桩基,挡土墙资料怎么做

学校后山滑坡需要进行桩基加固(人工挖孔)挡土墙防护,排水沟这三个施工项目,针对这样的情况应该如何规划做好资料
我要回答

邀请别人回答

收藏

全部回答

  • 米雪艳铂金专家

    2026-09-04 19:02:41

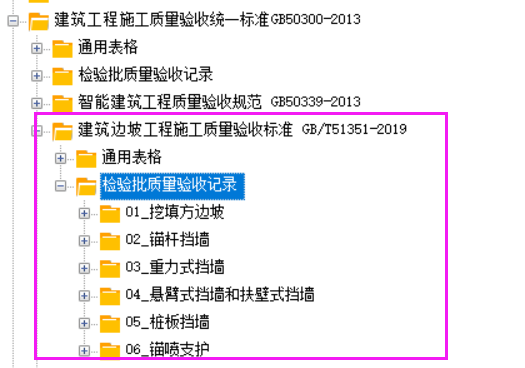

    建筑工程的话,看下边坡工程的表

    或具体看当地要求选表


    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-09-04 13:50:34

    您好!很高兴为您解答。桩基和挡土墙是工程中非常重要的分项工程,其资料整理需要严格遵循规范,确保真实、完整、可追溯。
    由于您的问题比较宽泛,我将从**资料的核心构成**和**关键流程**两个方面,为您梳理一个清晰的框架。具体表格和签字盖章细节,建议您结合项目所在地的**《建筑工程资料管理规程》**(如DB11/T 695等)和**施工组织设计**来执行。
    ---
    ### 一、 桩基工程资料(以最常见的灌注桩为例)
    桩基资料的核心是**过程控制**和**隐蔽验收**。
    #### 1. 施工前准备阶段
    - **施工组织设计/专项方案**:需经审批。
    - **图纸会审、设计交底记录**。
    - **工程定位测量、放线记录**:桩位放样记录及复核记录。
    - **原材料质量证明文件**:
    - 钢筋:出厂合格证、进场复试报告(力学性能、重量偏差等)。
    - 混凝土:配合比报告、外加剂合格证、砂石等原材料检验报告。
    - 商品混凝土:需提供开盘鉴定、配合比通知单、出厂合格证。
    - **设备、仪器检定证书**:桩机、测量仪器等。
    #### 2. 施工过程记录(关键)
    - **钻孔/成孔记录**:详细记录桩号、孔深、孔径、垂直度、沉渣厚度、泥浆指标(比重、粘度、含砂率)等。
    - **钢筋笼制作与安装隐蔽工程验收记录**:
    - 钢筋规格、数量、间距、连接方式(焊接/机械连接)、焊缝质量、保护层厚度。
    - **必须附影像资料**(照片或视频)。
    - **混凝土灌注记录**:记录混凝土标号、坍落度、灌注时间、灌注量、导管埋深、充盈系数等。
    - **试块留置记录**:每根桩或每50m³留置一组试块,并记录试块编号、养护条件。
    - **施工日志**:记录每日施工情况、天气、人员、设备、问题及处理。
    #### 3. 检验与检测阶段
    - **桩身完整性检测报告**:低应变法、声波透射法或钻芯法检测报告。
    - **单桩承载力检测报告**:静载试验或高应变法检测报告。
    - **桩位偏差验收记录**:复核桩位偏差是否在规范允许范围内(如《建筑桩基技术规范》JGJ 94)。
    #### 4. 验收与评定
    - **分项工程质量验收记录**:桩基分项工程。
    - **隐蔽工程验收记录**(汇总)。
    - **桩基子分部工程质量验收记录**:由监理、设计、勘察、施工等单位共同签字。
    ---
    ### 二、 挡土墙工程资料(以重力式挡土墙为例)
    挡土墙资料的核心是**地基处理**、**墙体结构**和**排水系统**。
    #### 1. 施工前准备阶段
    - **施工组织设计/专项方案**。
    - **图纸会审、设计交底**。
    - **定位放线记录**:挡土墙轴线、基底标高。
    - **原材料质量证明文件**:
    - 石料/砖/混凝土砌块:强度等级、外观质量检验报告。
    - 水泥、砂、石:进场复试报告。
    - 钢筋(如有):合格证及复试报告。
    - 防水材料(如止水带、防水卷材):合格证及复试报告。
    - 排水管(PVC管等):合格证。
    #### 2. 施工过程记录(关键)
    - **地基验槽记录**:**这是重中之重!** 需勘察、设计、监理、施工四方共同验收,记录地基承载力、地质情况、基底标高、尺寸、是否与设计相符。**必须附影像资料**。
    - **基础隐蔽工程验收记录**:基础垫层、钢筋(如有)的规格、间距、保护层。
    - **墙体砌筑/浇筑记录**:
    - 砌体:砂浆饱满度、灰缝厚度、砌筑方法(一顺一丁等)。
    - 混凝土:模板安装、钢筋绑扎、混凝土浇筑、振捣、养护记录。
    - **排水系统隐蔽验收记录**:
    - 泄水孔位置、间距、孔径、坡度。
    - 反滤层(砂砾石、土工布)的铺设厚度、材料规格。
    - **必须附影像资料**。
    - **沉降缝/伸缩缝施工记录**:缝宽、填缝材料(沥青麻丝、橡胶止水带等)。
    - **试块留置记录**:砂浆试块、混凝土试块。
    #### 3. 检验与检测阶段
    - **砂浆/混凝土试块强度报告**。
    - **墙体尺寸、垂直度、平整度检查记录**。
    - **回填土压实度检测报告**:墙后回填土的压实度是挡土墙稳定性的关键,需分层检测。
    #### 4. 验收与评定
    - **分项工程质量验收记录**:挡土墙分项工程。
    - **隐蔽工程验收记录**(汇总)。
    - **分部工程质量验收记录**:由监理、设计、施工等单位共同验收。
    ---
    ### 三、 通用资料(两者都需要)
    - **开工报告**。
    - **技术交底记录**(施工员对班组进行书面交底)。
    - **工程变更洽商记录**(如有设计变更)。
    - **施工测量记录**(轴线、标高、垂直度等)。
    - **质量事故处理记录**(如有)。
    - **竣工图**。
    ### 四、 给您的实操建议
    1. **建立台账**:从开工第一天起,建立**桩基/挡土墙资料台账**,列出所有需要做的资料清单,完成一项勾一项,避免遗漏。
    2. **同步进行**:资料要与施工进度**同步**,不能事后补。特别是隐蔽工程,必须在覆盖前完成验收和签字。
    3. **影像资料是铁证**:对于**地基验槽、钢筋隐蔽、排水系统、关键节点**,一定要多角度拍照或录像,并标注时间、部位、内容。这是应对检查、避免纠纷的最有力证据。
    4. **规范表格**:使用当地住建部门或档案馆规定的**统一表格**(如《建筑工程施工质量验收资料》系列表格)。
    5. **签字盖章**:所有需要签字的地方,必须由**本人**签字,不能代签。监理、施工、设计、勘察等各方签字齐全。
    6. **归档整理**:按**分项工程**或**检验批**进行整理,装订成册,便于查阅和归档。
    **总结一句话:** 桩基资料重在**成孔、钢筋、灌注**的隐蔽过程;挡土墙资料重在**地基、墙体、排水**的隐蔽过程。**影像资料是灵魂,同步记录是生命线。**
    如果您需要更具体的表格模板或某个环节的详细填写范例,可以告诉我您所在的项目类型(如房建、市政、公路)和使用的规范标准,我可以为您提供更精准的指导。

    点赞1

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
