J1管道安装做几个检验批?部位和容量怎么填?

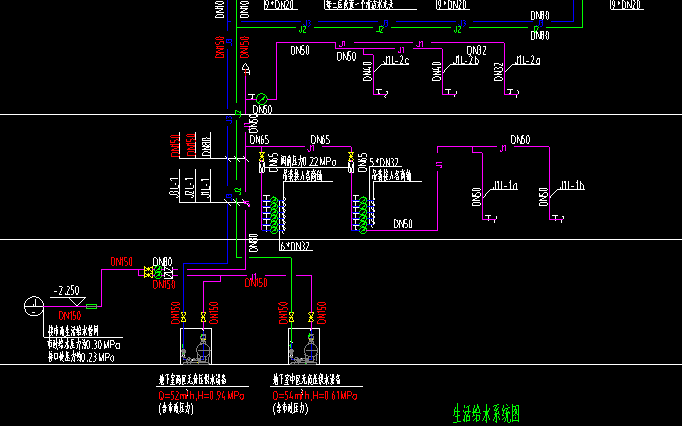

7e810ee7531ab211ab0b17576ae79a6a.pngJ1管道安装做几个检验批?部位和容量怎么填写?

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-09-08 17:29:35

    5.66 复制打开抖音,看看【筑业软件的作品】给水管道安装检验批容量怎么填 资料员 跟我... https://v.douyin.com/Fj8UKBLLoJI/ :0pm ULJ:/ 10/19 c@a.aa

    希望这个视频能够帮助到你

    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-09-08 17:04:25

    针对J1管道安装的检验批划分及填写,通常需依据**《建筑给水排水及采暖工程施工质量验收规范》GB 50242**及相关专业规范(如工业管道需参考GB 50235)。以下是通用原则及填写示例:
    ### 一、检验批划分原则
    1. **按系统/分区**:同一系统(如J1给水系统)可按楼层、施工段、变形缝或系统分区划分。
    2. **按材料/工艺**:不同材质(如镀锌钢管、PPR管)或连接方式(螺纹、焊接、卡压)应分别划分。
    3. **按工程量**:一般每**100-200米**或**一个楼层**为一个检验批,具体以当地质监站要求为准。
    ### 二、常见情况下的检验批数量
    - **多层住宅/办公楼**:通常**每层**或**每3-5层**(视管道长度)为一个检验批。
    - **单层大空间(厂房/商场)**:按**系统分区**或**每100米**为一个检验批。
    - **立管与支管**:立管可单独作为一个检验批(如J1立管系统),支管按楼层划分。
    ### 三、部位与容量填写示例
    | 项目 | 填写内容(示例) |
    |------|------------------|
    | **部位** | ① 按楼层:**J1给水系统-3层管道安装**
    ② 按分区:**J1给水系统-A区管道安装**
    ③ 按立管:**J1给水系统-1#立管安装** |
    | **容量** | ① 管道长度:**DN25镀锌钢管 120米**
    ② 管道数量:**DN20 PPR管 85米,管件32个**
    ③ 系统分区:**A区(含卫生间8间)** |
    ### 四、填写注意事项
    1. **部位**:需明确**系统编号(J1)** + **具体位置**(楼层/分区/轴线)。
    2. **容量**:优先填写**管道长度(米)**,其次可补充**管径、数量**或**连接点数量**。
    3. **特殊要求**:若涉及**隐蔽工程**(如埋地管道),需单独划分检验批,并在部位注明“隐蔽”。
    ### 五、规范依据
    - **GB 50242-2002** 第3.3.1条:检验批划分可按系统、区域、施工段或楼层等。
    - **GB 50300-2013** 附录B:给水管道安装检验批容量填写“米”或“个”。
    ### 六、建议操作
    1. 查阅**施工组织设计**或**监理审批的检验批划分方案**。
    2. 若图纸有明确分区(如J1-1、J1-2),按图纸划分。
    3. 与监理沟通确认,避免后期返工。
    **示例表格**:
    | 检验批名称 | 部位 | 容量 |
    |------------|------|------|
    | J1给水管道安装检验批(3层) | J1给水系统-3层(轴线1-10/A-F) | DN25镀锌钢管 150米 |
    如有具体图纸或系统类型(如消防、空调),请补充信息,可进一步细化解答。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
