土方回填分层厚度

土方回填分层厚度多少为好?200mm可以吗?

雨水调蓄池长36米,宽13米,深7米。

分35层回填,每层取2组,做压实度试验委托可以吗

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-09-10 08:49:51

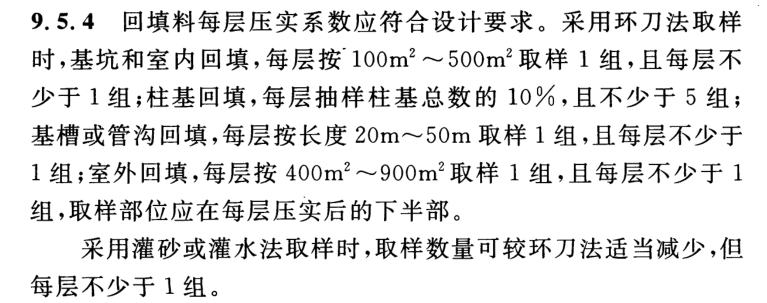

    《建筑地基基础工程施工质量验收标准》(GB50202-2018)



    符合这个规范的要求即可


    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-09-09 17:03:02

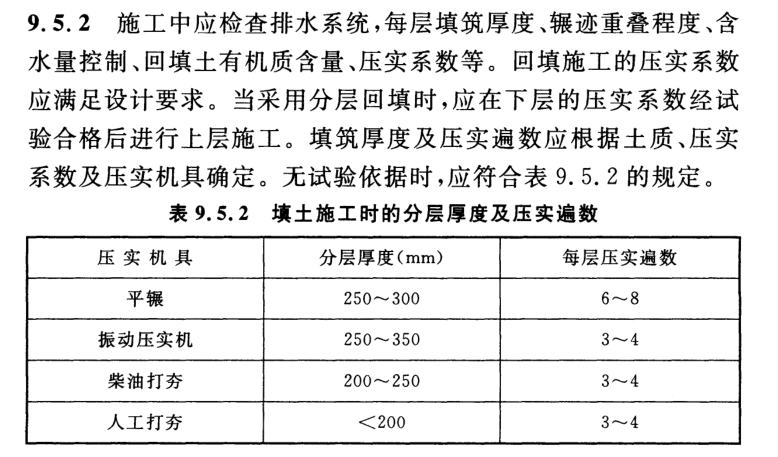

    土方回填的分层厚度是确保压实质量的关键参数,具体数值需根据**压实机械类型、土料种类、压实度要求**等因素确定。以下是常见规范要求及参考值:
    ### 1. 一般规定(依据《建筑地基基础工程施工质量验收规范》GB 50202-2018)
    - **每层虚铺厚度**:不宜超过 **30cm**(即虚铺厚度≤30cm)。
    - **压实后厚度**:通常为虚铺厚度的 **2/3~3/4**(即压实后约20~25cm)。
    ### 2. 不同压实机械的分层厚度参考
    | 压实机械类型 | 每层虚铺厚度(cm) | 备注 |
    |--------------|-------------------|------|
    | 平碾(静压) | 20~25 | 适用于砂土、粉土 |
    | 振动碾 | 30~40 | 适用于碎石、砂砾石 |
    | 蛙式打夯机 | 20~25 | 适用于小面积回填 |
    | 人工夯实 | 15~20 | 适用于边角、狭窄区域 |
    | 压路机(重型) | 30~50 | 需根据吨位调整 |
    ### 3. 特殊土料的分层要求
    - **黏性土**:虚铺厚度宜控制在 **20~25cm**,压实遍数需增加。
    - **砂土/碎石**:可适当放宽至 **30~40cm**,但需洒水湿润。
    - **灰土/水泥土**:虚铺厚度 **20~25cm**,需拌合均匀后压实。
    ### 4. 关键控制要点
    - **压实度检测**:每层压实后需检测干密度(环刀法或灌砂法),合格后方可铺下一层。
    - **含水量控制**:土料含水量应接近最优含水量(±2%),过干需洒水,过湿需晾晒。
    - **边角处理**:机械无法压实的部位(如墙边、柱根),采用人工夯实,厚度≤15cm。
    ### 5. 常见问题与调整
    - **若分层过厚**:压实度不达标,易导致后期沉降。
    - **若分层过薄**:施工效率低,成本增加。
    - **调整依据**:通过现场试验段确定最佳分层厚度和压实遍数。
    ### 总结建议
    - **常规施工**:按 **30cm虚铺厚度** 控制,压实后约22~25cm。
    - **特殊部位**:如管道周围、边坡回填,厚度减至 **15~20cm**。
    - **严格检测**:每层压实后必须做压实度试验,确保≥设计值(如≥0.94或0.96)。
    如有具体工程条件(如土料类型、压实机械型号),可进一步细化参数。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
