单位工程验收批次划分方案怎么做

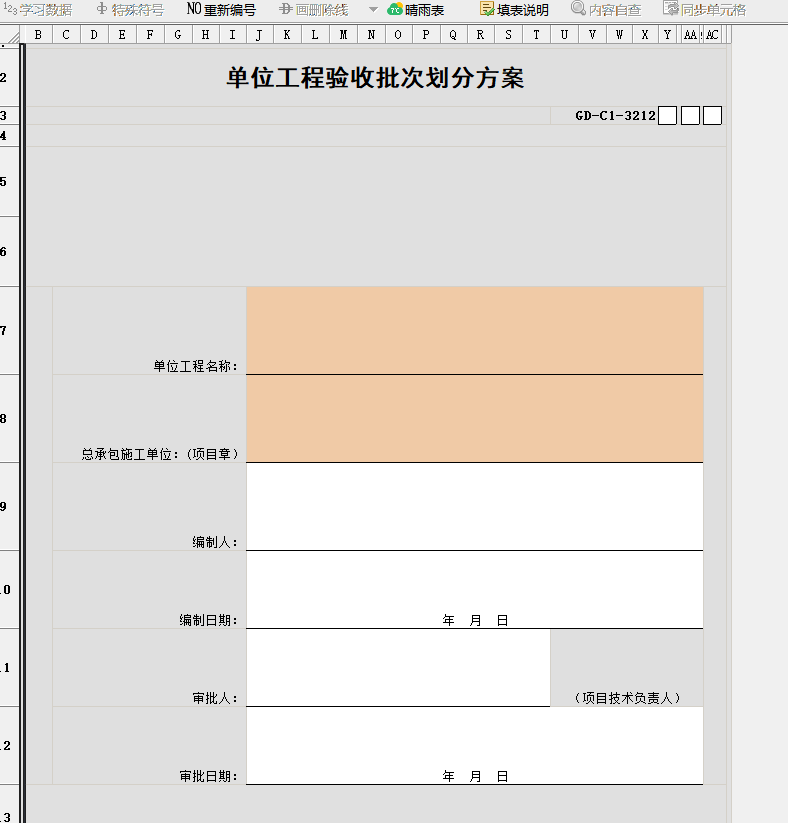

2fc1e9156f0d3ecffc806cd809eb5305.png        这个是属于方案类的吧,这个怎么做?

我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-09-10 15:46:35

    编写《单位工程验收批次划分方案》是工程管理中的关键环节,主要目的是将庞大的单位工程拆分为若干个可独立验收的批次,以便于过程控制、资料归档和最终竣工验收。以下是编制该方案的详细步骤和核心内容框架:
    ### 一、 编制依据
    首先明确方案的法律和技术依据,通常包括:
    1. **国家/行业规范**:如《建筑工程施工质量验收统一标准》(GB 50300)、《建设工程文件归档规范》等。
    2. **设计文件**:施工图纸、设计变更、图纸会审纪要。
    3. **合同文件**:施工合同、招标文件中对验收批次、进度款支付节点的要求。
    4. **施工组织设计**:总体施工部署、流水段划分、关键节点计划。
    5. **地方规定**:当地质监站、档案馆对验收批次的具体要求(如某些地区要求“桩基工程”必须单独验收)。
    ### 二、 划分原则
    划分批次需遵循以下核心原则,确保合理性与可操作性:
    1. **独立功能原则**:能形成独立使用功能或独立施工区域的子单位工程(如:某栋楼的给排水系统、某车间的消防系统)。
    2. **施工工序原则**:按施工先后顺序划分(如:地基与基础→主体结构→装饰装修)。
    3. **专业分包原则**:不同专业分包单位施工的工程(如:幕墙工程、钢结构工程、电梯工程)应单独划分。
    4. **检验批与分项关联原则**:每个验收批次应能对应明确的检验批和分项工程,便于资料整理。
    5. **合同与进度原则**:结合合同约定的付款节点、关键工期节点(如:±0.00以下结构验收、主体结构封顶验收)。
    ### 三、 方案核心内容框架
    #### 1. 工程概况
    - 工程名称、地点、建设单位、设计单位、监理单位、施工单位。
    - 建筑面积、结构类型、层数、总高度、主要功能分区。
    - 合同工期、关键节点时间。
    #### 2. 验收批次划分表(核心部分)
    建议使用表格形式,清晰列出每个批次的名称、范围、包含的分部/分项工程、验收时间节点、责任单位。
    | 序号 | 验收批次名称 | 包含分部/分项工程 | 验收范围(轴线/楼层/区域) | 计划验收时间 | 备注 |
    | :--- | :--- | :--- | :--- | :--- | :--- |
    | 1 | 地基与基础工程 | 土方、地基处理、基础结构、防水 | 1-10轴/A-F轴/地下室 | 202X年X月 | 含桩基子分部 |
    | 2 | 主体结构工程(1-5层) | 钢筋、模板、混凝土、砌体 | 1-5层 | 202X年X月 | 分段验收 |
    | 3 | 主体结构工程(6-10层) | 同上 | 6-10层 | 202X年X月 | 分段验收 |
    | 4 | 装饰装修工程 | 抹灰、门窗、吊顶、地面 | 全楼 | 202X年X月 | 可再细分 |
    | 5 | 建筑屋面工程 | 保温、防水、细部构造 | 屋面 | 202X年X月 | |
    | 6 | 建筑给排水及采暖 | 管道安装、设备安装 | 全楼 | 202X年X月 | |
    | 7 | 建筑电气工程 | 管线敷设、配电箱、灯具 | 全楼 | 202X年X月 | |
    | 8 | 智能建筑工程 | 监控、网络、门禁 | 全楼 | 202X年X月 | |
    | 9 | 通风与空调工程 | 风管、设备、调试 | 全楼 | 202X年X月 | |
    | 10 | 电梯工程 | 电梯安装、调试、验收 | 全楼 | 202X年X月 | 特种设备单独验收 |
    | 11 | 节能工程 | 墙体、门窗、屋面保温 | 全楼 | 202X年X月 | 专项验收 |
    | 12 | 消防工程 | 消防水、电、风系统 | 全楼 | 202X年X月 | 专项验收 |
    #### 3. 验收流程与组织
    - **验收组织**:明确每个批次由谁组织(通常是监理单位或建设单位)、参加单位(施工、设计、勘察、分包)。
    - **验收程序**:
    - 施工单位自检合格 → 报验申请表 → 监理/建设单位组织预验收 → 正式验收(质监站监督)。
    - **资料要求**:每个批次验收前需完成对应的检验批、分项、分部工程质量验收记录、隐蔽工程验收记录、材料合格证、检测报告等。
    #### 4. 特殊情况处理
    - **分段验收**:如主体结构分段验收,需明确分段界限(如:1-5层、6-10层),并说明分段验收不影响整体结构安全。
    - **甩项验收**:若部分工程未完成(如:室外工程、绿化),需明确“甩项”范围及后续验收计划。
    - **变更调整**:若施工过程中设计变更导致批次划分需调整,应说明调整流程(如:经监理、建设单位审批)。
    ### 四、 编制注意事项
    1. **与质监站沟通**:方案编制前,建议先与当地质量监督站沟通,了解其对验收批次划分的特殊要求(如:某些地区要求“基础分部”必须一次性验收,不能分段)。
    2. **与资料员协同**:验收批次划分直接影响资料归档的卷内目录,需与资料员确认每个批次对应的资料编号和归档逻辑。
    3. **避免过度拆分**:批次划分过细会导致验收次数过多、资料重复、管理成本增加;划分过粗则可能导致验收时问题集中、整改困难。一般建议按“分部工程”或“子分部工程”为基本单元。
    4. **明确责任主体**:对于专业分包工程(如消防、电梯),需在方案中明确分包单位在验收中的角色和资料提交责任。
    ### 五、 示例模板(简版)
    **XX项目单位工程验收批次划分方案**
    **一、编制依据**
    1. 《建筑工程施工质量验收统一标准》(GB 50300-2013)
    2. 施工合同、设计图纸、施工组织设计
    **二、划分原则**
    1. 按施工流水段划分主体结构验收批次。
    2. 按专业系统划分安装工程验收批次。
    3. 确保每个批次具备独立验收条件。
    **三、验收批次划分表**
    (见上述表格示例)
    **四、验收组织**
    1. 地基与基础、主体结构、节能、消防等专项验收由建设单位组织,质监站监督。
    2. 装饰装修、安装工程等一般性验收由监理单位组织,施工单位、分包单位参加。
    **五、资料管理**
    每个批次验收前,施工单位需完成该批次所有检验批、分项、分部工程质量验收记录,并整理成册报监理审核。
    **六、附则**
    本方案经建设单位、监理单位、施工单位共同审批后执行,如需调整,需书面报批。
    ---
    **总结**:编制方案的核心是 **“合理拆分、便于管理、符合规范、对接质监”** 。建议先画出工程的整体施工流水段图,再结合专业系统,用表格形式清晰列出每个批次,最后与各方(尤其是质监站)确认后定稿。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
