根据拟建场地岩土工程详细勘察报告书,本工程基础采用旋挖钻孔灌注桩基础

桩端进入持力层要求嵌入该岩层不小于。1.0m桩端应置于稳定的基岩中,注意防止桩端置于孤石、突出的石牙上,桩端以下3倍桩径且不小于5米范围内应无软弱夹层、断裂破碎带和洞穴分布,且在桩底应力扩散范围内无岩体临空面。

相邻两桩底面高差不得大于两桩桩底净距的一半。

桩身混凝土强度等级C30.

抗压兼抗拔桩的桩身纵筋,不得采用绑扎搭接接头。

钢筋连接区段长度:绑扎搭接时为1.3L1业;机械连接时为35d;焊接接头时为35d,且≥500。位于同一连接区段长度内,纵向受力钢筋接头面积百分率不大于50%。

桩身箍筋应采用螺旋箍筋,采用绑扎搭接。

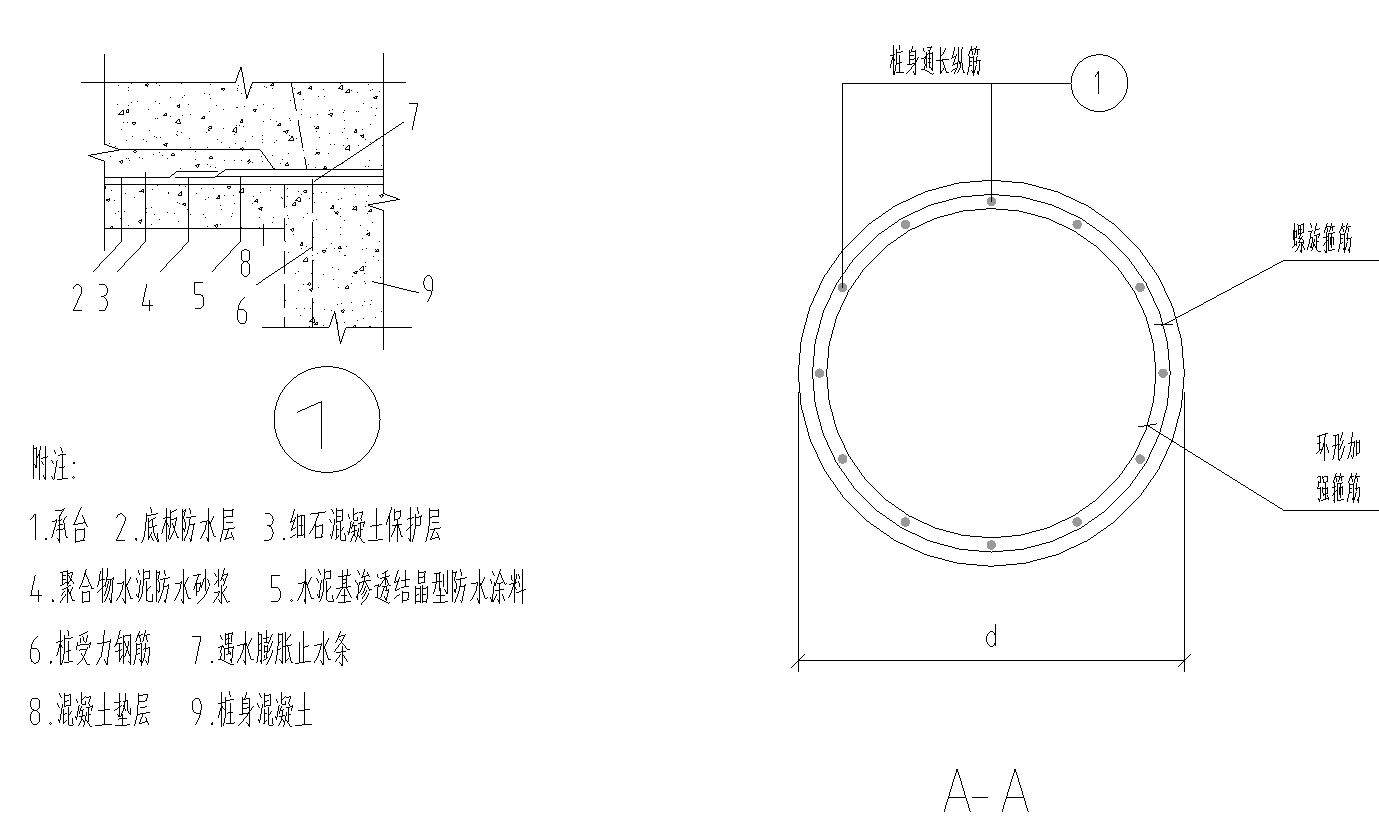

灌注桩主筋的混凝土保护层厚度50mm,四类、五类环境中还须满足专门规范要求:承台钢筋的混凝士保护层厚度50mm。6c78b53c-2c6c-4a02-804b-8693e088f30f.png88f4296a-9b0d-4584-a4b2-e2c309290cb7.png739557c4-e563-4863-9d00-4547c2a30673.png

我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-09-14 10:28:27

    根据您提供的“拟建场地岩土工程详细勘察报告书”及“基础采用旋挖钻孔灌注桩”的决策,我为您梳理了关键的技术要点和注意事项,供您参考:
    ### 一、 核心依据:勘察报告的关键参数
    旋挖钻孔灌注桩的设计与施工高度依赖勘察报告,请重点核对以下数据:
    1. **持力层选择**:确认报告推荐的桩端持力层(如中风化岩、卵石层等)的**埋深、厚度、承载力特征值**及**均匀性**。
    2. **地下水情况**:
    - **水位**:地下水位埋深、是否受潮汐/降水影响。
    - **腐蚀性**:对混凝土及钢筋的腐蚀等级(影响防腐措施)。
    3. **不良地质**:是否存在**溶洞、破碎带、软弱夹层、孤石**等。旋挖钻机对孤石和溶洞较敏感,需提前制定处理方案(如回填片石、钢护筒跟进)。
    4. **土性参数**:各土层的**侧摩阻力、端阻力**(用于单桩承载力计算)、**可钻性**(影响钻进效率)。
    ### 二、 旋挖钻孔灌注桩的适用性与优势
    - **适用性**:适用于黏性土、粉土、砂土、碎石土及中等风化以下岩层。对硬质岩层(如花岗岩)需配合筒钻或牙轮钻头。
    - **优势**:
    - **成孔速度快**:相比传统冲击钻、回旋钻,效率高。
    - **泥浆用量少**:环保性好,尤其适合城市施工。
    - **桩身质量好**:孔壁稳定,沉渣易控制。
    ### 三、 施工关键控制点(基于勘察报告)
    1. **护筒埋设**:
    - 根据地下水位和杂填土厚度,护筒长度需穿透不稳定地层,一般埋深1.5-2.0m,遇流沙或高水位时需加长。
    2. **泥浆配比**:
    - 若勘察报告显示存在**易塌孔地层(如砂层、卵石层)**,需采用高黏度泥浆(膨润土+添加剂),并控制泥浆比重(1.1-1.3)。
    3. **清孔与沉渣控制**:
    - 旋挖钻机提钻时易产生“活塞效应”导致孔底负压吸渣,需采用**气举反循环**或**捞渣筒**二次清孔。
    - 沉渣厚度必须满足设计要求(通常≤50mm,端承桩更严)。
    4. **混凝土灌注**:
    - 水下灌注时,导管埋深控制在2-6m,防止断桩。
    - 若勘察报告显示地下水有腐蚀性,需提高混凝土抗渗等级或添加防腐剂。
    ### 四、 需特别注意的风险点
    1. **塌孔风险**:若报告显示存在厚层砂层或卵石层,且地下水位高,建议采用**全护筒跟进**或**钢护筒护壁**。
    2. **缩径风险**:在软塑-流塑状黏土层中,旋挖钻机快速提钻可能造成缩径,需控制提钻速度。
    3. **桩端沉渣**:旋挖钻机清渣不彻底是常见问题,建议采用**桩端后注浆**技术提高承载力。
    4. **溶洞处理**:若报告揭示有溶洞,需提前准备片石、黏土回填或钢护筒穿越方案。
    ### 五、 建议下一步工作
    1. **试桩与检测**:根据勘察报告,在代表性区域进行**试桩**,验证承载力及施工工艺(如泥浆配比、钻进参数)。
    2. **专家论证**:若存在复杂地质(如岩溶、深厚软土),建议组织专家论证旋挖工艺的可行性。
    3. **动态调整**:施工中若发现与勘察报告不符(如遇未探明的孤石、空洞),应立即暂停,补充勘察或调整方案。
    ### 六、 常见问题解答(FAQ)
    - **Q:旋挖桩能否穿透硬岩?**
    - A:可穿透中等风化岩(如泥岩、砂岩),但硬质岩(如花岗岩)需用牙轮钻头,效率较低,成本高。
    - **Q:如何避免桩身混凝土超灌?**
    - A:根据勘察报告的土质情况,预估充盈系数(一般1.1-1.3),并实时监测混凝土面上升高度。
    如果您能提供更具体的勘察报告数据(如持力层类型、地下水位、有无溶洞等),我可以为您进一步细化方案。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
