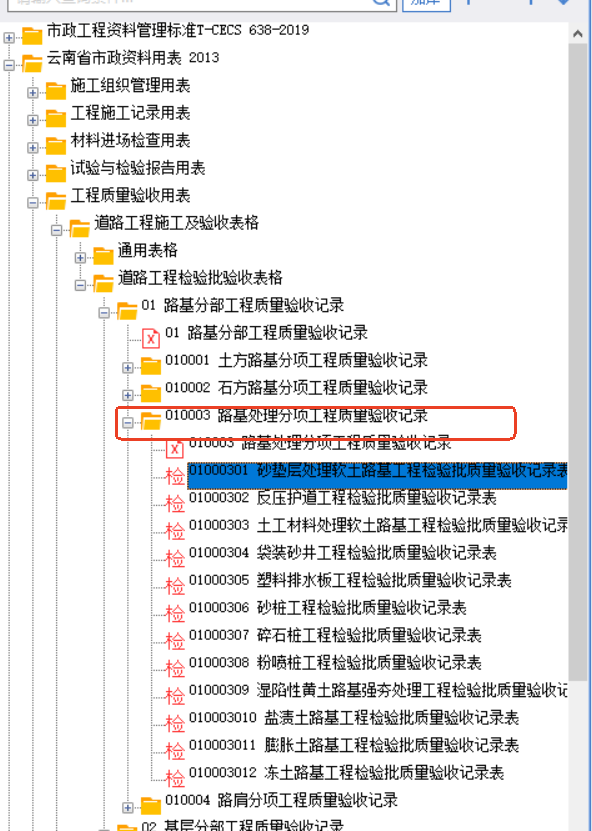

软路基土夹石换填用哪个检验批

我要回答

邀请别人回答

收藏

全部回答

  • 孟姣白银专家

    2026-09-18 15:44:30


    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-09-18 11:26:34

    针对软路基土夹石换填,这是公路、市政及建筑工程中处理软弱地基的常用方法。核心目的是通过置换承载力低、压缩性高的软土,采用强度较高、透水性好的土石混合料,提高地基承载力、减少沉降并加速排水固结。
    以下是关于**软路基土夹石换填**的施工技术要点、材料要求及质量控制标准:
    ### 一、 适用条件
    1. **软土厚度**:通常适用于软土层厚度不超过3m的情况(超过3m需考虑其他深层处理方法,如桩基)。
    2. **地下水位**:地下水位较高时需配合降水措施。
    3. **荷载要求**:适用于路基填土高度不大、对沉降要求相对宽松的工程。
    ### 二、 材料要求(土夹石)
    1. **粒径控制**:
    - 最大粒径不宜超过**分层厚度的2/3**,且一般不超过**15cm**(用于路基时)。
    - 用于排水固结时,石料粒径宜为5-40mm,含泥量不超过5%。
    2. **级配要求**:
    - 土与石的比例通常控制在 **3:7 至 4:6**(体积比),具体需通过试验确定。
    - 要求级配良好,细粒土(<0.075mm)含量不宜超过15%,避免形成软弱夹层。
    3. **强度要求**:
    - 石料(碎石、卵石、砾石)的压碎值应满足设计要求,一般不低于30%(二级及以下公路可放宽)。
    - 土料宜采用砂性土或砾类土,不宜采用高液限黏土或淤泥质土。
    ### 三、 施工工艺流程
    1. **基底处理**:
    - 清除表层耕植土、腐殖土,并挖除软土至设计标高。
    - 基底应平整、压实,并设置**2%-4%的横坡**以利排水。
    2. **分层铺填**:
    - 每层松铺厚度控制在 **20-30cm**(机械压实)或 **15-20cm**(人工夯实)。
    - 采用“先石后土”或“土石混合均匀”的方式,避免大块石集中。
    3. **含水量控制**:
    - 最佳含水量附近(±2%)进行压实。若土料过干,需洒水湿润;过湿则需翻晒。
    4. **压实作业**:
    - **碾压机械**:优先采用**振动压路机**(18-25t),对土夹石效果最佳。
    - **碾压遍数**:一般需碾压6-8遍,先静压1-2遍,再振动碾压4-6遍,最后静压收面。
    - **碾压速度**:控制在2-4km/h。
    5. **检测验收**:
    - 每层压实后,检测**压实度**(通常要求≥93%-96%,视路堤部位而定)。
    - 检测**弯沉值**(路基顶面)或**承载力**(通过平板载荷试验)。
    ### 四、 质量控制关键点
    1. **防止“弹簧土”**:若基底软土未彻底清除或含水量过大,碾压时会出现“弹簧”现象,必须挖除换填或掺石灰/水泥处理。
    2. **边缘压实**:路基边缘2m范围内,需采用**小型夯实机具**(如蛙式打夯机)补强,防止边坡坍塌。
    3. **排水措施**:
    - 换填区底部应设置**盲沟**或**碎石垫层**(厚度30-50cm),将地下水引出路基外。
    - 施工期间应保持基底干燥,严禁泡水。
    4. **沉降观测**:对高填方或重要路段,需埋设沉降板,监测工后沉降(一般要求≤30cm/年)。
    ### 五、 常见问题与处理
    | 问题现象 | 原因分析 | 处理措施 |
    | :--- | :--- | :--- |
    | **压实度不足** | 石料过多、级配差、含水量不当 | 调整土石比例,补充细料,控制含水量在最佳值附近。 |
    | **局部沉陷** | 基底软土未清彻底、压实不均匀 | 挖除沉陷部分,重新换填并加强碾压。 |
    | **边坡滑移** | 排水不畅、坡脚未加固 | 增设排水沟,放缓边坡或设置护脚墙。 |
    | **大块石架空** | 铺填时石块集中 | 人工破碎大块石,或采用“嵌挤法”用小石填缝。 |
    ### 六、 规范依据
    - **《公路路基施工技术规范》(JTG/T 3610-2019)**
    - **《建筑地基处理技术规范》(JGJ 79-2012)**
    - **《城市道路路基工程施工及验收规范》(CJJ 1-2008)**
    **总结建议**:土夹石换填成功的关键在于**级配控制**和**充分压实**。施工前务必做**标准击实试验**确定最大干密度和最佳含水量,施工中严格分层、控制粒径,并做好排水。如果软土厚度较大或对沉降敏感,建议考虑**CFG桩**或**碎石桩**等复合地基方案。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
