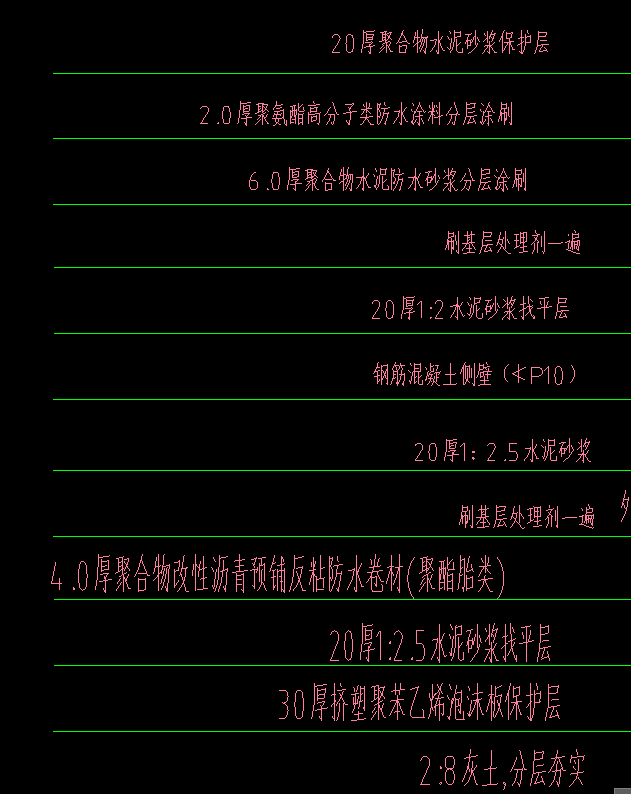

水池 外池壁的一些做法 需要做什么资料 比如水泥砂浆找平层..

水泥砂浆找平层、聚合物水泥防水砂浆涂刷..需要做什么检验批呢


我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-09-18 11:52:29

    针对水池外池壁(通常指地下或半地下水池的外壁,与土壤或防水层接触的部分)的施工,需要做的资料主要依据**《建筑工程施工质量验收统一标准》GB 50300** 以及相关的专业规范(如**《地下防水工程质量验收规范》GB 50208**、**《建筑地面工程施工质量验收规范》GB 50209**等)。
    您提到的“水泥砂浆找平层”是水池外壁防水施工前的一道重要工序。以下是针对外池壁(含找平层)需要准备的**全套资料清单**,按施工工序和资料类型分类:
    ### 一、 施工准备阶段资料
    1. **施工组织设计/专项施工方案**:包含水池外壁的防水、抹灰、保护层等具体做法、工艺流程、质量控制点。
    2. **技术交底记录**:对班组进行水泥砂浆找平层、防水层、保护层施工的详细技术交底。
    3. **材料进场报验资料**:
    - **水泥**:出厂合格证、检验报告、进场复验报告(安定性、强度等)。
    - **砂**:进场检验报告(含泥量、细度模数等)。
    - **防水材料**(如防水卷材、防水涂料):出厂合格证、型式检验报告、进场复验报告。
    - **外加剂**(如防水剂、界面剂):合格证、检验报告。
    - **钢丝网/耐碱玻纤网格布**(如需加强):合格证、检验报告。
    ### 二、 施工过程及隐蔽工程资料(核心部分)
    这是资料员最需要关注的部分,**所有隐蔽工程必须验收并形成记录**。
    1. **隐蔽工程验收记录**(按工序分项):
    - **基层处理**:外池壁混凝土表面是否凿毛、清理干净、湿润、无浮灰。
    - **水泥砂浆找平层**:
    - 厚度、坡度(确保排水顺畅)、平整度。
    - 是否分层压实、无空鼓、无起砂。
    - 阴阳角是否做成圆弧形(通常R≥50mm)。
    - 是否设置分格缝(防止开裂)。
    - **防水层**(如SBS卷材、聚氨酯涂料等):
    - 搭接宽度、粘结牢固度、无气泡、无皱折。
    - 转角处、穿墙管道处附加层处理。
    - **保护层**(如砖砌保护墙、聚苯板保护层、水泥砂浆保护层):
    - 厚度、平整度、与防水层的隔离措施。
    2. **施工记录**:
    - **水泥砂浆找平层施工记录**:记录配合比、施工时间、环境温度、养护情况。
    - **防水层施工记录**:涂刷遍数、每遍间隔时间、卷材铺贴方向等。
    3. **检验批质量验收记录**(按分项工程划分):
    - **找平层检验批**:对应《建筑地面工程施工质量验收规范》GB 50209。
    - **防水层检验批**:对应《地下防水工程质量验收规范》GB 50208。
    - **保护层检验批**:对应相应规范。
    ### 三、 试验与检测资料
    1. **砂浆试块抗压强度报告**:水泥砂浆找平层需留置试块(每层或每100m³一组),检测28天强度。
    2. **防水材料复验报告**:防水卷材、涂料等需按批次送检。
    3. **淋水/蓄水试验记录**(关键):
    - 水池外壁防水层施工完毕后,**必须进行淋水试验**(模拟雨水冲刷)或**蓄水试验**(针对水池内壁,但外壁防水层完成后建议做淋水检查)。
    - 记录试验时间、范围、检查结果(无渗漏、无湿渍)。
    ### 四、 竣工验收阶段资料
    1. **分项工程质量验收记录**:汇总找平层、防水层、保护层等分项。
    2. **分部(子分部)工程质量验收记录**:如“地基与基础分部”或“装饰装修分部”(视水池位置而定)。
    3. **工程观感质量检查记录**:检查外壁平整度、阴阳角顺直、无污染。
    4. **质量验收证明文件**:如无渗漏证明、材料合格证汇总表。
    ### 五、 针对“水泥砂浆找平层”的特别提醒
    - **配合比**:通常采用1:2.5或1:3水泥砂浆(体积比),厚度一般15-20mm。需提供配合比通知单。
    - **养护**:找平层施工后需及时养护(覆盖保湿),防止开裂。养护记录需体现。
    - **加强措施**:若水池外壁为混凝土墙面,建议在找平层中压入一层**耐碱玻纤网格布**或**钢丝网**,防止空鼓开裂。此加强层需在隐蔽记录中注明。
    ### 总结:您需要重点准备的资料清单(按优先级)
    1. **材料合格证+复验报告**(水泥、砂、防水材料)。
    2. **隐蔽工程验收记录**(基层处理、找平层、防水层、保护层)。
    3. **检验批质量验收记录**(找平层、防水层、保护层)。
    4. **砂浆试块强度报告**。
    5. **淋水/蓄水试验记录**(防水层完成后)。
    6. **施工记录**(配合比、养护、环境条件)。
    **建议**:具体表格格式请参照当地住建部门或质监站发布的**统一用表**(如《江苏省建筑工程施工质量验收资料》等),并咨询项目监理或甲方资料员确认当地要求。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
