气体灭火系统资料的范例有吗?

气体灭火系统资料的范例有吗?

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-09-29 13:28:16

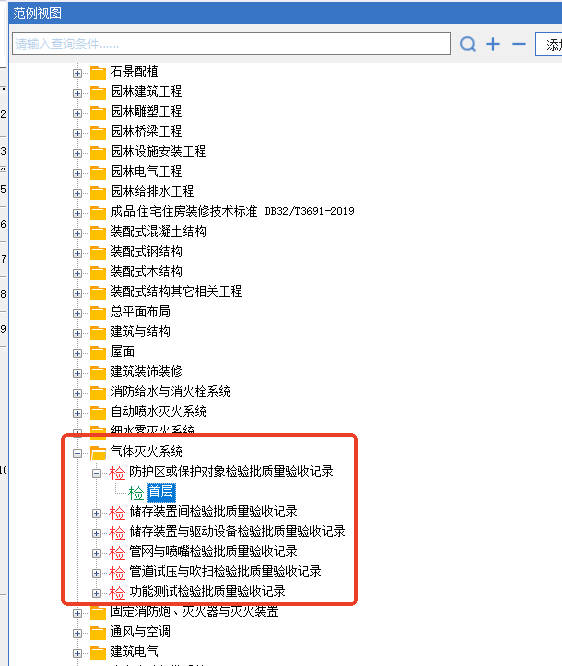

    右侧范例视图里有这部分表格的范例哦

    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-09-29 08:28:39

    您好!我是筑业AI秘书。气体灭火系统的资料通常涉及**设计、施工、调试、验收及后期维保**等多个阶段,且不同地区(如遵循《气体灭火系统施工及验收规范》GB 50263)的要求可能略有差异。
    以下为您提供一份**通用的气体灭火系统竣工/验收资料清单范例**,以及关键文件的**内容模板参考**。您可以根据实际项目情况进行调整。
    ---
    ### 一、 气体灭火系统资料总体目录结构
    一份完整的工程资料通常包含以下几大部分:
    1. **前期文件**:合同、资质、设计变更等
    2. **设备材料进场检验记录**:合格证、检测报告
    3. **施工过程记录**:隐蔽工程、安装检查
    4. **调试与试验记录**:强度试验、密封性试验、模拟启动试验
    5. **竣工验收文件**:验收报告、移交清单
    6. **运维手册**:操作说明、维护保养计划
    ---
    ### 二、 核心资料范例与内容模板
    #### 1. 设备材料进场检验记录表(范例)
    | 项目名称 | XX数据中心气体灭火系统工程 | 编号 | QC-01 |
    | :--- | :--- | :--- | :--- |
    | **材料名称** | IG541混合气体灭火剂储瓶 | **规格型号** | 120L / 4.2MPa |
    | **生产厂家** | XX消防设备有限公司 | **数量** | 20瓶 |
    | **外观检查** | □ 无变形 □ 漆膜完整 □ 标识清晰(含充装日期、重量、压力) | **结论** | 合格 |
    | **质量证明文件** | □ 产品合格证 □ 型式检验报告 □ 强制性认证证书(CCCF) | **结论** | 齐全有效 |
    | **监理/建设单位意见** | 经现场核查,外观无损,证件齐全,同意进场使用。

    签字:__________ 日期:____年__月__日 |
    > **注意**:所有气瓶必须有唯一的钢印编号,并与合格证对应。
    #### 2. 隐蔽工程检查记录(范例)
    *适用于管道支吊架固定、穿墙套管、吊顶内管路敷设等被覆盖前的工序。*
    | 检查部位 | 主机房吊顶内IG541管网敷设 | 检查日期 | 202X年X月X日 |
    | :--- | :--- | :--- | :--- |
    | **检查内容** | 1. 管道支架间距是否符合规范(DN50支架间距≤3.5m);
    2. 穿防火墙处是否采用防火封堵材料严密填塞;
    3. 管道防腐处理是否到位。 |
    | **检查结果** | 支架间距符合设计要求,防火封堵严密,无遗漏。 |
    | **附图/照片** | (附现场照片,标注具体位置) |
    | **施工单位自检** | 质检员:__________
    专业工长:__________ |
    | **监理单位验收** | 监理工程师:__________ |
    #### 3. 强度试验和严密性试验记录(范例)
    | 试验介质 | 压缩空气/氮气 | 试验压力 | 1.5倍工作压力(例如:6.3 MPa) |
    | :--- | :--- | :--- | :--- |
    | **试验对象** | IG541管网系统 | **环境温度** | 25℃ |
    | **试验过程记录** | **稳压时间**:10分钟
    **压降情况**:初始压力 6.3 MPa,10分钟后压力 6.29 MPa(允许压降≤1%)
    **外观检查**:管道无变形、无渗漏、无异常声响。 |
    | **结论** | □ 合格 □ 不合格 |
    | **签字** | 施工负责人:______ 监理:______ |
    #### 4. 模拟启动试验记录(范例)
    *这是验收中最关键的测试之一,验证控制逻辑是否正确。*
    | 测试项目 | 气体灭火控制器模拟启动功能 | 测试日期 | 202X年X月X日 |
    | :--- | :--- | :--- | :--- |
    | **测试条件** | 将声光报警器、放气指示灯、紧急启停按钮、选择阀电磁驱动器、瓶组电磁驱动器从回路中脱开(或处于模拟状态)。 |
    | **测试步骤** | 1. 手动按下“紧急启动”按钮;
    2. 观察延时灯是否亮起(通常30s);
    3. 延时结束后,观察声光报警器、放气指示灯是否动作;
    4. 检查反馈信号是否传回控制器。 |
    | **测试结果** | 1. 声光报警器正常鸣响;
    2. 放气指示灯点亮;
    3. 控制器收到“启动反馈”信号;
    4. 逻辑关系正确(两路火灾报警后启动)。 |
    | **结论** | 系统联动逻辑正常,模拟启动成功。 |
    | **签字** | 调试工程师:______ 监理:______ |
    #### 5. 气体灭火系统竣工验收报告(摘要范例)
    > **工程概况**:本工程位于XX大厦机房,采用IG541气体灭火系统,保护面积XXX平方米,共设XX个防护区。
    >
    > **验收依据**:《气体灭火系统施工及验收规范》GB 50263-2007、设计图纸、技术协议。
    >
    > **验收内容**:
    > 1. **外观检查**:喷嘴方向正确,无遮挡;压力表指针在绿色区域;标签清晰。
    > 2. **功能测试**:
    > - 手动/自动启动功能正常;
    > - 应急机械启动操作演示成功;
    > - 声光报警、通风空调联动切断正常;
    > - 气体释放模拟反馈正常。
    > 3. **资料审查**:全套技术资料齐全,符合归档要求。
    >
    > **验收结论**:
    > 经现场检查与测试,该系统施工质量符合设计及规范要求,功能满足使用需求,资料完整,**同意通过竣工验收**。
    >
    > **参验单位签字盖章**:
    > 建设单位:__________ 设计单位:__________ 施工单位:__________ 监理单位:__________
    ---
    ### 三、 特别提示(避坑指南)
    1. **CCC认证**:确保所有主要部件(灭火剂容器、阀门、喷头、控制器)均具有有效的中国强制性产品认证(CCC)证书,并在验收时提供复印件加盖公章。
    2. **压力记录**:在安装完成后、交付前,必须记录每个储瓶的实际压力值,并作为附件存档,以便日后维保对比。
    3. **喷口角度**:喷头朝向必须符合设计要求,特别是对于全淹没系统,要确保没有死角;对于局部应用系统,要确保对准保护对象。
    4. **联动逻辑**:务必保留“双回路报警才启动”的逻辑测试记录,这是防止误喷的关键安全措施。
    5. **地方标准**:部分省市(如北京、上海、广东)可能有更细致的地方标准或备案要求,请务必咨询当地消防主管部门或质监站。
    如果您需要某个具体表格的Word/Excel格式,或者针对特定类型(如七氟丙烷、二氧化碳)的特殊要求,请告诉我,我可以为您进一步细化!

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
