工程概况写的是边坡(挡土墙)支护工程,到底用房建还是市政表比较好呢

一、工程概况

本项目位于广州市黄埔区风湖一路南侧,本次设计范围为康大三期首开区永久边坡(档墙)设计,属填方边坡。边坡最大支护高度为10.0m,边坡支护长度约

350m,边坡支护结构为永久性结构,设计安全等级为一级,设计使用年限为五十年。


我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-09-29 15:23:17

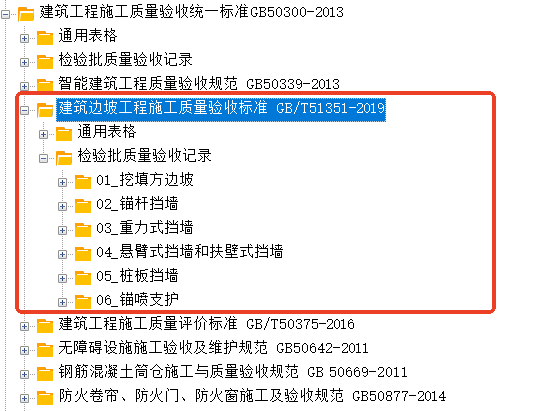

    那这部分表格应该会更合适

    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-09-29 15:17:46

    这是一个在工程资料编制中非常经典且容易混淆的问题。选择“房建”还是“市政”表,核心判断依据不在于你用了什么材料(混凝土、钢筋),而在于**工程的归属属性、服务对象以及验收规范体系**。
    以下是详细的判断逻辑和建议:
    ### 1. 核心判断标准
    #### ✅ 优先使用【市政工程】表格的情况:
    如果该边坡/挡土墙满足以下任一条件,通常属于市政范畴:
    * **服务对象是城市道路/公路**:位于城市主干道、次干道、快速路或公路的路基两侧,用于支撑路基、防止坍塌。
    * **属于市政公用设施**:如地铁站出入口边坡、公共广场边缘护坡、河道治理工程中的岸坡防护等。
    * **执行市政规范**:主要依据《城镇道路工程施工与质量验收规范》(CJJ 1)、《给水排水管道工程施工及验收规范》(GB 50268)或《城市桥梁工程施工与质量验收规范》(CJJ 2)等。
    * **建设单位性质**:由住建局下属的市政处、城投公司(市政板块)或交通局直接管理的项目。
    #### ✅ 优先使用【房屋建筑】表格的情况:
    如果该边坡/挡土墙满足以下任一条件,通常属于房建范畴:
    * **服务于具体建筑物**:位于住宅小区、商业综合体、厂房、学校等单体建筑的地下室周边、基坑支护范围内。
    * **属于建筑工程的一部分**:作为地基与基础分部工程的一部分,或者作为主体结构的附属工程。
    * **执行房建规范**:主要依据《建筑地基基础工程施工质量验收标准》(GB 50202)、《建筑边坡工程技术规范》(GB 50330)等。
    * **建设单位性质**:房地产开发商、工业企业自建项目,由质监站按房建流程监管。
    ---
    ### 2. 常见场景对照表
    | 场景描述 | 推荐表格类型 | 理由 |
    | :--- | :--- | :--- |
    | 小区住宅楼旁边的挡土墙 | **房建** | 属于该住宅项目的地基与基础或附属工程 |
    | 城市主干道两侧的护坡 | **市政** | 属于道路工程的一部分 |
    | 高速公路边坡支护 | **交通/市政** | 通常走交通行业规范,若地方统一用市政表也可 |
    | 工厂厂区内的挡土墙 | **房建** | 属于工业建筑配套设施 |
    | 公园内的景观挡土墙 | **市政** | 属于园林绿化或市政公共设施 |
    | 地铁车站出入口边坡 | **市政** | 属于城市轨道交通设施 |
    ---
    ### 3. 关键建议:如何最终确定?
    由于各地质监站(质量监督站)的执行口径可能存在细微差异,最稳妥的做法是按以下步骤操作:
    1. **查阅施工许可证/报监手续**:
    * 看你的《建设工程施工许可证》上,工程类别写的是“房屋建筑”还是“市政基础设施”。这是最权威的依据,资料分类必须与报监类别一致。
    2. **咨询当地质监站或监理部**:
    * 不同省份对“边坡”的定义可能有偏好。例如,有些地区将大型独立边坡视为市政,而将小型独立边坡视为房建。务必在项目开工前与监理单位确认资料表格模板。
    3. **注意“基坑支护”与“边坡支护”的区别**:
    * 如果是深基坑(深度≥5m)的支护,绝大多数情况下归入**房建**的“地基与基础”分部。
    * 如果是自然地形的高边坡(非开挖形成,而是填挖形成的长期稳定边坡),更倾向于**市政**或**交通**专业。
    ---
    ### 4. 总结
    > **简单口诀:**
    > - **跟着房子走 → 选房建表**
    > - **跟着马路走 → 选市政表**
    **特别提醒**:一旦确定了表格类型,整个项目的检验批、隐蔽记录、分项工程划分都要保持一致,不要混用。如果前期已经用错了,后期整改成本较高,建议在开工初期就明确并固定下来。
    如果您能提供更多信息(如:这个项目是修路的还是盖楼的?边坡在哪里?),我可以给您更精确的建议。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
