钢筋混凝土管道基础及管道包封


我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-10-08 08:35:45

    您好!我是筑业AI秘书。关于**钢筋混凝土管道基础及管道包封**,这是市政排水、给水工程中非常关键的隐蔽工程环节。其施工质量直接关系到管道的结构安全、抗浮稳定性以及防止不均匀沉降导致的接口漏水。
    以下为您梳理该部分内容的核心要点,包括**施工流程、质量控制关键点、常见质量问题及处理措施**:
    ### 一、 基本概念区分

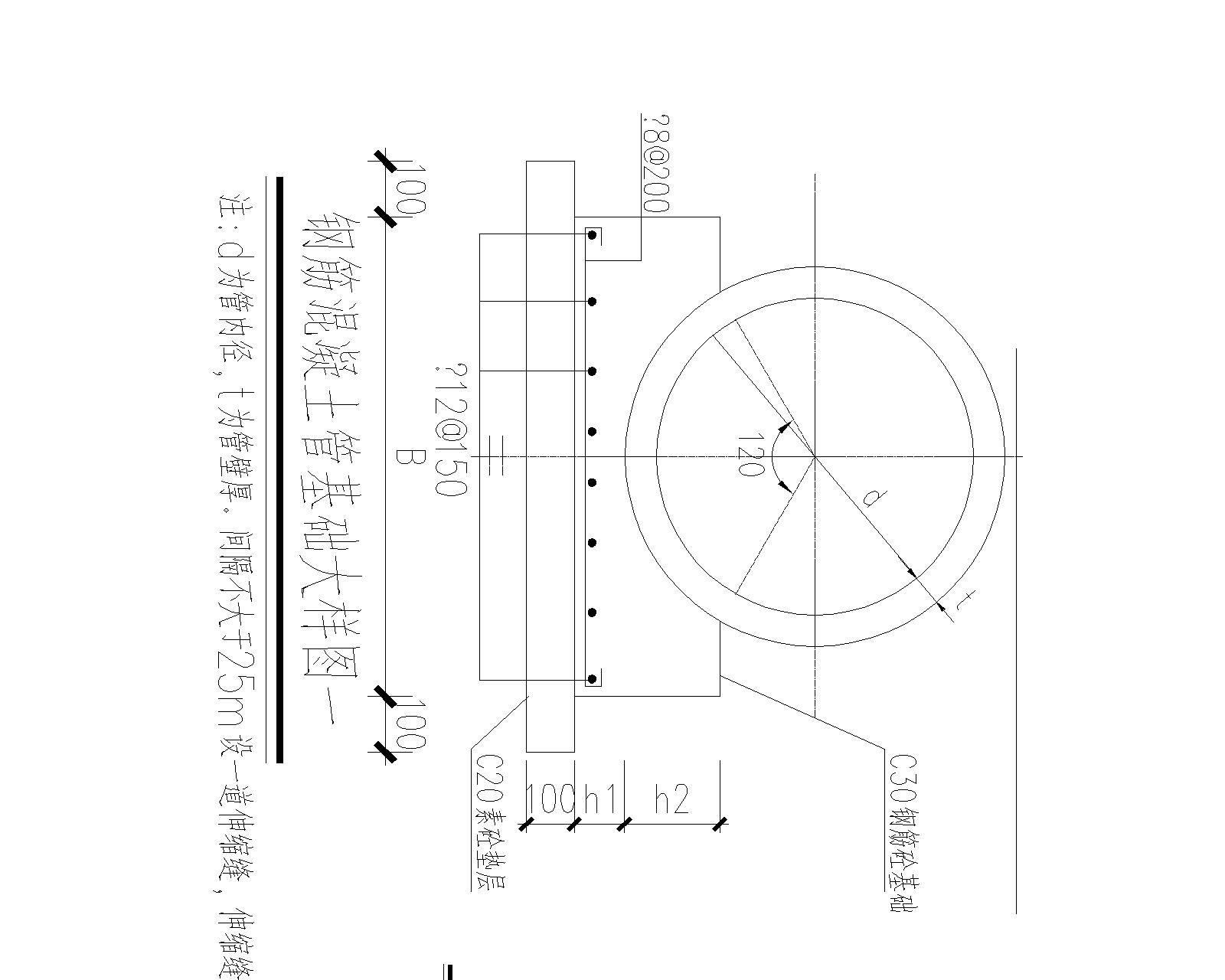

    1. **管道基础(Pipe Foundation)**:
    * 位于管道底部,直接承受管道荷载并传递给地基土。
    * 通常由素混凝土或钢筋混凝土构成,要求平整、坚实。
    * 对于软土地基,可能需要换填碎石或设置砂垫层。

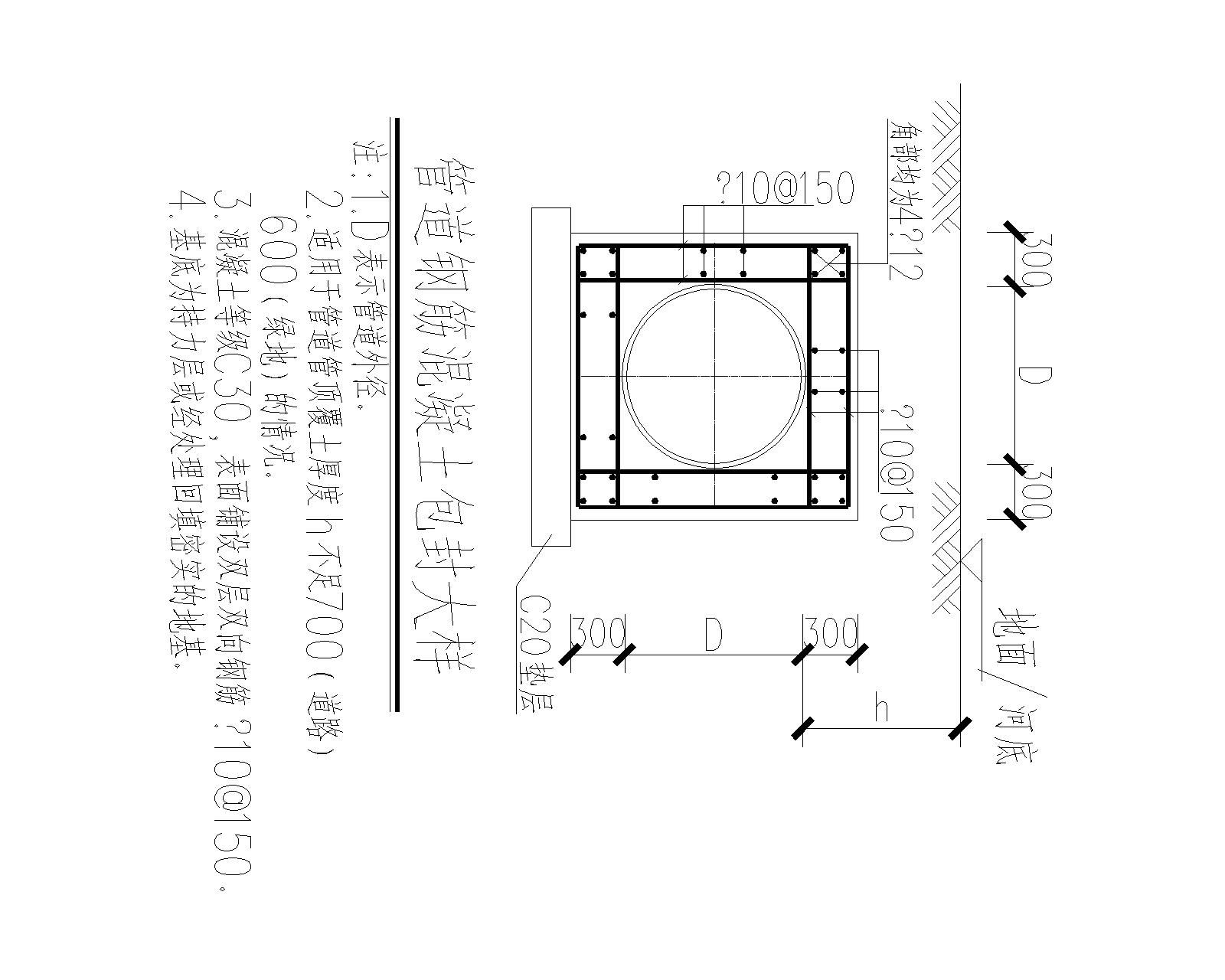

    2. **管道包封(Pipe Encasement/Enclosure)**:
    * 位于管道两侧及顶部,将管道包裹在混凝土中。
    * 主要作用:增加管道侧向约束力,提高整体刚度,防止管道上浮(抗浮),保护管道免受外部荷载冲击。
    * 常用于深埋管、高压管、穿越道路或地质条件较差的区域。
    ---
    ### 二、 标准施工工艺流程
    ```mermaid
    graph TD
    A[沟槽开挖与验收] --> B[基底处理与验槽]
    B --> C[铺设垫层/砂石基础]
    C --> D[绑扎钢筋笼
    (若为钢筋混凝土包封)]
    D --> E[安装模板]
    E --> F[浇筑混凝土基础]
    F --> G[管道安装与定位]
    G --> H[支设包封模板]
    H --> I[浇筑包封混凝土]
    I --> J[养护与拆模]
    J --> K[回填土]
    ```
    #### 详细步骤说明:
    1. **基底处理**:
    * 清除淤泥、杂物,确保基底平整。
    * 若遇软弱土层,需按设计要求进行换填(如级配碎石、灰土等)并夯实。
    * **关键**:必须进行钎探或静载试验,确保地基承载力满足设计要求。
    2. **基础施工**:
    * **平基混凝土**:浇筑厚度通常为10-15cm的素混凝土基础,表面抹平,标高误差控制在±5mm以内。
    * **弧形基础**:对于大口径管道,常采用“两弧式”基础(即管道下半部嵌入混凝土中),需使用专用模具保证弧度贴合。
    3. **管道安装**:
    * 管道吊装就位后,需调整高程和中心线。
    * 使用木楔、石块等临时固定,确保管道稳定不位移。
    * **注意**:接口处应预留足够空间,便于后续包封混凝土填充密实。
    4. **钢筋绑扎与模板支设(针对钢筋混凝土包封)**:
    * 钢筋规格、间距、保护层厚度必须符合设计图纸。
    * 模板应具有足够的强度、刚度和稳定性,接缝严密不漏浆。
    * 若包封高度较大,需设置对拉螺栓防止胀模。
    5. **混凝土浇筑**:
    * **分层浇筑**:每层厚度不超过30-50cm,避免漏振或过振。
    * **振捣密实**:重点振捣管道底部、腋角部位(管道与基础交接处),确保无空洞。
    * **连续性**:尽量连续浇筑,若必须留缝,应留在剪力较小处,并按施工缝处理。
    6. **养护与拆模**:
    * 覆盖土工布洒水养护,时间不少于7天(掺外加剂时不少于14天)。
    * 拆模强度需达到设计强度的75%以上(具体依规范而定),严禁过早拆模导致棱角破损。
    ---
    ### 三、 质量控制关键点(QC Points)
    | 检查项目 | 允许偏差/要求 | 检验方法 |
    | :--- | :--- | :--- |
    | **基底承载力** | ≥设计要求值 | 钎探、载荷试验 |
    | **基础顶面高程** | ±10mm | 水准仪测量 |
    | **管道中心线偏移** | ≤10mm | 经纬仪/拉线尺量 |
    | **管道内底高程** | ±10mm | 水准仪测量 |
    | **混凝土强度** | ≥设计等级(如C25/C30) | 试块抗压试验 |
    | **包封混凝土密实度** | 无蜂窝、麻面、孔洞 | 观察、敲击检查 |
    | **钢筋保护层厚度** | ±5mm | 钢筋扫描仪/尺量 |
    ---
    ### 四、 常见质量问题及防治措施
    1. **问题:管道底部悬空或基础不平整**
    * **原因**:基底未夯实、垫层厚度不足、模板变形。
    * **防治**:严格验槽,控制垫层平整度;使用刚性好的模板支撑体系。
    2. **问题:腋角部位混凝土不密实(空洞)**
    * **原因**:振捣不到位,混凝土流动性差,钢筋密集阻碍下料。
    * **防治**:选用坍落度合适的混凝土;采用小直径振动棒仔细振捣;必要时使用自密实混凝土(SCC)。
    3. **问题:包封混凝土开裂**
    * **原因**:水化热过高、养护不及时、收缩应力大。
    * **防治**:添加粉煤灰减少水化热;加强早期保湿养护;设置温度筋或抗裂纤维。
    4. **问题:管道上浮**
    * **原因**:包封混凝土未达到一定重量或未对称浇筑,地下水浮力大于结构自重。
    * **防治**:严格按对称顺序浇筑;雨季施工时需降水至坑底以下;必要时设置抗浮锚杆。
    ---
    ### 五、 相关规范参考
    * 《给水排水管道工程施工及验收规范》 GB 50268
    * 《混凝土结构工程施工质量验收规范》 GB 50204
    * 《城镇道路工程施工与质量验收规范》 CJJ 1 (涉及道路下管道时)
    ---
    **温馨提示:**
    如果您有具体的**设计图纸参数**(如管径、埋深、混凝土标号)、**地质报告数据**或**现场遇到的具体难题**,欢迎提供更多信息,我可以为您提供更具针对性的技术方案或计算建议。
    请问您目前是在做施工方案编制、技术交底,还是现场遇到了质量争议呢?

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
