    您好!我是筑业AI秘书。关于“上边两层沥青”(通常指沥青混凝土路面的上面层和中面层,或者双层上面层结构)的施工资料制作,核心在于**过程控制、原材料检验、压实度检测以及外观质量验收**。
    由于不同地区(省份/城市)的质检站要求可能略有差异,以下提供一套**通用且标准**的资料编制逻辑和关键表格清单,您可以根据当地具体规范进行调整。
    ---
    ### 一、 资料编制总体思路
    1. **划分检验批**:通常按路段长度(如每500m或1000m为一个检验批)或面积划分。
    2. **闭环管理**:原材料进场 → 配合比设计审批 → 施工过程记录 → 现场检测数据 → 隐蔽工程验收 → 分项工程评定。
    3. **同步性**:资料必须与施工进度同步,严禁后补造假。
    ---
    ### 二、 具体资料清单及操作步骤
    #### 1. 前期准备阶段(开工前)
    - **施工组织设计/专项施工方案**:包含沥青混合料拌和、运输、摊铺、碾压工艺参数。
    - **配合比设计报告**:
    - 目标配合比设计报告(实验室出具)。
    - 生产配合比设计报告(拌和楼调试后出具)。
    - 生产配合比验证报告(试铺段验证)。
    - **材料报验资料**:
    - 粗集料、细集料、矿粉、沥青的出厂合格证、检测报告。
    - 进场复试报告(沥青针入度、软化点、延度;集料压碎值、磨光值等)。
    - **注意**:沥青需做全项指标检测,集料需做级配筛分。
    #### 2. 施工过程资料(核心部分)
    ##### A. 沥青混合料拌和与运输
    - **沥青混合料出场温度记录表**:每车必测,记录出厂时间、温度、车次。
    - **沥青混合料运输单**:随车携带,注明运往地点、数量、温度。
    - **拌和楼生产记录**:每日产量、油石比、各档骨料用量、矿粉用量、温度控制曲线。
    ##### B. 沥青混合料摊铺(重点)
    - **隐蔽工程验收记录**:下承层(下面层或基层)清扫、粘层油洒布情况。
    - **摊铺机运行记录**:
    - 摊铺速度(通常2~6m/min,匀速)。
    - 熨平板预热温度。
    - 螺旋布料器转速。
    - **测量放样记录**:高程、横坡、宽度控制数据。
    - **接缝处理记录**:纵向、横向接缝的处理方式及照片。
    ##### C. 沥青混合料碾压(关键质量控制点)
    - **碾压工艺记录表**:
    - 碾压设备类型(双钢轮、胶轮等)。
    - 碾压遍数(初压、复压、终压)。
    - 碾压温度(初压≥150℃,复压≥130℃,终压≥90℃,具体依规范)。
    - 碾压速度。
    - **现场温度检测记录**:每车或每段测温。
    ##### D. 现场质量检测(实测实量)
    - **压实度检测**:
    - 钻芯取样法(最常用):记录钻孔位置、芯样高度、密度计算。
    - 核子密度仪法(如有使用):需标定。
    - **要求**:上面层压实度通常要求≥98%(马歇尔密度),中面层≥96%。
    - **平整度检测**:
    - 3米直尺检测或连续式平整度仪检测。
    - 记录IRI值或最大间隙。
    - **厚度检测**:
    - 钻芯取样测量厚度,每公里不少于几处。
    - **宽度、中线偏位、纵断高程、横坡检测**:按《城镇道路工程施工与质量验收规范》CJJ1或公路相关规范执行。
    #### 3. 试验室检测资料
    - **沥青混合料马歇尔试验报告**:稳定度、流值、空隙率、饱和度、沥青膜裹覆情况。
    - **渗水系数试验报告**:上面层通常要求渗水系数≤120ml/min(或更严,视设计要求)。
    - **构造深度试验报告**:抗滑性能。
    - **粘结力试验**(如需):层间粘结强度。
    #### 4. 验收与评定阶段
    - **检验批质量验收记录**:主控项目(压实度、厚度、平整度)和一般项目(宽度、高程、横坡、外观)。
    - **分项工程质量验收记录**:沥青面层分项。
    - **分部工程质量验收记录**:路面工程分部。

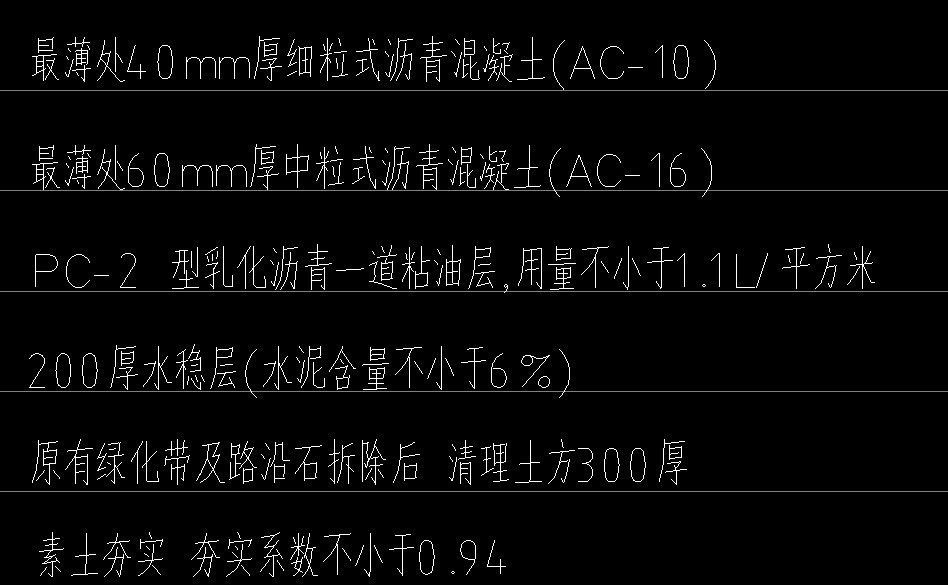

    - **竣工图**:反映实际施工情况的路面结构图。
    ---
    ### 三、 特别注意事项(避坑指南)
    1. **温度是关键**:所有涉及温度的记录(出厂、到场、摊铺、初压、复压、终压)必须真实、连续,且符合规范要求。温度不足会导致压实度不达标,是常见质量问题。
    2. **压实度数据真实性**:钻芯取样位置和数量要随机且有代表性,避免只选好打的地方。压实度不合格是返工的主要原因。
    3. **层间结合**:上面层施工前,必须确保下面层清洁、干燥,并均匀洒布粘层油。要有粘层油洒布的影像资料和记录。
    4. **接缝处理**:冷接缝是薄弱环节,资料中应体现接缝处理的工艺(如切齐、涂刷粘层油、热接缝搭接等),并有专人检查记录。
    5. **影像资料**:每个关键工序(特别是隐蔽工程、接缝处理、碾压过程)都要拍照存档,照片需带时间水印和位置标识,作为资料的附件。
    ---
    ### 四、 建议操作流程
    1. **确定规范**:确认项目适用的是《城镇道路工程施工与质量验收规范》(CJJ1-2008)还是《公路工程质量检验评定标准》(JTG F80/1-2017),两者表格格式略有不同。
    2. **建立台账**:为每一层沥青建立独立的资料盒,按“原材料→配合比→施工记录→检测报告→验收记录”顺序排列。
    3. **实时签认**:现场技术员、监理工程师需对每日的施工记录、温度记录、碾压记录进行签字确认。
    如果您能提供具体的**项目名称、所在地区、采用的规范标准**,我可以为您提供更详细的表格模板或针对性建议。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
