泥浆护壁钻注桩,方量、充盈系数怎么算?

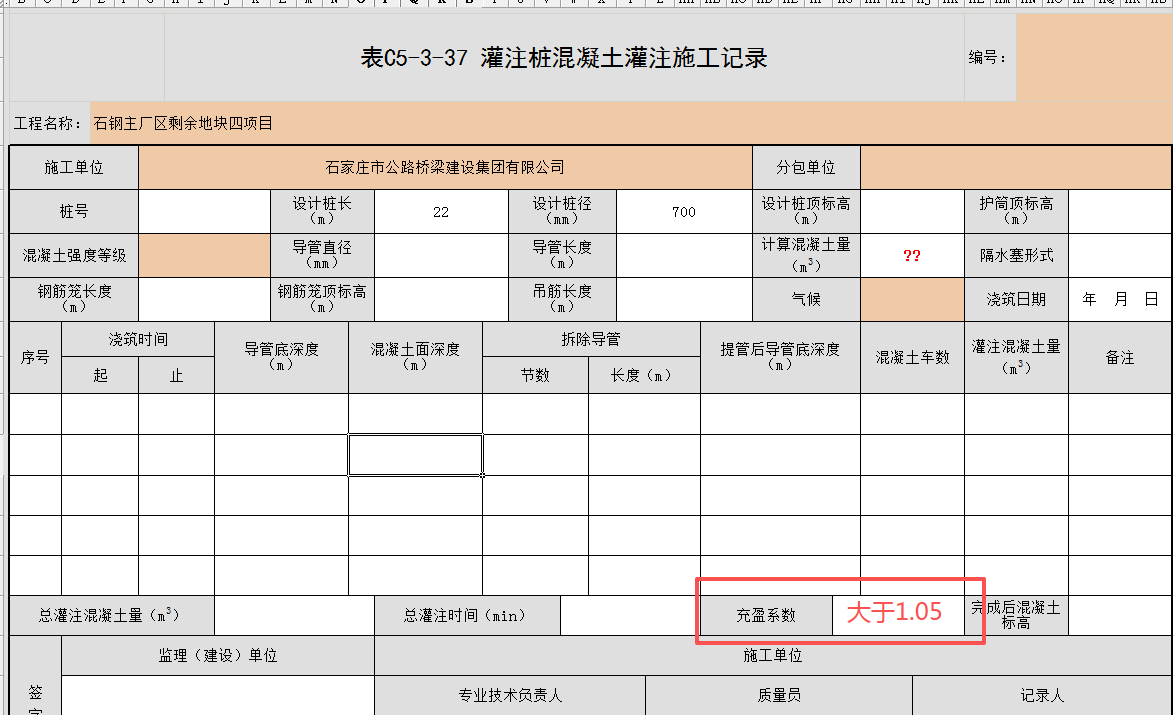

泥浆护壁钻注桩,桩长22米,桩径700mm,计算方量怎么算?充盈微信图片_20261019144023_930_122.png系数怎么算?

我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-10-19 15:44:55

    您好!关于**泥浆护壁钻孔灌注桩**的方量计算和充盈系数,这是工程造价和施工管理中非常核心的两个概念。下面为您详细拆解计算方法、公式及注意事项:
    ---
    ### 一、 混凝土方量(理论 vs 实际)
    在计算灌注桩混凝土用量时,需要区分**设计方量**和**实际浇筑方量**。
    #### 1. 设计方量(理论方量)
    这是根据图纸尺寸计算的体积,用于预算或合同工程量确认。
    **公式:**
    $$ V_{\text{设计}} = \pi \times R^2 \times H $$
    * $V_{\text{设计}}$:单桩设计混凝土体积(m³)
    * $R$:桩身半径(m),即直径的一半($D/2$)
    * $H$:桩长(m),通常指从桩顶标高到桩底标高的垂直长度
    * $\pi$:圆周率,取 3.14159...
    > **注意:** 如果桩底有扩底(如钻扩底桩),需加上扩底部分的体积。
    #### 2. 实际浇筑方量
    这是施工中真正消耗掉的混凝土量,用于结算和成本控制。
    **公式:**
    $$ V_{\text{实际}} = V_{\text{设计}} \times K $$
    或者通过现场记录直接累加每车混凝土的体积。
    ---
    ### 二、 充盈系数(K)的定义与计算
    **充盈系数**是衡量成孔质量、地质条件对混凝土用量影响的重要指标。它反映了实际浇筑混凝土体积与设计理论体积的比值。
    #### 1. 计算公式
    $$ K = \frac{V_{\text{实际}}}{V_{\text{设计}}} $$
    * $K$:充盈系数
    * $V_{\text{实际}}$:单桩实际浇筑混凝土体积(m³)
    * $V_{\text{设计}}$:单桩设计混凝土体积(m³)
    #### 2. 正常范围参考
    * **一般土层**:$K = 1.05 \sim 1.15$
    * **砂层、卵石层或地层松散处**:$K = 1.15 \sim 1.30$(甚至更高)
    * **岩层**:$K \approx 1.00 \sim 1.05$(接近理论值)
    > **关键点:**
    > * 若 $K < 1.0$:说明桩径不足或缩颈,存在质量隐患,需检测。
    > * 若 $K > 1.3$:可能因地层松散、塌孔严重或测量误差导致,需分析原因。
    ---
    ### 三、 如何获取“实际浇筑方量”?
    在实际工程中,$V_{\text{实际}}$ 不能凭空估算,必须通过以下方式准确记录:
    1. **测绳法 + 混凝土罐车记录**:
    * 每车混凝土进场前记录罐车编号和方量。
    * 浇筑过程中,用测绳测量导管内混凝土面高度,结合导管截面积推算已浇体积。
    * 最终总方量 = 所有进场混凝土方量之和(扣除少量损耗)。
    2. **声测管/导管法**:
    * 通过导管内混凝土下降高度和导管截面积计算。
    * $V = S_{\text{导管}} \times h_{\text{下降}}$
    3. **自动计量系统**:
    * 现代工地常使用智能监控系统,自动记录每车混凝土数据并生成报表。
    ---
    ### 四、 影响充盈系数的主要因素
    | 因素 | 对充盈系数的影响 | 说明 |
    |------|------------------|------|
    | **地质条件** | 正相关 | 砂层、碎石层易塌孔,导致超灌;完整岩石则接近1.0 |
    | **泥浆性能** | 负相关 | 泥浆比重过大、粘度不够会导致孔壁不稳定,增加超灌 |
    | **钻进工艺** | 正相关 | 提钻过快、停钻时间过长易造成缩颈或塌孔 |
    | **钢筋笼安装** | 轻微影响 | 钢筋笼占据部分体积,但通常忽略不计(因混凝土包裹钢筋) |
    | **桩顶标高控制** | 关键 | 为保证桩头质量,通常会超灌0.5~1.0米,这部分计入实际方量 |
    ---
    ### 五、 实用建议
    1. **合同约定**:在签订施工合同时,明确充盈系数的取值范围。例如:“充盈系数按1.1计取,超出部分由施工单位承担,低于1.05的部分按实调整。”
    2. **过程监控**:
    * 每根桩都要记录实际方量和理论方量。
    * 发现某根桩 $K$ 值异常(如 >1.3 或 <1.0),应立即暂停施工,检查地质情况或桩身完整性。
    3. **超灌高度**:
    * 规范要求在桩顶设计标高以上至少超灌 **0.8~1.0米**,以保证桩头混凝土强度。这部分体积必须计入 $V_{\text{实际}}$,否则会导致 $K$ 值虚高。
    4. **资料留存**:
    * 保留每车混凝土的发货单、浇筑记录表、测绳测量记录等,作为结算依据。
    ---
    ✅ **总结公式速记:**
    ```
    设计方量 = π × (直径/2)² × 桩长
    实际方量 = 所有进场混凝土总量(含超灌)
    充盈系数 K = 实际方量 ÷ 设计方量
    ```
    如果您有具体的桩径、桩长或地质参数,我可以帮您代入计算示例!

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
