冠梁的分项怎么写

冠梁用的是基础里的钢筋模版混凝土,分项怎么填

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-10-21 13:16:45

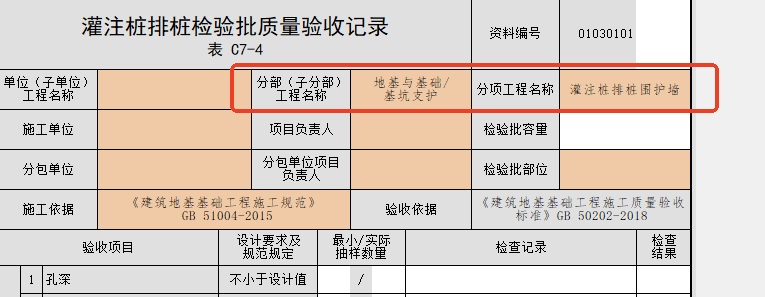

    建议按这个,您也可以跟监理协商确定一下

    点赞0

    回复 5

    举报

    全部回复

    • ze20250227154819445黄金专家

      2026-10-22 09:05:47

      冠梁分项到底写哪个,写钢筋模版混凝土吗

      回复

      周路路 于2026-10-22 11:10:15 回复: 写灌注桩排桩围护墙
    • ze20250227154819445黄金专家

      2026-10-21 17:33:57

      这不是围护桩的分项吗,冠梁不是用基础里的钢筋模版混凝土吗

      回复

      周路路 于2026-10-21 18:41:28 回复: 是这个分项,但是不是说让您用这个检验批做
    • 流年不往白银专家

      2026-10-21 14:10:53

      如果按这个分项检验批模板的话,里边验收项目孔深、桩身完整性等好多检查项是不是都不用填了

      回复

  • 筑业小筑老师铂金专家

    2026-10-21 11:59:20

    在建筑工程资料管理中,“冠梁”通常属于**基坑支护工程**或**地基与基础分部工程**下的子分部。
    编写冠梁的“分项工程”相关资料(如检验批、隐蔽记录、施工记录等),需要遵循《建筑工程施工质量验收统一标准》(GB 50300)及相应的专业验收规范(如《建筑基坑支护技术规程》JGJ 120 或《混凝土结构工程施工质量验收规范》GB 50204)。
    以下是冠梁分项工程资料编写的核心要点和步骤:
    ### 一、 确定分项工程的名称
    冠梁本身是一个具体的构件,但在划分分项时,通常归入以下两个大类之一(根据当地质监站要求略有不同):
    1. **模板分项工程**(如果侧重支模过程)
    2. **钢筋分项工程**(如果侧重配筋过程)
    3. **混凝土分项工程**(如果侧重浇筑过程)
    4. **土方开挖/支护桩分项**(有时冠梁作为支护体系的一部分,可能合并写在支护桩的分项中,但建议单独列项更清晰)
    > **推荐做法**:将冠梁拆分为 **模板、钢筋、混凝土** 三个独立的检验批进行验收,这样更符合国标要求,也便于追溯。
    ---
    ### 二、 具体分项资料的编写内容
    #### 1. 冠梁模板分项工程检验批
    - **主控项目**:
    - 模板及其支架必须具有足够的强度、刚度和稳定性。
    - 模板接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但不应有积水。
    - 模板内杂物清理干净。
    - 预埋件、预留孔洞的位置、数量、规格符合设计要求。
    - **一般项目**:
    - 模板安装的允许偏差(轴线位置、截面尺寸、垂直度、表面平整度等)。
    - 检查方法:尺量、观察、拉线。
    - **关键数据**:
    - 截面尺寸(如:800mm×1000mm)
    - 长度、标高、中心线位置
    #### 2. 冠梁钢筋分项工程检验批
    - **主控项目**:
    - 钢筋的品种、级别、规格、数量必须符合设计要求。
    - 钢筋安装位置、锚固长度、搭接长度、接头位置及接头面积百分率符合设计及规范要求。
    - 钢筋保护层厚度符合要求(通常通过垫块控制)。
    - **一般项目**:
    - 钢筋绑扎缺扣、松扣的数量不超过规定。
    - 钢筋表面无油污、锈蚀。
    - 允许偏差(受力钢筋间距、排距、箍筋间距等)。
    - **关键数据**:
    - 主筋规格(如:HRB400 Φ25@150)
    - 箍筋规格(如:HPB300 Φ8@100/200)
    - 保护层厚度(通常≥35mm或按设计)
    #### 3. 冠梁混凝土分项工程检验批
    - **主控项目**:
    - 混凝土强度等级必须符合设计要求(如:C30)。
    - 施工缝的处理应符合规范要求。
    - 混凝土坍落度符合配合比要求。
    - **一般项目**:
    - 外观质量:无露筋、蜂窝、孔洞、夹渣、疏松、裂缝等缺陷。
    - 尺寸偏差:截面尺寸、顶面高程、轴线位移等。
    - **关键数据**:
    - 混凝土标号(C30/C35等)
    - 浇筑时间、方量
    - 试块编号及强度报告
    ---
    ### 三、 其他必要配套资料
    除了上述三个检验批外,冠梁施工还需以下资料支撑:
    1. **隐蔽工程验收记录**
    - **钢筋隐蔽**:在封模前,对钢筋规格、数量、搭接、锚固、保护层等进行全面检查并拍照留存。
    - **模板隐蔽**:部分项目要求对模板内部清理、支撑体系进行隐蔽验收。
    - **注意**:隐蔽记录中要注明“经监理/建设单位代表验收合格”。
    2. **施工记录 / 混凝土浇筑记录**
    - 记录开始时间、结束时间、天气情况、浇筑部位、振捣方式、养护措施等。
    3. **材料进场复试报告**
    - 钢筋出厂合格证+力学性能复试报告。
    - 水泥、砂石、外加剂等原材料合格证及复试报告。
    - 混凝土配合比通知单。
    4. **混凝土强度评定报告**
    - 同条件养护试块和标准养护试块的抗压强度报告,用于最终强度评定。
    5. **测量放线记录**
    - 冠梁的中心线、边线、标高复测记录,确保位置准确。
    ---
    ### 四、 填写注意事项(避坑指南)
    1. **依据规范要正确**:
    - 模板、钢筋、混凝土分别引用 GB 50204《混凝土结构工程施工质量验收规范》。
    - 若冠梁是深基坑支护的一部分,也可参考 JGJ 120《建筑基坑支护技术规程》,但验收表格仍以 GB 50204 为主。
    2. **数据要真实且闭合**:
    - 检验批中的实测数据应与现场实际相符,不能全部填“0”或“合格”,要有具体数值。
    - 隐蔽记录的时间必须在混凝土浇筑之前。
    - 材料复试报告的日期应在材料进场后、使用前。
    3. **签字齐全**:
    - 所有表格需由施工单位项目专业质量检查员填写,项目经理部专业工长签字,监理工程师审核签字。
    4. **区分“分项”与“子分部”**:
    - 冠梁属于“基坑支护”子分部下的一个分项(或几个分项)。不要把它写成“分部工程”。
    ---
    ### 五、 示例格式(以钢筋检验批为例)
    | 项目 | 内容 |
    |------|------|
    | **工程名称** | XX市XX项目一期工程 |
    | **分项工程名称** | 钢筋安装 |
    | **检验批部位** | 基坑冠梁(KZL-1, KZL-2...) |
    | **施工单位** | XX建设集团有限公司 |
    | **分包单位** | (如有) |
    | **施工执行标准名称及编号** | 《混凝土结构工程施工质量验收规范》GB 50204-2015 |
    | **施工质量验收规范的规定** | 1. 钢筋的品种、级别、规格和数量必须符合设计要求。
    2. 受力钢筋的连接方式、接头位置、接头质量、接头面积百分率等必须符合设计和规范要求。 |
    | **施工单位检查评定结果** | 主控项目:符合要求。
    一般项目:符合要求。
    结论:本检验批工程质量验收合格。 |
    | **监理单位验收结论** | 同意验收。 |
    ---
    ✅ **建议操作**:
    1. 先确认当地质监站是否接受将冠梁拆分为模板、钢筋、混凝土三个检验批。
    2. 准备好图纸和设计变更文件,作为验收依据。
    3. 使用当地通用的工程资料软件(如品茗、筑业、恒智等)生成表格,填入具体数据。
    如果您需要某一份具体表格的填写范例,可以告诉我您使用的资料软件名称或地区,我可以提供更详细的指导。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
