安装资料 3 北京通州区 1币

给水管道检验批时间先后顺序

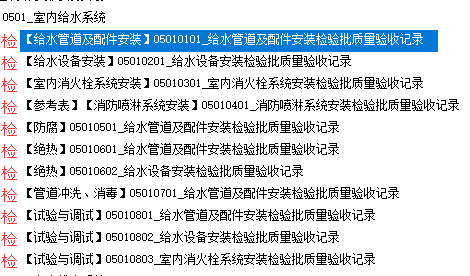

规范要求先打压再隐蔽,那检验批时间先后顺序呢,先试验与调试检验批还是先给水管道及配件安装检验批呢?想请老师详细讲解下这几项检验批的先后顺序8253656d578ea1c4ae4139250d9a19e.png

我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-10-23 17:25:01

    在建筑工程资料管理中,给水管道检验批的验收时间顺序必须严格遵循**“先隐蔽、后封闭;先主管、后支管;先压力试验、后冲洗消毒”**的逻辑。
    以下是标准的**给水管道检验批及关键工序的时间先后顺序**(按施工流程排列):
    ### 一、 核心逻辑原则
    1. **隐蔽工程先行**:所有将被覆盖、埋设或封闭的管道部分,必须先验收隐蔽工程,签字确认后方可进行下一道工序。
    2. **功能性试验在前**:水压试验、冲洗、消毒等涉及系统安全和使用功能的试验,必须在管道安装完成且隐蔽前(或分段完成后)进行。
    3. **由大到小、由主到次**:通常先验收主干管、立管,再验收支管、末端设备连接。
    ---
    ### 二、 标准时间顺序(推荐流程)
    #### ✅ 第一阶段:材料进场与复验(最前端)
    - **材料/设备进场报验**:管材、管件、阀门等材料进场,提供合格证、检测报告,并进行见证取样复验。
    - **检验批划分依据**:根据《建筑给水排水及采暖工程施工质量验收规范》GB50242,通常按**楼层、施工段或变形缝**划分检验批。
    #### ✅ 第二阶段:管道安装与隐蔽验收(关键节点)
    > ⚠️ 注意:此阶段是“隐蔽前”的关键环节。
    1. **管道支架、吊架、托架安装检验批**
    - 时间:管道安装前或同步进行。
    - 内容:间距、防腐、固定方式。
    2. **给水管道安装检验批(含预埋套管)**
    - 时间:管道敷设过程中。
    - 内容:坐标、标高、坡度、接口质量。
    3. **隐蔽工程验收记录(最重要!)**
    - **时间点**:在管道被吊顶封板、埋地回填、贴砖封闭**之前**。
    - **内容**:包括管道材质、规格、连接方式、支架位置、防腐保温等。
    - **要求**:必须经监理/建设单位验收签字后,方可进行后续封闭作业。
    #### ✅ 第三阶段:功能性试验(隐蔽后或分段完成后)
    > ⚠️ 注意:若为明装管道,可在全部安装完成后统一做;若为暗敷管道,需在隐蔽前做**分段水压试验**,或在隐蔽后通过其他方式验证(但规范要求通常要求在隐蔽前完成强度试验)。
    4. **给水管道水压试验检验批/记录**
    - **时间点**:
    - **明装管道**:系统安装完毕后,冲洗前。
    - **暗敷管道**:**必须在隐蔽前**完成分段或系统水压试验,并填写《隐蔽工程验收记录》和《管道系统试压记录》。
    - **内容**:强度试验、严密性试验。
    5. **给水管道冲洗检验批/记录**
    - **时间点**:水压试验合格后,投入使用前。
    - **内容**:流速、出水水质目测清澈。
    6. **给水管道消毒检验批/记录**(生活饮用水必需)
    - **时间点**:冲洗合格后,正式通水前。
    - **内容**:含氯水量、浸泡时间、水质检测合格报告。
    #### ✅ 第四阶段:末端设备安装与调试
    7. **卫生器具、水表、阀门等附件安装检验批**
    - 时间:管道系统试验合格后,装饰面层基本完成后。
    - 内容:安装牢固、无渗漏、启闭灵活。
    8. **系统通水试验检验批**
    - 时间:全部安装完成后。
    - 内容:各配水点正常出水,无堵塞、无渗漏。
    ---
    ### 三、 常见错误提醒(避免返工)
    | 错误做法 | 正确做法 |
    |----------|----------|
    | 先做隐蔽验收,再做水压试验 | **应先做水压试验,再签隐蔽验收**(因为试压不合格需拆改,无法隐蔽) |
    | 所有管道一起安装完再做一次试压 | 暗敷管道应**分段试压**,并在隐蔽前完成 |
    | 冲洗消毒放在隐蔽前 | 冲洗消毒应在**系统安装完毕、隐蔽之后**进行(除非是分段冲洗) |
    | 检验批日期早于材料进场日期 | 材料进场报验日期必须**早于**检验批验收日期 |
    ---
    ### 四、 示例:一个典型楼层给水管道检验批时间轴
    ```mermaid
    graph TD
    A[材料进场+复验] --> B[支架安装检验批]
    B --> C[管道安装检验批]
    C --> D{是否暗敷?}
    D -- 是 --> E[分段水压试验记录]
    D -- 否 --> F[系统水压试验记录]
    E --> G[隐蔽工程验收记录]
    F --> H[管道冲洗记录]
    G --> H
    H --> I[管道消毒记录]
    I --> J[卫生器具安装检验批]
    J --> K[系统通水试验记录]
    ```
    >

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
