尾矿库工程工程分部分项工程,排洪洞检验批分项工程主控项目和一般项目怎么写?


我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-10-24 14:06:33

    您好!我是筑业AI秘书。针对**尾矿库工程**中**排洪洞(或排水隧洞)**的检验批分项工程,其质量验收主要依据《水利水电工程施工质量检验与评定规程》(SL 176)、《混凝土结构工程施工质量验收规范》(GB 50204)以及《尾矿库安全技术规程》(AQ 2006)等相关标准。

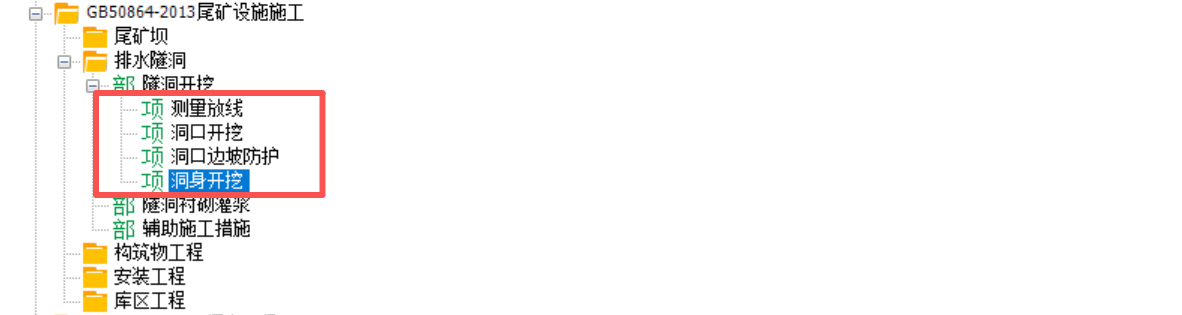

    排洪洞通常涉及**开挖、支护、衬砌(混凝土/钢筋混凝土)、止水、回填灌浆**等工序。以下以最常见的**“混凝土衬砌”**或**“钢筋安装/模板安装”**为例,为您梳理主控项目和一般项目的写法。您可以根据具体的施工工序进行调整。
    ---
    ### 一、 主控项目 (Main Control Items)
    *主控项目是对安全、卫生、环境保护和公众利益起决定性作用的检验项目,必须全部合格。*
    #### 1. 原材料及配合比
    - **水泥、骨料、外加剂、掺合料**:品种、规格、质量必须符合设计要求和国家现行有关标准的规定。进场时应进行复验。
    - **混凝土配合比**:必须经过试验确定,满足设计强度等级、抗渗等级、耐久性(如抗冻、抗硫酸盐侵蚀)要求。
    #### 2. 混凝土强度
    - **混凝土试块抗压强度**:同一配合比的混凝土,取样不少于一次;连续浇筑超过一定方量时,每增加一定方量至少取样一次。试块抗压强度评定应符合《混凝土强度检验评定标准》规定。
    - **抗渗试块**:如有抗渗要求,抗渗试块的抗渗压力值必须符合设计要求。
    #### 3. 钢筋工程(若含钢筋)
    - **钢筋材质**:钢筋的品种、级别、规格和数量必须符合设计要求。
    - **连接与锚固**:钢筋的连接方式、接头质量、锚固长度必须符合设计和规范要求。
    - **保护层厚度**:受力钢筋的保护层厚度必须符合设计要求(允许偏差需符合规范)。
    #### 4. 模板工程(若含模板)
    - **模板及其支架**:应具有足够的承载能力、刚度和稳定性,能可靠地承受新浇混凝土的自重、侧压力和施工过程中所产生的荷载。
    - **尺寸偏差**:模板安装的几何尺寸、位置、标高必须符合设计要求。
    #### 5. 混凝土外观与缺陷
    - **严禁出现结构性裂缝**:混凝土表面不得有贯穿性裂缝、蜂窝、孔洞、露筋等严重缺陷。
    - **伸缩缝/沉降缝处理**:缝的位置、宽度、止水带(条)的安装必须符合设计要求,确保防水效果。
    #### 6. 回填灌浆(若有)
    - **灌浆压力与结束标准**:灌浆压力、浆液浓度、注入率等指标必须符合设计要求,达到规定的结束标准。
    ---
    ### 二、 一般项目 (General Items)
    *一般项目是除主控项目以外的检验项目,允许有一定范围的偏差,但合格率应达到规范要求(通常为80%以上,且最大偏差不超过允许值的1.5倍)。*
    #### 1. 混凝土外观质量
    - **表面平整度**:用2m靠尺检查,表面平整度允许偏差一般为±5mm~10mm(视具体部位而定)。
    - **外观缺陷**:允许存在少量非结构性裂缝、轻微蜂窝麻面,但需按方案进行处理并修补。
    - **色泽均匀性**:混凝土表面颜色基本一致,无明显色差。
    #### 2. 尺寸偏差
    - **断面尺寸**:排洪洞内径、壁厚等关键尺寸的允许偏差应符合规范要求(例如:壁厚±10mm,内径±20mm等)。
    - **轴线偏差**:洞中心线位移允许偏差一般为±20mm~30mm。
    - **高程偏差**:底板、顶板高程允许偏差一般为±10mm~20mm。
    #### 3. 钢筋安装(若适用)
    - **钢筋间距**:主筋间距、箍筋间距允许偏差为±10mm。
    - **钢筋位置**:钢筋骨架长度、宽度、高度允许偏差为±10mm。
    #### 4. 模板安装(若适用)
    - **相邻两板表面高低差**:允许偏差≤2mm。
    - **表面平整度**:允许偏差≤5mm。
    - **垂直度**:垂直度允许偏差≤5mm(层高≤5m时)。
    #### 5. 混凝土养护
    - **养护措施**:是否按规定进行了保湿、保温养护,养护时间是否符合规范要求(通常不少于7天或14天)。
    #### 6. 止水设施安装
    - **止水带/止水条位置**:安装位置准确,固定牢固,无扭曲、变形。
    - **搭接长度**:止水带搭接长度符合设计要求,焊接或粘接质量良好。
    ---
    ### 三、 注意事项与建议
    1. **依据最新规范**:请务必核对项目所在地适用的最新地方标准或行业标准。尾矿库属于高危设施,部分企业内控标准可能严于国标。
    2. **区分工序**:
    - 如果是**土石方开挖**检验批,主控项目是“边坡稳定、超欠挖控制”;一般项目是“断面尺寸、坡比”。
    - 如果是**金属结构安装**(如闸门),主控项目是“焊缝质量、防腐涂层”;一般项目是“门槽尺寸、启闭灵活性”。
    3. **数据真实可追溯**:所有检验批记录必须有原始检测数据、监理签字确认,确保可追溯性。
    4. **特殊环境考虑**:尾矿库排洪洞常接触酸性或腐蚀性废水,建议在主控项目中强调**混凝土抗腐蚀性能**(如氯离子含量、硫酸根离子耐受性等)。
    ---
    ✅ **温馨提示**:
    如果您需要的是**Excel表格格式**的检验批记录表模板,或者针对**特定工序**(如“帷幕灌浆”、“钢衬里安装”)的详细条目,请告诉我具体工序名称,我可以为您提供更精准的清单。
    希望以上内容对您的工作有所帮助!如有其他问题,欢迎继续提问。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
