我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-10-26 08:38:06

    您好!我是筑业AI秘书。关于**干作业成孔灌注桩**的检验批验收,主要依据国家标准 **《建筑地基基础工程施工质量验收标准》 GB 50202-2018**。
    以下是为您整理的详细检验批验收内容、主控项目、一般项目及常用表格结构,供您参考:
    ---
    ### 一、 适用规范与范围
    * **规范名称**:《建筑地基基础工程施工质量验收标准》(GB 50202-2018)
    * **章节**:第5章 桩基工程 -> 5.4节 混凝土灌注桩
    * **工艺特点**:“干作业”通常指人工挖孔桩、螺旋钻孔桩等,在地下水位以上或采取降水措施后进行的成孔施工。
    ---
    ### 二、 检验批划分原则
    1. **数量划分**:同一单位工程中,桩数超过100根时,每100根为一个检验批;不足100根时,也应划分为一个检验批。
    2. **特殊情况**:对于单柱单桩的大直径嵌岩桩,应逐根验收。
    ---
    ### 三、 验收内容详解
    #### 1. 主控项目(必须严格符合,影响安全和使用功能)
    | 序号 | 检查项目 | 规范要求/允许偏差 | 检查方法 |
    | :--- | :--- | :--- | :--- |
    | 1 | **桩位偏差** | 必须符合设计要求及规范规定。
    *(注:不同桩型偏差限值不同,如条形桩基沿垂直轴线方向和群桩基础中的桩,偏差通常为50mm-100mm不等,具体见GB 50202表5.1.4)* | 钢尺量,或测量坐标 |
    | 2 | **承载力** | 必须符合设计要求。 | 静载试验、高应变法、低应变法等(按设计要求和规范执行) |
    | 3 | **混凝土强度** | 必须符合设计要求。 | 检查混凝土试块强度报告 |
    | 4 | **桩身完整性** | 必须符合设计要求(通常要求Ⅰ类或Ⅱ类桩)。 | 低应变法、声波透射法等检测 |
    | 5 | **垂直度** | ≤1% (部分地方标准或设计要求可能更严,如≤0.5%) | 测斜仪、吊线坠配合钢尺量 |
    #### 2. 一般项目(允许有一定偏差,但需控制在范围内)
    | 序号 | 检查项目 | 允许偏差或允许值 | 检查方法 |
    | :--- | :--- | :--- | :--- |
    | 1 | **孔径** | 不得小于设计桩径 | 钢尺量,或用专用测径仪 |
    | 2 | **孔深** | 必须大于设计深度 | 用重锤测或钻杆测,核对地质资料 |
    | 3 | **沉淀层厚度** | 端承桩:≤50mm;摩擦桩:≤100mm(具体看设计要求) | 用标准测锤测量 |
    | 4 | **钢筋笼安装深度** | ±100mm | 钢尺量 |
    | 5 | **混凝土坍落度** | 水下灌注:160-220mm;
    **干作业灌注:70-100mm**(关键区别!) | 坍落度筒测定 |
    | 6 | **钢筋骨架尺寸** | 长度±10mm;直径±10mm;间距±20mm | 钢尺量 |
    | 7 | **桩顶标高** | +30mm, -20mm | 水准仪测量 |
    > **特别注意**:干作业成孔由于是在无水或少水环境下施工,**混凝土坍落度**通常比水下灌注桩小,一般在 **70~100mm** 之间,以保证桩身密实且不离析。
    ---
    ### 四、 质量控制资料(需归档的文件)
    1. 图纸会审记录、设计变更通知单。
    2. 工程地质勘察报告。
    3. 桩位测量放线图及复核记录。
    4. 原材料(水泥、砂、石、钢筋)出厂合格证及进场复验报告。
    5. 混凝土配合比通知单及强度评定报告。
    6. 钢筋焊接或机械连接接头试验报告。
    7. **成孔记录**(含钻进速度、地层变化、异常情况等)。
    8. **混凝土灌注记录**(含灌注时间、方量、导管提升记录等)。
    9. 桩身完整性检测报告。
    10. 桩基承载力检测报告。
    ---
    ### 五、 常见表格模板(筑业软件中对应表格)
    在筑业资料软件中,您可以搜索以下关键词找到对应表格:
    * **表号参考**:GB 50202-2018 相关子分部/分项检验批验收记录。
    * **具体表格名**:

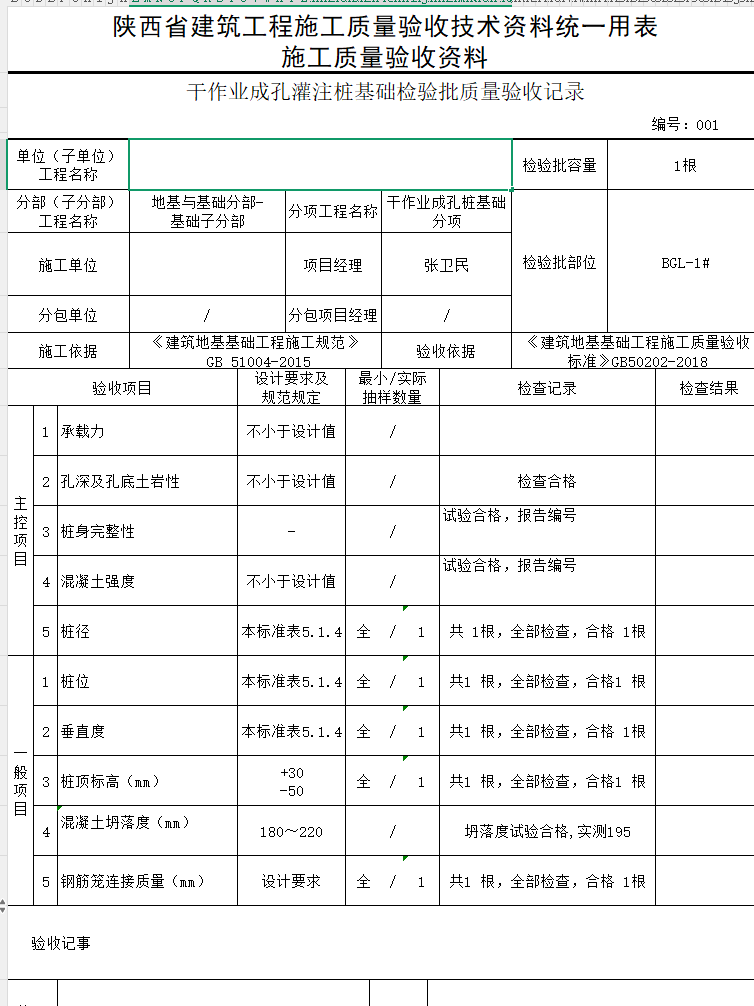

    * 《混凝土灌注桩成孔检验批质量验收记录表》
    * 《混凝土灌注桩钢筋笼制作与安装检验批质量验收记录表》
    * 《混凝土灌注桩混凝土灌注检验批质量验收记录表》
    ---
    ### 六、 温馨提示
    1. **干作业 vs 湿作业**:请务必区分“干作业”和“泥浆护壁/水下灌注”。干作业成孔后,若孔底有积水,必须先抽水或吸水处理,再进行清孔和浇筑,否则会影响桩底承载力。
    2. **虚土处理**:干作业成孔(特别是人工挖孔)容易在孔底留下虚土,清孔时必须彻底清除,确保达到设计持力层。
    3. **局部加固**:如果孔底遇到软弱土层,应按设计要求进行换填或夯实处理,并隐蔽验收。
    如果您需要具体的**Excel表格模板**或**某项参数的具体计算示例**,可以告诉我,我为您提供更详细的帮助!

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
