水利工程技术管理资料常见问题

1、水利工程项目划分按级可划分为什么?


单位工程—分部工程—单元工程。

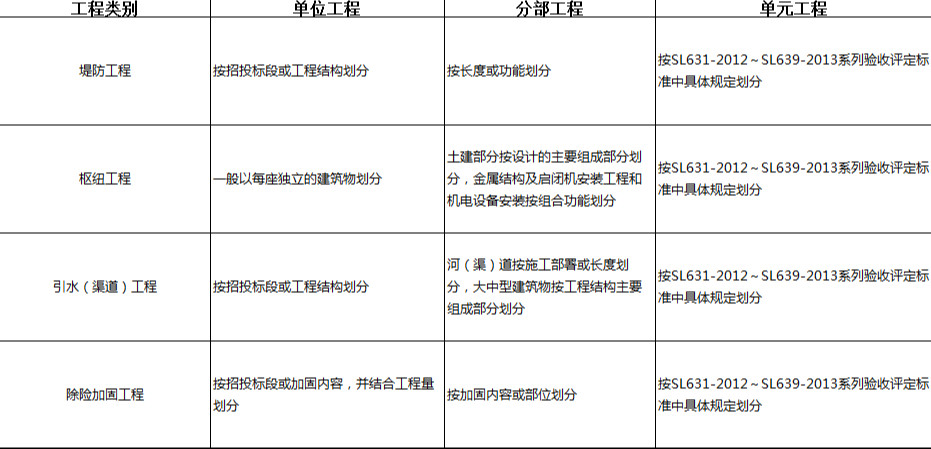

2、水利工程项目划分的原则是什么?


注意:单位中各个分部工程量(或投资)不宜相差太大,每个单位中分部数目不宜少于5个。



3、项目划分组织者是谁?


项目法人组织监理、设计及施工等单位进行。


4、关于水利工程开工报审步骤是什么?


第一步:监理单位签发合同工程开工通知;

第二步:施工单位上报合同工程开工申请(包括开工报告、施工组织设计、各种专项方案申报、现场组织机构及主要人员报审、施工设备进场报验、原材料/中间产品进场报验等内容);

第三步:监理单位进行批复。


5、水利工程需不需要做分部工程开工申请?


水利工程需进行分部工程开工申请(附件包括分部工程施工措施计划、分部工程进度进度计划、确认的工艺实验成果、施工安全交底记录、施工技术交底记录)。


6、水利工程暂停施工、复工具体流程是什么?


都是监理单位先下指示或通知、施工再提交申请、最后监理单位进行批复。


7、水利工程中的计日工!


监理机构经发包人批准,可指示承包人以计日工方式实施零星工作或紧急工作;监理单位进行计日工工作通知——施工单位再提交计日工工程量签证单及计日工单价报审。

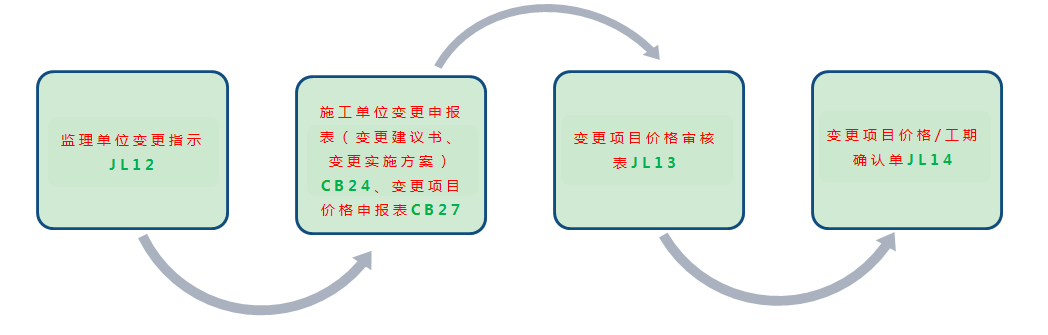

8、水利工程的变更流程!


注:变更款由承包人列入工程进度付款申请单,由监理机构审核后列入工程进度付款证书。


9、水利工程哪些必需总监理工程师签字?


合同工程开工申请,施工组织设计、施工总进度、年进度、专项施工进度计划,专项施工方案,度汛方案,签发变更文件等。

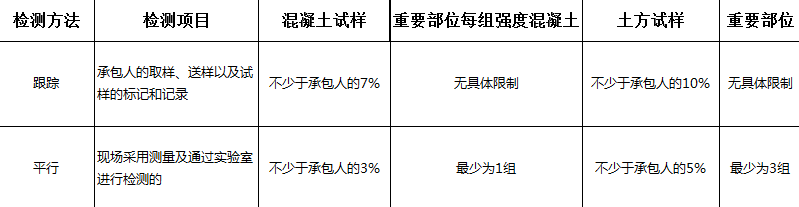

10、水利工程监理单位的跟踪检测与平行检测对比?
