混凝土同条件养护测温记录的累计温度和龄期如何快速合格填写

很多资料员在填写混凝土同条件养护试块测温记录的时候,总是纠结这个累计温度和累计天数到底应该怎么填写?尤其是进入到冬期施工以后,天天平均温度都是低于0℃的甚至都是零下,那这个表格到什么时候才能累计到600℃呢,今天我就结合《混凝土结构工程施工质量验收规范》(GB50204-2015)的要求来说一下这个表格里的温度天数到底应该怎么填写?

在填写这个表格之前我们要先清楚两个问题:
1、累计温度:600℃·d的试块并不一定必须累计到600℃才可以送检,最低累计到560℃也是可以送检的,如果你的项目工期要求特别紧,那温度累计到560℃就可以把这组试块送检到试验室进行抗压强度的检验了。
2、累计天数:600℃·d的试块至少要养护14天,最多养护多少天,在《混凝土结构工程施工质量验收规范》(GB50204-2015)里是没有要求的,好多资料员或者总工都记得不能超过60天,这已经是老黄历了,知道这个知识点的说明你从事这个行业已经相当有年头了,但是随着《混凝土结构工程施工质量验收规范》(GB50204-2015)的实施这个知识点也要同步更新一下了,为什么《混凝土结构工程施工质量验收规范》(GB50204-2015)不再规定上限了呢,其实就是考虑到了工程的实际情况,尤其是需要经历冬期施工的项目。
搞清楚了这2点,我们接下来再看这个表格的填写,就比如这个表:

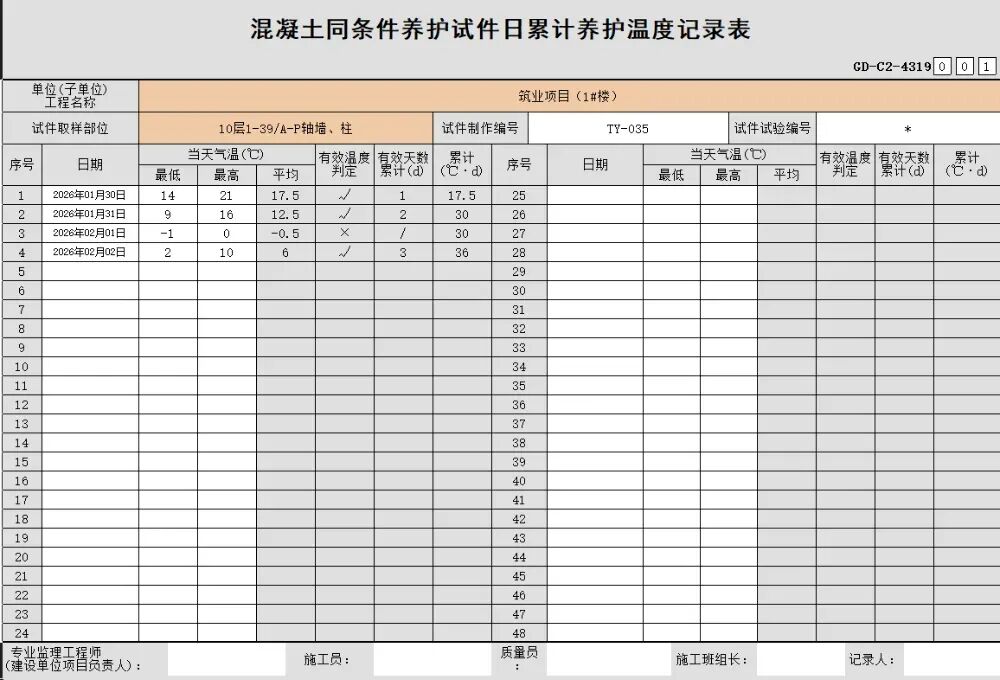

注:表内的温度只是为了解释说明问题,不代表实际温度
1、在养护的第1天(2026年1月30日),当天的最低、最高温分别为14℃、21℃,那当天的日平均气温就是(14+21)/2=17.5℃,那第1天的累计温度就是17.5℃,有效天数累计1d。
2、在养护的第2天(2026年1月31日),当天的最低、最高温分别为9℃、16℃,那当天的日平均气温就是(9+16)/2=12.5℃,那第2天的累计温度就是17.5+12.5=30℃,有效天数累计2d。
3、到第3天的时候大家就要注意了,平均温度已经到-0.5℃了,这一天的累计温度可不是17.5+12.5-0.5=29.5℃,而依然是30℃,为什么?就是因为《混凝土结构工程施工质量验收规范》(GB50204-2015)里的这句话:日平均温度为0℃及以下的龄期不计入,当日平均温度为0℃及以下时,混凝土强度的增长已明显减缓,但混凝土强度增长并未停滞,不计入此龄期是一种偏于安全的简化,同时当天的日平均温度也就不统计到累计温度里了,那到第3天的时候累计温度就应该是30℃,有效天数还是2d。
4、到第4天的时候平均温度又升到了6℃,那温度、天数继续累计,分别变成了36℃,3d。
在不同省份的软件里这张表格都按照《混凝土结构工程施工质量验收规范》(GB50204-2015)的要求进行了公式的添加,大家在做资料的时候把当天的最低、最高温填写到表格里,累计温度和累计天数都会自动生成,下次你再看到温度、天数不变的时候就不要再自己修改了哦~。
