各位给排水工程资料员小伙伴们!做工程资料,最头疼的就是给排水及采暖工程的试验项目 —— 试验类型多、适用对象杂、规范要求细,稍不注意就会漏项、填错试验要求,导致报验资料被打回、竣工验收卡壳。

今天我们结合《建筑给水排水及采暖工程施工质量验收规范》GB50242 等现行国标,整理了这份给排水及采暖工程试验调整明细表,从试验项目、适用对象、核心要求、检验方法、规范依据到实操注意事项,全维度覆盖,资料员直接照着填、照着报,再也不用反复翻阅规范找条款。

一、编制核心依据

本明细表严格遵照现行国家及行业验收规范编制,所有试验要求、检验方法均有明确规范条款支撑,可直接用于资料报验、监理验收、竣工归档:

1.《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002

2.《消防给水及消火栓系统技术规范GB50974-2014

3. 项目施工图纸、设计说明及施工合同要求

二、核心试验项目明细全表

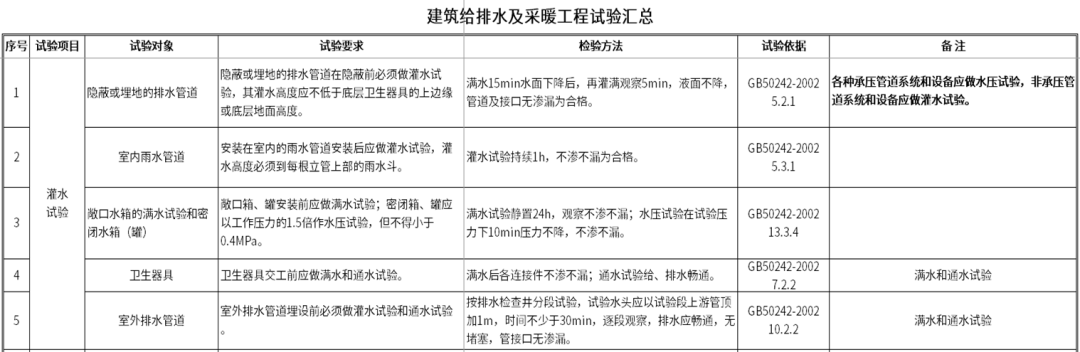

(一)灌水试验非承压管道 / 设备隐蔽前必做

灌水试验是所有非承压管道、隐蔽式排水管道的核心验收试验,必须在隐蔽前完成,是资料报验的前置项。

(二)水压试验(承压管道 / 设备核心验收试验

水压试验是所有承压给水、采暖、消防管道的核心强度验收试验,必须在管道保温前完成。

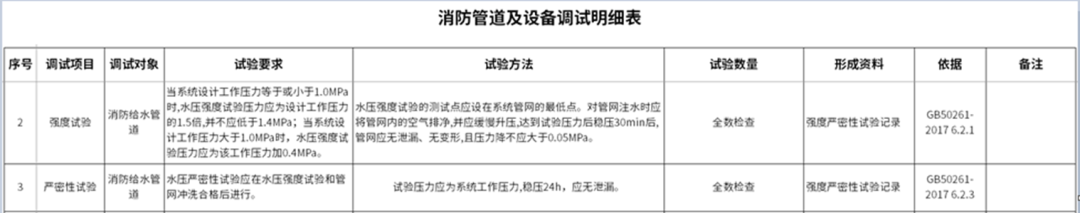

(三)消防管道专项试验(消防验收必查项

(四)管道冲洗、通球、消火栓试射专项

1管道冲洗试验(给水全系统)

试压合格后整体冲洗,出水口水质清澈无泥沙杂质为合格,依据 GB50242-2002,全系统留存冲洗记录

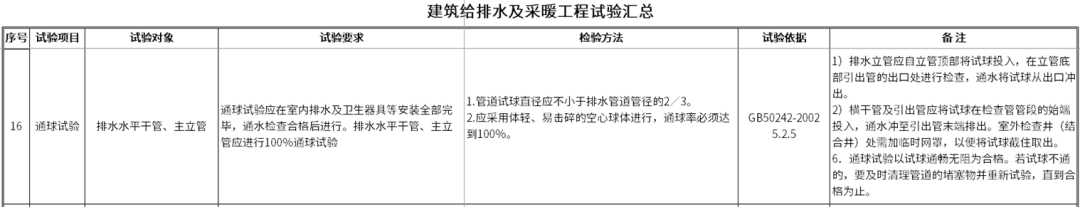

2排水通球试验(排水立管、水平干管)

球径≥管道 2/3,100% 通球,自上而下投球通水,全部顺利排出才算合格,GB50242-2002 第 5.2.5 条,所有排水立管逐一记录

3、消火栓试射试验

选取屋面试验栓 + 首层 2 处消火栓试射,检验充实水柱,栓口静压≤0.8MPa动压≤0.5MPa,GB50242-2002 第 4.3.1 条。

三、资料员实操避坑指南

1. 试验顺序不能乱:隐蔽管道先试压、后隐蔽,资料顺序:试压记录→隐蔽记录,顺序错误资料不予签收。

2. 试验范围要写清:记录注明楼层、系统、管线起止位置,禁止笼统填写 “给排水管道”。

3. 规范编号准确:规范编号、条文号和本表统一,杜绝版本写错。

4. 材质系统分开报验:给水、采暖、消防、雨水系统分开做试验、分开做资料。

5. 签字日期规范:施工、监理签字齐全,试验日期与现场施工日期一致,严禁后期倒签。
