"你这已经把13号的工作都干完了,14号的也干完了,你们就是这么许可的吗?"
面对考核巡查组的质问,项目经理龚某某的解释是——
"平时工作忙,不是每天都会到现场。拿给我签,就先签个一两天。"
先签个一两天。
轻飘飘七个字,背后是有限空间作业人员头顶悬着的刀。
01 中央考核组暗访现场,造假细节触目惊心
6月12日,中央安全生产考核巡查第六组随媒体记者来到某市中心城区,对当地一项地下管网改造工程施工现场进行明查暗访。

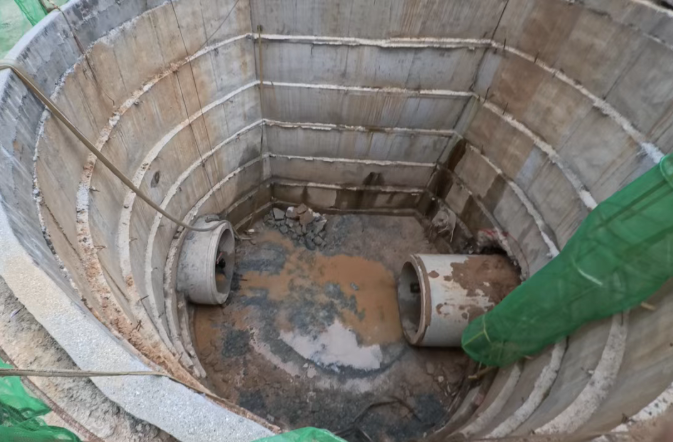

这是一个城市地下管网改造项目,施工涉及大量地下竖井、密闭管网等典型的有限空间作业。
什么是有限空间?
地下竖井、污水管道、密闭舱室……这些地方空气流通差,容易积聚硫化氢、一氧化碳等有毒有害气体。不通风、不检测就下去作业,等于拿命赌博。
国家对有限空间作业有明确的硬性规定:
先通风、再检测、后作业。
三个字、三步走,每一步都是保命的。
但这个项目的执行情况是什么?
第一关:警示标志——没有。
施工竖井口等关键作业点位,未按规范设置任何有限空间作业警示标志。路过的人不知道下面有危险,作业的人不知道进去要命。
第二关:气体检测——造假。
考核巡查组发现,有限空间作业气体检测记录存在明显造假行为。
第三关:作业许可——还是造假。

考核巡查组现场查阅《进入有限空间作业许可证》,发现:
6月12日检查当天,项目经理龚某某已经提前签好了6月13日、6月14日两张空白许可证。
作业许可还没开始,签字已经签完了。
更离谱的是,以6月10日的许可证为例,单据上需要作业现场负责人、监护人员、作业人员、项目经理等5人签字确认。结果——
前4人签名笔迹雷同,疑似同一人代签。
一个人,替4个岗位签了字。
岗位审批权责形同虚设,安全防线全线崩塌。
02 时间线对不上,谎言当场戳穿
"你这个许可,是检测完合格才许可,还是先许可再检测?"
考核巡查人员追问。
项目经理答: "检测完合格再许可。"
好,那我们看看单据上的时间。
《进入有限空间作业许可证》显示:许可作业时间为6月10日6:00-22:00。
当天"有限空间作业气体检测记录表"显示:最早的气体检测时间为7:00。
许可证6点签发,检测7点才开始。
先许可,后检测。
你说的和做的,完全反了。
面对质问,项目经理的辩解是:"一开始那个人写的时候就是这么写,后续都是沿用的。"沿用。
一个流程错误,从第一天沿用到现在,没有任何人发现,也没有任何人纠正。
来源:中华人民共和国应急管理部、红星新闻、益戈安全星球
