筑业网 > 行业资讯

水利工程从招标到竣工验收,哪些事项要备案?一份按现行标准清单

水利工程建设项目周期长、参建方多、监管要求细,从招标启动到竣工验收移交,各阶段涉及多项备案事项。近年来行业规程规范密集更新换版,本文依据截至2026年8月现行有效的法规和标准(仅供参考学习,最终请以当地项目现行要求或标准执行),按项目推进全周期梳理备案事项,供项目法人、监理单位、施工单位及质量监督机构对照使用。

一、招标与发包阶段

1. 勘测设计招标书面报告备案

责任主体:项目法人

时限要求:确定中标人之日起15日内

备案机关:有关行政监督部门

依据:《工程建设项目勘测设计招标投标办法》第47条

2. 招标方案(报告)备案

责任主体:项目法人

时限要求:招标前

备案机关:按项目管理权限向水行政主管部门

备案内容:招标方式、分标方案、评标办法等

依据:《水利工程建设项目招标投标管理规定》(水利部令第14号)第17条

3. 中标结果书面报告备案

责任主体:项目法人

时限要求:确定中标人之日起15日内

备案机关:招标投标行政监督部门

依据:水利部令第14号第51、53、54条

说明:《水利工程建设监理规定》(水利部令第59号,2026年2月1日起施行)明确,总投资400万元以上且符合公益/国有资金/外资三类情形的项目必须委托监理,小型项目由项目法人自主决定。新规不再设置监理单位向项目主管部门备案的要求。

二、开工前备案

4. 工程质量终身责任承诺书备案

责任主体:项目法人(项目负责人签署)

时限要求:办理工程质量监督手续前

备案机关:工程质量监督机构

依据:《水利工程责任单位责任人质量终身责任追究管理办法(试行)》(水监督〔2021〕335号)第12条

注意:项目负责人更换时,需重新签署承诺书并备案。

5. 开工情况书面报告备案

责任主体:项目法人

时限要求:主体工程开工之日起15个工作日内

备案机关:项目主管单位及上一级主管单位

依据:《水利工程建设项目管理规定(试行)》(水建〔1995〕128号,2016年修正)第13条、水建管〔2013〕331号

6. 法人验收工作计划备案

责任主体:项目法人

时限要求:开工之日起60个工作日内

备案机关:法人验收监督管理机关、竣工验收主持单位

依据:《水利工程建设项目验收管理规定》(水利部令第30号,2017年修正)第13条;《水利水电建设工程验收规程》SL/T 223—2025

7. 保证安全生产的措施方案备案

责任主体:项目法人

时限要求:开工之日起15个工作日内

备案机关:有管辖权的水行政主管部门、流域管理机构或安全生产监督机构

依据:《水利工程建设安全生产管理规定》(水利部令第26号,2019年修正)第9条

三、施工期备案

8. 度汛方案备案

责任主体:项目法人

时限要求:每年汛前(新开工项目于开工前);多数省份要求在4月15日前完成

备案机关:负责监管的流域管理机构或地方水行政主管部门

配套要求:填报《年度在建水利工程安全度汛备案表》,明确并在施工现场公布"三个责任人"——项目法人主要负责人(首要责任人)、施工单位项目经理(直接责任人)、监管单位负责人(监管责任人)

依据:《关于加强在建水利工程安全度汛工作的指导意见》(水建设〔2024〕16号)

9. 超标准洪水应急预案备案

责任主体:项目法人

时限要求:同度汛方案,汛前完成

备案机关:经专家论证后报监管水行政主管部门批准,同时报送属地防汛指挥机构备案;非重点工程可在度汛方案中设专章

依据:水建设〔2024〕16号、办建设函〔2024〕347号

10. 重大危险源备案

责任主体:项目法人

备案机关:属地水行政主管部门(涉及危险化学品的,同时报应急管理部门)

依据:《水利水电工程施工危险源辨识与风险评价导则(试行)》(水监督〔2018〕323号)

11. 一般设计变更备案

责任主体:项目法人

时限要求:变更确认后

备案机关:项目主管部门

依据:《水利工程设计变更管理暂行办法》(水建设〔2023〕156号)第16、17条

区分:重大设计变更报初步设计审批部门审批,不属于备案事项。

四、验收阶段(依据SL/T 223—2025)

《水利水电建设工程验收规程》SL/T 223—2025自2025年6月14日起实施,验收分为施工质量验收、合同工程验收、阶段验收、专项验收、专业验收、竣工验收六类。施工质量验收合并了原施工质量检验与评定内容,实行验评分离,质量结论仅评定"合格"或"不合格"。

12. 项目划分备案

责任主体:项目法人

备案机关:工程质量监督机构

依据:SL/T 223—2025第5章

13. 施工质量验收结论报送

责任主体:项目法人

时限要求:分部工程验收通过之日起10个工作日内;单位工程验收通过之日起10个工作日内

报送机关:工程质量监督机构

依据:SL/T 223—2025第5.2.8条、第5.3.8条

14. 合同工程验收鉴定书

组织主体:项目法人

时限要求:验收通过后30个工作日内,项目法人与施工单位完成工程交接

依据:SL/T 223—2025第6章(原"合同工程完工验收"调整为本名称)

15. 法人验收鉴定书备案

责任主体:项目法人

时限要求:自法人验收通过之日起30个工作日内

备案机关:法人验收监督管理机关

依据:水利部令第30号第17条;SL/T 223—2025

16. 阶段验收鉴定书备案

验收类型:导截流验收、下闸蓄水验收(含蓄水安全鉴定)、机组启动验收等

责任主体:竣工验收主持单位或其委托的项目法人

时限要求:验收通过之日起30个工作日内发送参建单位,并报送竣工验收主持单位备案

依据:水利部令第30号第27条;SL/T 223—2025第7章

17. 专项验收成果文件备案

验收类型:移民安置、环境保护、水土保持、消防、档案等

责任主体:项目法人

时限要求:收到专项验收成果文件之日起10个工作日内

备案机关:竣工验收主持单位

依据:水利部令第30号第22条;SL/T 223—2025

18. 专业验收

适用范围:数字孪生、信息化等专业工程

要求:按对应专业标准组织验收,成果纳入竣工资料

依据:SL/T 223—2025新增章节

五、竣工验收与移交

19. 竣工验收申请与鉴定书

流程:项目法人提交申请→竣工验收主持单位20个工作日内批复→技术预验收→竣工验收会议→印发竣工验收鉴定书

前置条件:施工质量验收、合同工程验收、阶段验收、专项验收、专业验收全部完成

移交时限:竣工验收鉴定书印发后60日内,项目法人向运行管理单位办理工程移交

依据:SL/T 223—2025第8章

20. 水土保持设施验收备案

责任主体:项目法人(自主验收并公开)

备案机关:审批水土保持方案的水行政主管部门

依据:《生产建设项目水土保持方案管理办法》(水利部令第53号)第22条

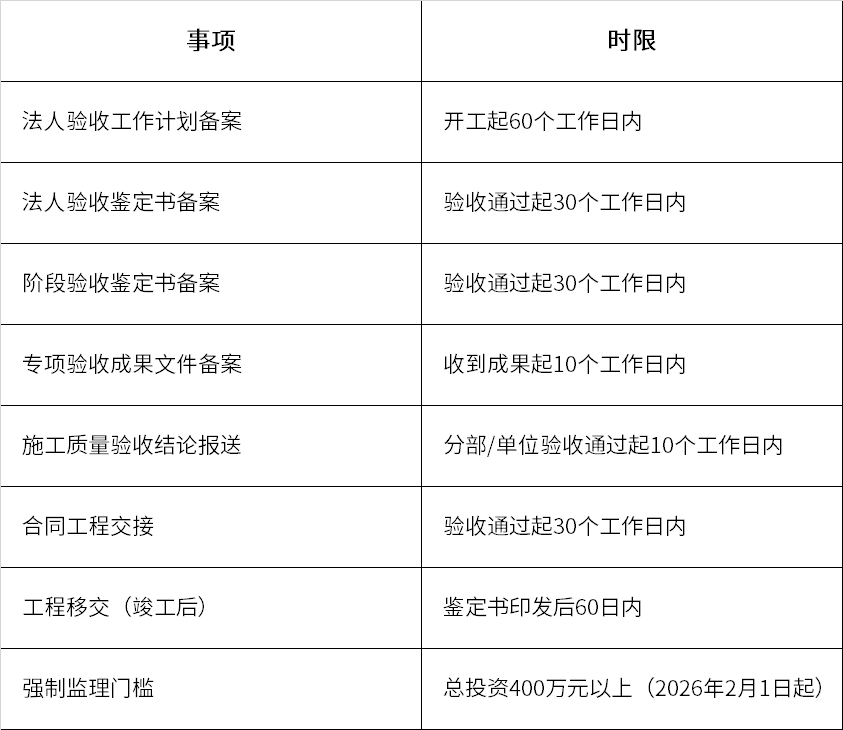

附:关键时限速查



来源:综合网络整理


其他资讯:
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
