公园亮化管沟应该做什么资料


我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-01-26 09:23:14

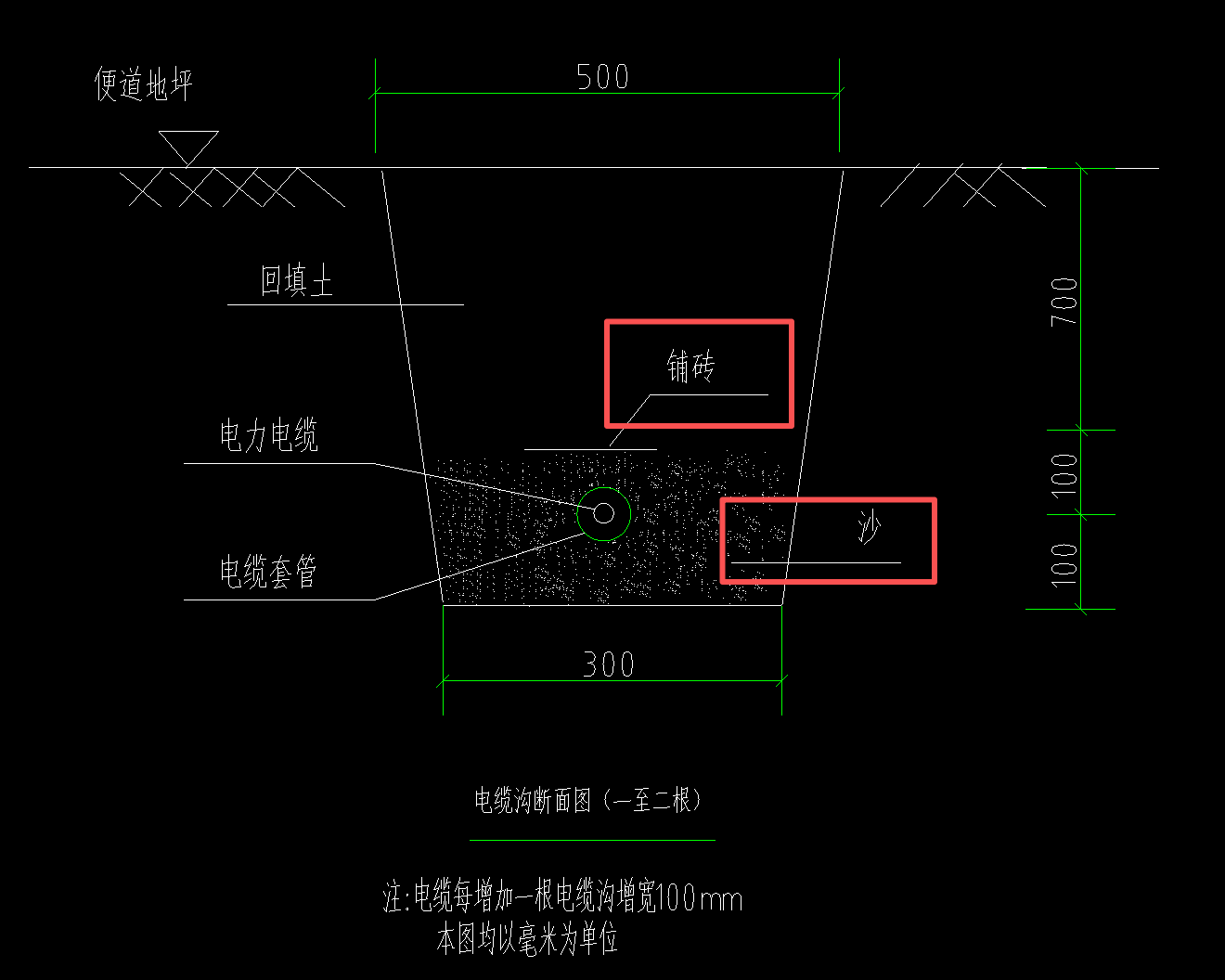

    铺砖这个做个隐蔽

    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-01-26 08:49:12

    在公园亮化工程中,管沟施工是电缆敷设和隐蔽工程的重要环节,所需资料需符合工程规范及验收要求。以下是需要准备的主要资料分类及说明:
    ---
    ### **一、施工前准备资料**
    1. **施工组织设计(方案)**
    - 包含管沟开挖、电缆敷设、回填等施工工艺和安全措施。
    - 需经监理、建设单位审批。
    2. **图纸会审记录**
    - 确认设计图纸(如管沟走向、深度、电缆规格)是否符合现场实际。
    3. **技术交底记录** - 对施工班组进行技术交底,明确管沟施工要求和标准。
    ---
    ### **二、施工过程资料**
    1. **隐蔽工程验收记录** - 管沟开挖完成后,需记录沟槽尺寸(深度、宽度)、垫层铺设、电缆套管安装等内容,**未经隐蔽验收不得回填**。
    - 需监理、施工、设计单位签字确认。
    2. **检验批质量验收记录** - 按《建筑电气工程施工质量验收规范》(GB50303)要求填写。
    3. **施工日志**
    - 记录每日施工进度、质量检查情况及问题处理措施。
    4. **影像资料**
    - 拍摄管沟开挖、电缆敷设、套管安装等关键环节照片或视频,存档备查。
    ---
    ### **三、材料管理资料**
    1. **材料进场报验单** - 电缆、套管(如PVC管、镀锌钢管)、砂石等材料的出厂合格证、检测报告。
    2. **材料复试报告**
    - 电缆绝缘电阻测试报告、套管强度检测报告(如涉及压力管)。
    ---
    ### **四、安全文明施工资料**
    1. **安全技术交底**
    - 针对管沟开挖(防坍塌)、用电安全、围挡设置等风险点交底。
    2. **基坑(管沟)支护验收记录**
    - 若管沟深度超过1.5米或地质条件复杂,需专项支护方案及验收记录。
    ---
    ### **五、质量检测与试验资料**
    1. **接地电阻测试记录**
    - 电缆金属套管、配电箱接地系统的电阻测试,确保符合设计要求。
    2. **绝缘电阻测试记录** - 电缆敷设后的绝缘性能测试。
    ---
    ### **六、竣工资料**
    1. **竣工图** - 根据实际施工情况调整的管沟走向、标高、电缆敷设位置图纸。
    2. **工程变更单**
    - 如有设计变更或现场签证,需附变更依据及确认文件。
    3. **分项工程质量验收记录**
    - 汇总隐蔽验收、检验批等资料,形成分项工程验收结论。
    ---
    ### **七、其他注意事项**
    1. **地方规范要求** - 部分地区可能要求提交环保措施记录(如土方覆盖、扬尘控制方案)。
    2. **监理签字确认**
    - 所有关键验收环节(隐蔽工程、材料进场、试验报告)均需监理签章。
    3. **资料归档**
    - 按时间顺序整理资料,制作目录并分册装订,便于后期审计或维护查阅。
    ---
    通过系统整理上述资料,可确保管沟施工符合规范要求,顺利通过竣工验收,并为后期维护提供依据。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
