风机盘管做完单机试运转后还需要做那些资料

风机盘管做完单机试运转后还需要做那些资料

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-03-07 11:57:01

    然后该做系统试运行了,然后是检验批

    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-03-07 09:34:56

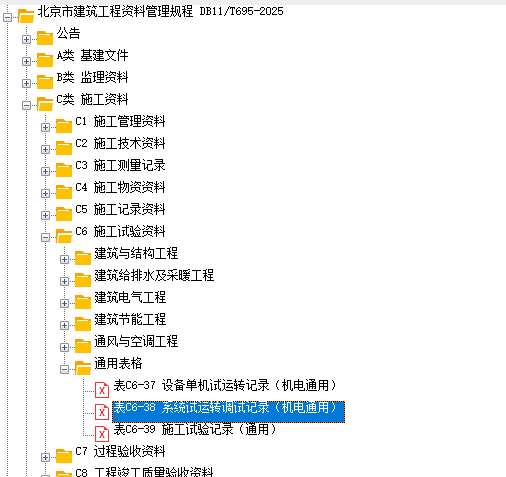

    风机盘管完成单机试运转后,需准备的资料主要包括以下几类,需结合工程实际和当地规范要求整理:
    ---
    ### **一、调试与验收记录**
    1. **单机试运转记录表**
    - 记录运行参数:电压、电流、转速、进出水温、风量等。 - 检查设备运转是否平稳、有无异常噪音或振动。
    - 确认冷凝水排放是否畅通,无漏水现象。
    2. **隐蔽工程验收记录** - 管道保温、阀门接口、冷凝水管坡度等隐蔽工程验收文件。 - 需附影像资料(如照片或视频)作为佐证。
    3. **系统联动调试记录**
    - 若为集中控制系统,需记录与主机、水泵、阀门等的联动调试结果。
    - 测试温控器、电动阀响应是否正常。
    4. **环境测试报告**(如项目要求) - 各房间温湿度测试数据,确保达到设计要求。
    - 高档项目可能需第三方检测机构出具的检测报告。
    ---
    ### **二、施工验收资料**
    1. **分部分项工程验收表**
    - 填写《通风与空调分部工程验收记录表》(参照GB 50243或地方标准)。 - 附施工单位自检报告及监理签字确认。
    2. **材料设备报验文件** - 风机盘管出厂合格证、性能检测报告(需与设计型号一致)。 - 风管、阀门、保温材料等进场验收记录及复检报告(如防火性能检测)。
    3. **设计变更与竣工图** - 设计变更单、技术核定单等文件。 - 更新后的竣工图,标注风机盘管位置、管线走向等与实际一致。
    ---
    ### **三、质量与安全文件**
    1. **监理评估报告** - 监理单位对调试结果的评估意见,需明确是否通过验收。
    - 整改通知单及整改回复(如有问题需闭环)。
    2. **安全检测报告**
    - 电气绝缘电阻测试记录(如风机电机绝缘电阻≥0.5MΩ)。
    - 接地电阻测试报告(一般要求≤4Ω)。
    3. **第三方检测报告**(视合同要求) - 噪音测试报告(需符合GB 50736中室内噪声限值)。
    - 能效测试或节能验收文件(如项目涉及绿色建筑认证)。
    ---
    ### **四、移交归档资料**
    1. **设备技术文件**
    - 风机盘管使用说明书、维护手册、保修卡。
    - 控制系统的编程参数或调试说明书。
    2. **竣工验收签字文件**
    - 竣工验收单(需建设、施工、监理、设计四方签字盖章)。 - 设备移交清单(注明型号、数量、位置)。
    3. **其他** - 施工日志中相关调试记录摘要。
    - 质保承诺书及联系方式。
    ---
    ### **注意事项**
    1. **签字盖章完整性**:所有记录需相关单位(施工、监理、建设)签字确认,避免资料无效。
    2. **地方规范差异**:如北京、上海等地可能有附加要求(如节能备案表)。
    3. **电子档案备份**:部分项目需同步提交扫描件或电子文档归档。
    建议根据项目合同和《建筑工程施工质量验收统一标准》(GB 50300)细化内容,确保资料完整合规。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
