北京筑业软件,空调水试压实验应该采用哪个表格?

我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-04-08 10:54:05

    好的,空调水系统(主要指冷冻水、冷却水系统)的试验资料填写是机电安装工程中的重要环节,直接关系到系统运行的安全性和可靠性。以下是详细的填写指南、流程和注意事项。

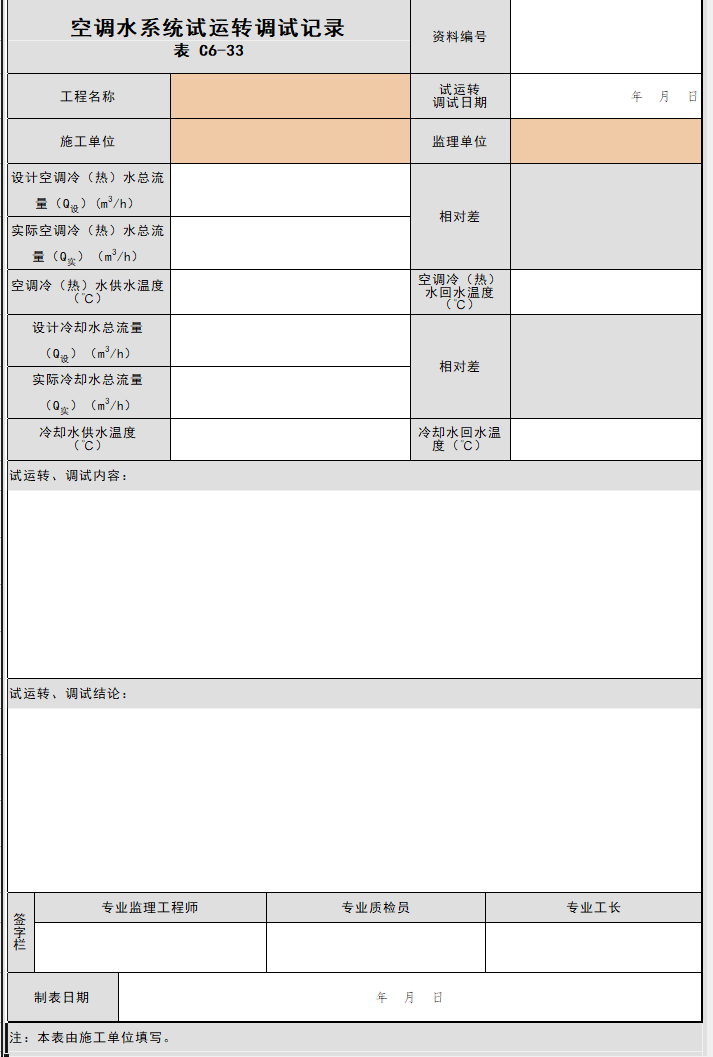

    ###一、核心试验项目及资料清单
    通常,一套完整的空调水试验资料包括以下主要部分:
    1. **强度及严密性试验记录**:**最核心的文件**,证明管道系统无泄漏,能承受工作压力。
    2. **管道系统冲洗(吹洗)记录**:证明管道内部已清洁,无焊渣、铁锈等杂质。
    3. **冷凝水管道灌水、通水试验记录**:证明冷凝水排水通畅,无倒坡和渗漏。
    4. **设备单机试运转记录**(水泵、冷却塔等):虽非纯“水试验”,但密切相关。
    5. **系统非设计满负荷联合试运转与调试记录**:最终的系统整体运行测试。
    以下重点介绍前3项与水直接试验相关的资料填写。
    ### 二、 各试验记录填写详解
    #### **1. 强度及严密性试验记录**
    * **试验依据**:设计说明、《通风与空调工程施工质量验收规范》(GB50243)等。
    * **试验压力**:
    * **冷冻/冷却水管**:当工作压力 ≤ 1.0MPa 时,为 **1.5倍工作压力,且不低于0.6MPa**。通常设计会明确规定试验压力值(如工作压力0.8MPa,试验压力1.2MPa)。
    * **冷凝水管**:通常只做**满水(灌水)试验**,不要求压力试验。
    * **填写要点**:
    * **试验部位**:描述清晰,如“B2F~10F空调冷冻水供回水立管及水平干管”、“3#冷却塔进出水管”。
    * **压力表设置**:注明压力表数量、安装位置(系统高点、低点)、精度等级(不低于1.5级)、量程。
    * **试验过程**:
    * **强度试验**:压力缓慢升至试验压力,**稳压10分钟**,检查压力无下降、管道无变形、无渗漏为合格。
    * **严密性试验**:强度试验合格后,将压力降至**工作压力**,**稳压60分钟**,检查所有焊缝、接口、阀门、法兰等连接处,**压力不降、无渗漏为合格**。
    * **结论**:明确填写“符合设计及规范要求,试验合格”。
    * **签字栏**:施工员、质检员、监理工程师(或建设单位代表)必须签字盖章。
    #### **2. 管道系统冲洗(吹洗)记录**
    * **目的**:清除管内杂物,防止堵塞末端设备(风机盘管、空调机组)和阀门。
    * **填写要点**:
    * **冲洗介质**:一般为清洁水,对于大型系统可能要求用自来水。
    * **流速要求**:**不小于1.5m/s**(规范强制要求),以确保冲洗力度。
    * **冲洗方法**:
    * 分区、分段进行,拆除或隔离敏感设备(如过滤器滤芯、流量计、温度计等),用短管代替。
    * 描述“从总管入口注水,打开系统各环路末端阀门,直至排出水色与进水目测一致,无杂质为合格”。
    * **检查结果**:填写“目测排水口出水水质清澈,与进水口水色一致,无泥沙、焊渣等颗粒物”。
    * **备注**:可注明“冲洗用水已排至指定地点,未造成污染”。
    #### **3. 冷凝水管道灌水、通水试验记录**
    * **目的**:检查排水通畅性和管道接口严密性。
    * **填写要点**:
    * **灌水试验**:
    * **注水高度**:应**自本层风机盘管滴水盘或系统最高点**开始灌水。
    * **持续时间**:**充满水后,观察15分钟**,水面不下降为合格;再将水放空,**观察5分钟**,检查各接口无渗漏为合格。
    * **通水试验**:
    * 在系统完工后,**对所有冷凝水点进行模拟通水**(如用水壶从滴水盘倒水),观察排水是否通畅,管道及接口有无渗漏。
    * **结论**:“灌水试验满水15分钟水面不降,放水后各接口无渗漏;通水试验排水通畅,符合要求”。
    ### 三、 资料填写通用原则与注意事项
    1. **真实、同步**:试验必须真实进行,数据现场实测,资料填写与试验过程同步。
    2. **依据明确**:每份记录都应写明“试验依据”的设计编号、规范名称和编号。
    3. **数据准确**:压力、时间、流速等数据必须符合设计和规范要求,实测值精确填写。
    4. **描述清晰**:试验部位、方法、过程描述要具体,让未到现场的人也能看懂。
    5. **签字齐全**:必须由相关责任人(施工、质检、监理/建设)亲笔签字,并加盖单位公章或资料专用章。**监理签字至关重要**。
    6. **附图与附件**:复杂的系统可附上试验区域的管线简图,标明压力表位置、试验范围等。
    7. **分层分系统**:资料应按施工部位(如楼层、区域)或系统(如冷冻水系统、冷却水系统)进行整理,避免所有系统混在一张表上。
    8. **常见问题提醒**:
    * **压力表未校验**:用于试验的压力表必须在有效检定周期内。
    * **试验压力错误**:混淆工作压力和试验压力。
    * **忽略稳压时间**:未按规定时间稳压即判定合格。
    * **冲洗未达标**:水流速不够,导致冲洗不彻底。
    * **冷凝水试验不全**:只做灌水,未做通水。
    ### 四、 填写示例(强度试验结论栏)
    > **试验结论**:
    > 我单位于XXXX年XX月XX日,对XX项目A栋1-5层空调冷冻水系统进行了强度及严密性试验。试验压力为1.2MPa(设计工作压力0.8MPa),压力表设于系统首层和五层。强度试验稳压10分钟,压力无下降,管道无变形;严密性试验降至工作压力0.8MPa,稳压60分钟,压力无下降,对系统所有焊缝、法兰、阀门等接口进行全面检查,均无渗漏现象。
    >
    > **结论**:试验结果符合设计及《通风与空调工程施工质量验收规范》(GB50243-2016)要求,试验合格。
    **最后建议**:在填写前,务必仔细阅读**本项目施工图纸设计说明**和《通风与空调工程施工质量验收规范》(GB50243)的相关章节,这是填写所有试验资料的根本依据。同时,与现场监理单位提前沟通,确认其具体的表格格式和填写要求。

    点赞0

    回复 0

    举报

  • 周路路铂金专家

    2026-04-08 10:52:31


    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
