室内热水系统图有热水管道有冷水管道,那冷水给水管道做试压和通水、冲洗试验是不是做在热水系统里


我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-05-28 11:55:57

    在室内热水系统图中,冷水给水管道通常**不**应包含在**热水系统**的试压、通水和冲洗试验中。这些试验应分别针对**冷水给水系统**和**热水系统**进行。
    原因如下:
    1. **系统定义与范围不同:**
    * **冷水给水系统:** 负责将冷水从水源(市政管网、水箱、水泵等)输送到各个用水点(包括热水器的冷水进口、冷水龙头、马桶、洗衣机等)。
    * **热水系统:** 通常指从**热水加热设备(锅炉、热水器、热泵等)的冷水进口开始**,经过加热设备、热水供水管道、循环管道(如果有),最终到达各个热水用水点(热水龙头、淋浴、浴缸等)的系统。它**依赖于**冷水系统提供水源,但其本身是一个独立的循环或供应回路。
    2. **试压(压力试验):**
    * **目的:** 检查管道、管件、阀门及其连接处的强度和严密性,确保无渗漏。
    * **执行:**
    * **冷水系统:** 对整个冷水管网(从水源入口到所有冷水用水点)进行试压。这包括连接到热水器冷水进口的那段管道。
    * **热水系统:** 对**从热水器冷水进口之后**开始的所有部分(热水器内部换热部分、热水供水管、循环管、热水用水点)进行试压。**连接到热水器冷水进口的那段管道,其强度和严密性是在冷水系统试压时验证的。**
    * **为什么分开?** 热水系统试压时,通常需要隔离冷水水源(关闭热水器冷水进口阀)。如果包含冷水管道一起试压,范围过大,可能掩盖问题,且不符合系统划分逻辑。试压是针对一个封闭回路进行的。
    3. **通水试验:**
    * **目的:** 检查管道通畅性,确认水流能到达所有设计用水点,检查阀门启闭是否灵活有效,初步检查有无渗漏(在带压通水状态下)。
    * **执行:**
    * **冷水系统:** 开启水源,逐一打开**所有**冷水用水点(包括热水器的冷水进口阀),检查水流是否通畅、充足,阀门是否正常工作,管道接口有无渗漏。
    * **热水系统:** 在冷水系统通水正常且热水器已注满水并加热(或具备条件)后,开启热水器,逐一打开**所有**热水用水点,检查热水是否能正常流出、温度是否正常(在可测范围内)、水流是否通畅、阀门是否正常工作,管道接口有无渗漏。**此时冷水管道作为水源已由冷水系统通水试验验证过其通畅性。**
    * **为什么分开?** 通水试验是功能测试。冷水系统的功能是为所有冷水点和热水器供水;热水系统的功能是生产和输送热水。两者功能目标不同,需要分别验证。热水通水依赖于冷水系统已正常工作。
    4. **冲洗(管道系统冲洗):**
    * **目的:** 清除管道在安装过程中残留的泥沙、焊渣、油污等杂质,防止堵塞用水器具和设备(特别是热水器的换热器、恒温阀、水龙头起泡器等)。
    * **执行:**
    * **冷水系统:** 对整个冷水管网进行冲洗。通常从系统最远端用水点或专门设置的冲洗口排出冲洗水,直到出水清澈无杂质。**这包括连接到热水器冷水进口的那段管道。**
    * **热水系统:**对**从热水器冷水进口之后**开始的所有部分进行冲洗。冲洗前,通常会拆下或旁通热水器(如果可能且必要,根据设备要求)、恒温阀芯、水龙头起泡器等敏感部件,或者在冲洗后单独清洗它们。冲洗水从热水系统的最远端用水点排出。**连接到热水器冷水进口的那段管道已在冷水系统冲洗时被冲洗干净。**
    * **为什么分开?** 冲洗是为了保护各自系统中的设备。热水系统中的加热设备、恒温阀等对杂质更敏感。如果包含冷水管道一起冲洗热水系统,不仅范围过大效率低,更重要的是,**冷水管道中可能存在的杂质会直接冲入热水器内部**,造成堵塞或损坏,这是绝对要避免的。热水系统的冲洗应使用已经过冷水系统冲洗验证的、相对洁净的冷水作为水源。
    **总结与关键点:**
    * **冷水给水管道(从水源到热水器冷水进口,以及到其他冷水用水点的管道)属于冷水给水系统。**
    * **热水系统试压、通水、冲洗的范围起点是热水器的冷水进口阀之后。**
    * **连接到热水器冷水进口的那段冷水管道,其试压、通水和冲洗是在冷水给水系统试验中完成的。**
    *在热水系统进行试验时,这段管道被视为**已通过验证的冷水水源**,不应再包含在热水系统本身的试验回路中。

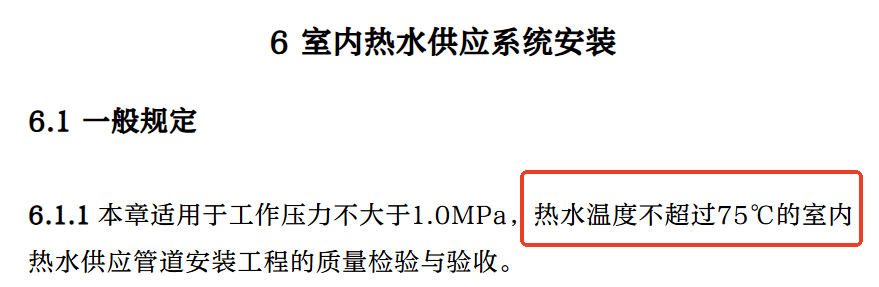

    * **规范要求:** 国家或地方的建筑给水排水及采暖工程施工质量验收规范(如中国的 GB 50242)都明确规定,室内给水(冷、热)系统需要分别进行水压试验、通水试验和冲洗(或消毒)。它们被视为独立的子分部工程。
    **因此,答案是:冷水给水管道的试压、通水、冲洗试验是做在冷水给水系统里,而不是做在热水系统里。** 热水系统的试验只针对其自身的热水管路和设备(从冷水进口阀之后开始)。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
