送风系统需要做哪些检验批

送风系统 需要做哪些检验批

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-05-30 17:22:50


    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-05-30 16:52:41

    送风系统作为通风与空调工程的重要组成部分,其质量验收需要根据施工阶段和系统构成划分检验批。主要依据是 **《通风与空调工程施工质量验收规范》GB50243** 及相关设计文件、施工合同。
    以下是送风系统常见的检验批划分及主要内容:
    **核心原则:**
    1. **按施工或制造工序划分:** 如风管制作、风管安装、设备安装等。
    2. **按系统类别划分:** 如送风系统、排风系统(虽然问送风,但常关联)、防排烟系统等。
    3. **按设备类型划分:** 如风机安装、空气处理机组安装、风阀安装等。
    4. **按楼层、防火分区或设计系统划分:** 对于大型项目,需进一步细分。
    5. **按材料或加工批划分:** 特别是风管制作。

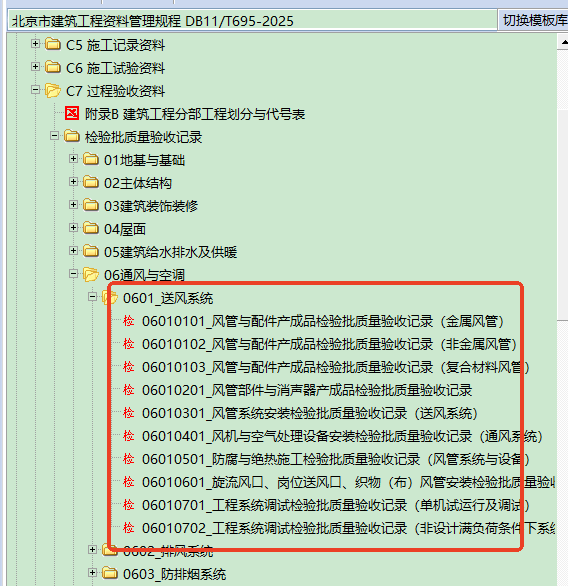

    **送风系统常见的检验批项目:**
    1. **风管与配件制作检验批质量验收记录:**
    * **划分依据:** 按材质(金属、非金属、复合材料)、按加工批(同一班组、同一设备、连续生产的一定数量)、按系统类别(送风)。
    * **主要内容:** 板材厚度、材质证明、规格尺寸、外观质量(平整度、伤痕、锈蚀)、咬口质量、拼接缝、加固措施、法兰制作(规格、平整度、焊缝、铆接)、配件尺寸角度等。
    2. **风管系统安装检验批质量验收记录:**
    * **划分依据:** 按系统(送风系统)、按楼层、按防火分区、按施工段。
    * **主要内容:**
    * 支吊架安装(型式、位置、间距、牢固度、防腐、减震)。
    * 风管安装(位置、标高、走向、水平度/垂直度)。
    * 风管连接(法兰连接螺栓方向/间距/拧紧度、密封垫片材质/厚度/完整性、无法兰连接质量)。
    * 风管穿越防火/防爆墙体/楼板处的防火封堵措施(套管、防火封堵材料)。
    * 柔性短管安装(材质、长度、松紧度、扭曲、防火要求)。
    * 风管严密性(按设计压力等级进行漏风量测试或漏光检测,这是**关键项**)。
    * 风口预留位置准确性。
    3. **通风机安装检验批质量验收记录:**
    * **划分依据:** 按设备型号、按系统(送风系统的风机)、按安装位置(机房、吊装、屋面等)。
    * **主要内容:**
    * 基础验收(坐标、标高、尺寸、强度、减震装置)。
    * 风机安装(位置、标高、中心线、水平度)。
    * 减震器安装(选型、位置、压缩量均匀)。
    * 传动装置安全防护。
    * 与风管连接(柔性短管安装正确、松紧适度)。
    * 接地。
    4. **空气处理设备安装检验批质量验收记录:**
    * **划分依据:** 按设备类型(组合式空调机组、新风机组等)、按系统(服务于送风系统的机组)。
    * **主要内容:**
    * 设备基础验收。
    * 设备安装(位置、标高、水平度)。
    * 减震措施。
    * 设备内清洁检查(尤其是风机段、换热器段)。
    * 进出水管/风管连接(位置、方向、柔性接头)。
    * 凝结水排水管坡度、水封。
    * 过滤段安装(过滤器型号、方向、密封)。
    * 检修门开启、内部检查。
    5. **风阀与部件安装检验批质量验收记录:**
    * **划分依据:** 按类型(防火阀、调节阀、止回阀、电动风阀、消声器、静压箱等)、按系统(送风系统)。
    * **主要内容:**
    * 规格型号、安装位置(气流方向、阀体方向)、操作空间。
    * 防火阀、排烟阀(口)**强制性要求**:独立支吊架、距墙距离≤200mm、易熔片迎气流方向、执行机构动作灵活可靠、熔断器温度符合设计、**消防联动测试**。
    * 调节阀安装方向正确、操作手柄位置便于操作。
    * 消声器、静压箱安装方向正确、支吊架牢固、内部清洁。
    * 部件与风管连接严密。
    6. **风口安装检验批质量验收记录:**
    * **划分依据:** 按类型(散流器、百叶风口、旋流风口等)、按区域(房间、楼层)。
    * **主要内容:**
    * 规格型号、安装位置(坐标、标高)。
    * 与装饰面配合(平整、贴合)。
    * 固定牢固。
    * 与风管连接严密。
    * 叶片角度(可调风口)、外框平整度、无损伤。
    7. **系统调试检验批质量验收记录:**
    * **划分依据:** 按整个送风系统或按子系统(如按楼层分区)。
    * **主要内容:**
    * 设备单机试运转(风机、水泵等 - 电流、电压、转速、温升、振动、噪音)。
    * 系统风量平衡调试(**关键项**):总送风量、各分支/风口风量调整达到设计要求。
    * 系统静压调整。
    * 风口风速、噪音测定(按需要)。
    * 自动控制系统联动调试(阀门开度、温湿度控制等)。
    * 调试报告。
    **重要补充说明:**
    * **隐蔽工程验收:** 所有在吊顶内、管井内、墙体内部安装完毕,后续会被封闭的风管、水管、设备、阀门、保温层等,在封闭前必须进行**隐蔽工程验收**,并形成验收记录。这是**强制性要求**。内容涵盖上述相关检验批的主要检查点(安装质量、支吊架、连接、防火封堵、严密性初检等)。
    * **材料设备进场验收:** 所有用于送风系统的材料(板材、型材、保温材料、密封垫片等)、设备(风机、机组、阀门、风口等)在进场时都需要进行验收,检查合格证、检测报告、外观、规格型号等,并形成记录。这是后续检验批的基础。
    * **检验批划分的灵活性:** 上述划分是通用原则。具体项目的检验批划分应在施工前,由施工单位根据工程规模、复杂程度、施工组织设计等,与监理单位(或建设单位)协商确定,写入《检验批划分方案》并获得批准。例如,一个大型项目的送风系统可能按每层或每个防火分区划分为多个安装检验批。
    * **关联系统:** 送风系统常与回风、排风、空调水系统、自控系统紧密相关。其检验批划分和验收需考虑这些关联部分(如空调水系统阀门安装、自控传感器安装检验批)。
    * **强制性条文:** 规范中的强制性条文(如防火阀安装要求、风管严密性要求、设备接地要求等)必须严格执行,并在检验批验收记录中重点体现。
    **总结流程建议:**
    1. **进场验收**:材料、设备。
    2. **制作/预制**:风管及配件制作检验批。
    3. **安装(隐蔽前)**:
    * 风管系统安装检验批(分段进行,特别是隐蔽部分)。
    * 设备安装检验批(风机、机组)。
    * 风阀与部件安装检验批。
    * **隐蔽工程验收**(对将被封闭的部分)。
    4. **安装(非隐蔽/末端)**:
    * 风口安装检验批。
    * 剩余风管、阀门等安装检验批。
    5. **系统调试**:系统调试检验批。
    务必严格按照批准的《检验批划分方案》进行报验,确保每个施工工序和部位都得到有效控制和验收。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
