首页 > 有问必答 > 问题详情

zyg9djrqkwp5u5b

2026-06-01 15:55:13

其它 28 江西 1币

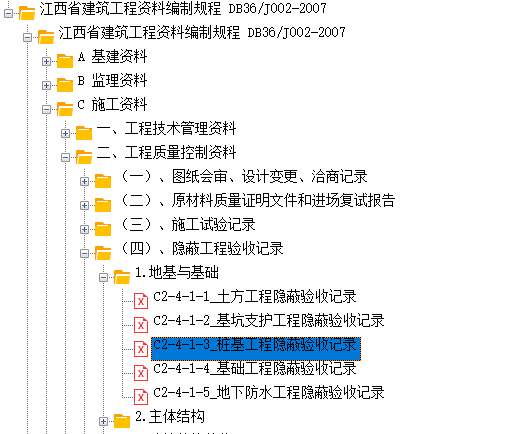

旋喷支护桩隐蔽工程记录

旋喷支护桩需要做隐蔽工程记录吗?假如需要用哪张表格


我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-06-01 19:00:09


    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-06-01 16:09:10

    好的,旋喷支护桩的**隐蔽工程记录**是施工过程中极其关键的质量控制文件,它记录了在桩体被后续工序(如开挖、浇筑冠梁等)覆盖前,其施工过程、参数、质量状况以及各方验收确认的情况。这份记录是工程竣工验收、质量追溯和责任划分的重要依据。
    一份完整的旋喷支护桩隐蔽工程记录通常包含以下核心内容,并常以表格形式呈现:
    ## 一、 记录核心要素
    1. **工程基本信息:**
    * 工程名称 * 建设单位 * 设计单位 * 监理单位 * 施工单位
    * 记录日期 * 天气情况
    2. **桩位信息:**
    * 桩编号 (与设计图纸对应)
    * 设计桩顶标高
    * 设计桩底标高
    * 设计桩径 * 设计桩长 * 设计水泥用量 (或水泥掺量)
    * 设计水灰比 * 设计提升速度
    * 设计旋转速度 * 设计喷射压力 (气、浆)
    * 设计桩位坐标 (X, Y)
    3. **实际施工记录:**
    * **钻孔记录:**
    * 钻孔开始/结束时间 * 钻孔深度 (实际孔深)
    * 钻孔直径 (钻头直径)
    * 钻孔垂直度偏差 (如有测量)
    * 钻孔过程中遇到的异常情况 (如塌孔、遇障碍物、漏水、流砂等)及处理措施。
    * **喷射注浆记录:**
    * 喷射开始/结束时间 * 喷射段划分 (通常分段记录)
    * 实际提升速度 (m/min)
    * 实际旋转速度 (rpm)
    * 实际喷射压力:
    * 浆液压力 (MPa)
    * 空气压力 (MPa) (对于二重管/三重管)
    * 水压力 (MPa) (对于单管/三重管注水切割)
    * 实际流量:
    * 浆液流量 (L/min)
    * 空气流量 (m³/min)
    * 水流量 (L/min)
    * 实际水灰比 (现场实测)
    * 实际水泥用量 (kg/m或 总用量 kg)
    * 返浆情况描述 (颜色、浓度、量) - 这是判断地层情况和喷射效果的重要指标。
    * 喷射过程中出现的异常情况 (如压力骤变、堵管、断浆、返浆异常等)及处理措施。
    4. **材料证明:**
    * 使用水泥的品种、标号、生产厂家、出厂合格证/质保书编号、进场复检报告编号。
    * 使用的外加剂 (如速凝剂) 的品种、厂家、合格证、复检报告。
    * 水质情况 (如使用非自来水)。
    5. **质量检查与验收:**
    * 桩位偏差测量记录 (X, Y方向偏差值 mm)。
    * 桩顶标高测量记录 (实际桩顶标高)。
    * 桩体垂直度检查结果 (如有测量)。
    * 施工参数与设计要求的符合性评价。
    * 施工过程记录的完整性检查。
    * 对异常情况及处理措施的认可情况。
    * **隐蔽前检查结论:** 是否满足设计及规范要求,是否同意隐蔽。
    6. **各方签认:**
    * 施工单位技术负责人/质检员:签字、日期
    * 监理工程师 (或专业监理工程师):签字、日期 (这是关键签认)
    * 建设单位代表 (如有要求):签字、日期 * 设计单位代表 (如有要求或涉及设计变更):签字、日期
    ## 二、 记录格式建议 (表格模板示例)
    ```
    旋喷支护桩隐蔽工程验收记录表
    工程名称:_________________________ 记录日期:____年____月____日天气:____
    施工单位:_________________________ 监理单位:_________________________
    桩位编号:______ 设计桩径:____ mm 设计桩长:____ m 设计桩顶标高:____ m
    设计水泥用量:____ kg/m (或 ____ kg/桩)设计水灰比:____ 设计提升速度:____ m/min
    一、 钻孔记录
    | 开始时间 | 结束时间 | 设计孔深(m) | 实际孔深(m) | 钻头直径(mm) | 垂直度偏差(%) | 钻孔异常情况描述及处理 |
    |----------|----------|-------------|-------------|--------------|--------------|------------------------|
    | | | | | | | |
    二、 喷射注浆记录
    | 喷射段(m) | 开始时间 | 结束时间 | 提升速度(m/min) | 转速(rpm) | 浆压(MPa) | 浆量(L/min) | 气压(MPa) | 气量(m³/min) | 水压(MPa) | 水量(L/min) | 水灰比 | 水泥用量(kg) | 返浆情况描述 | 喷射异常及处理 |
    |-----------|----------|----------|-----------------|-----------|-----------|-------------|-----------|--------------|-----------|-------------|--------|--------------|--------------|----------------|
    | 0.0 - | | | | | | | | | | | | | | |
    | ... | | | | | | | | | | | | | | |
    | ... | | | | | | | | | | | | | | |
    | 总计 | | | | | | | | | | | | | | |
    注:根据实际采用的工艺(单管、双管、三重管)填写相关压力、流量栏。
    三、 材料证明
    水泥:厂家______, 牌号______, 合格证号______, 复检报告号______。
    外加剂: 名称______, 厂家______, 合格证号______, 复检报告号______ (如有)。
    四、 质量检查| 检查项目 | 设计要求 | 实测值/情况 | 是否符合要求 | 备注 |
    |----------------|----------|-------------|--------------|------|
    | 桩位偏差(X向) | ≤ ___ mm | ____ mm | | |
    | 桩位偏差(Y向) | ≤ ___ mm | ____ mm | | |
    | 桩顶标高 | ____ m | ____ m | | |
    | 垂直度 | ≤ ___ % | ____ % | | (如测) |
    | 施工参数符合性 |符合设计 | | | |
    | 记录完整性 | 完整 | | | |
    | 异常处理认可 | 是 | | | |
    五、 隐蔽验收结论
    经检查,该桩施工过程记录完整,施工参数基本符合设计要求,质量状况满足设计及规范规定,同意进行隐蔽。
    施工单位质检员:__________日期:__________
    监理工程师意见:
    □ 符合要求,同意隐蔽。
    □ 不符合要求,需整改。 (具体意见:_____________________________)
    监理工程师:__________ 日期:__________(建设单位代表意见):__________ 日期:__________ (如需要)
    (设计单位代表意见):__________ 日期:__________ (如需要)
    ```
    ## 三、 填写与注意事项
    1. **及时性:** 必须在旋喷桩施工完成、桩头清理后,且在进行下一道工序(如开挖暴露桩体、浇筑冠梁等)**之前**及时、准确地记录和办理隐蔽验收手续。
    2. **真实性:** 所有记录的数据(压力、速度、流量、深度、用量等)必须是现场实际测量或读取的真实值,严禁编造或随意填写。返浆情况描述要客观具体。
    3. **完整性:** 表格中所有要求填写的项目应尽量填写完整,特别是关键参数和异常情况。如无该项内容,可划“/”或注明“无”。
    4. **可追溯性:** 水泥等材料的合格证、复检报告编号必须填写清楚,确保材料来源和质量可追溯。
    5. **清晰性:** 记录书写工整、清晰,数据单位明确。如有涂改,应在涂改处签名或盖章确认。
    6. **签认齐全:** 各方责任人(特别是施工质检员和监理工程师)必须亲自签字并注明日期,不得代签。监理工程师的签认是关键环节。
    7. **与图纸对应:** 桩编号必须与设计图纸完全一致。
    8. **异常处理:** 对施工中出现的任何异常情况(塌孔、堵管、压力异常、返浆异常等)必须详细记录现象、原因分析、采取的处理措施及最终处理结果,并得到监理工程师的认可。
    9. **规范依据:** 记录中“符合设计要求”的依据是设计图纸和说明,“符合规范规定”的依据是相关的国家、行业或地方标准(如《建筑地基处理技术规范》JGJ79、《建筑基坑支护技术规程》JGJ120等)。
    **总结:** 旋喷支护桩隐蔽工程记录是保证工程质量、明确各方责任的核心文件。务必高度重视其真实性、准确性和完整性,严格按照程序和要求进行填写和签认。这份记录不仅是工程档案的重要组成部分,也是未来出现问题时进行质量追溯和责任认定的关键证据。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
