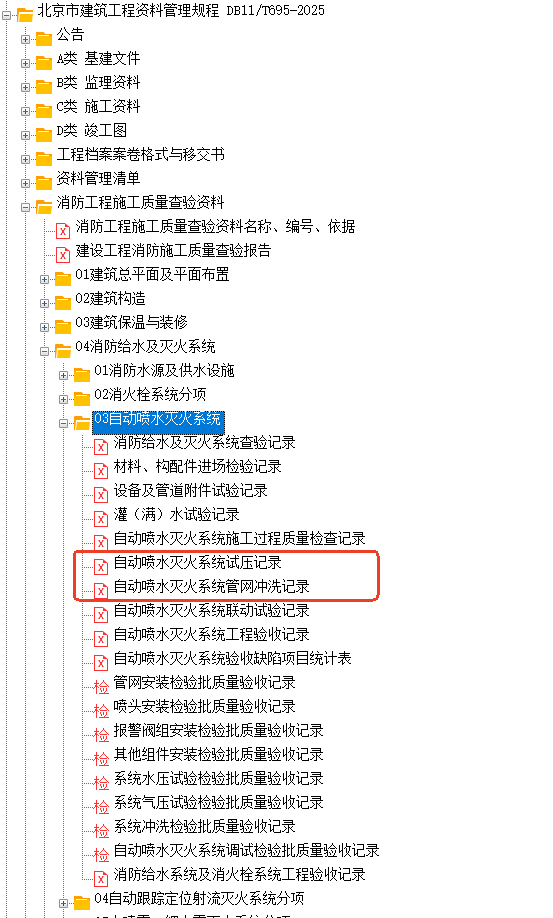

喷淋管道水压试验都需要做哪些表?

都需要做哪些表这些表都啥b32ed20e239251b725b24100cbd58a6b.png意思

我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-06-08 08:36:52

    喷淋管道水压试验是消防系统安装中至关重要的质量控制环节,需要形成一系列记录表格来证明试验符合规范要求、过程规范、结果合格。以下是水压试验通常需要做的关键表格(具体表格名称和格式可能因项目要求、监理/业主规定、当地消防部门要求略有差异,但核心内容一致):
    1. **水压试验方案/计划审批表:**
    * **内容:** 详细描述试验范围、试验压力(计算依据,如工作压力的1.5倍,且不低于1.4MPa)、稳压时间、试验步骤、安全措施、人员分工、设备仪器清单(压力表校验证书编号)、环境要求(温度>5℃)等。
    * **作用:** 提交给监理/业主/消防顾问审批,确保方案合规可行。
    * **签字方:** 施工单位编制、技术负责人审核,监理/业主工程师审批。
    2. **管道系统水压试验前检查记录表:**
    * **内容:**
    * 管道安装是否全部完成(包括支吊架安装牢固)。
    * 所有开口是否已封堵(管端、喷头接口需用专用堵头或闷盖,不得用丝堵代替)。
    * 阀门状态是否正确(试验段与非试验段隔离阀关闭,试验段内阀门全开)。
    * 压力表是否安装正确(通常在系统最低点和最高点,量程为试验压力的1.5-2倍,精度不低于1.6级,校验合格且在有效期内)。
    * 试压泵及连接管路是否完好。
    * 安全防护措施是否到位(泄压点、警示区域)。
    * 环境温度是否符合要求(>5℃)。
    * 管道是否已冲洗(通常要求在强度试验前冲洗)。
    * **作用:** 确认系统已具备试压条件。
    * **签字方:** 施工单位质检员、监理工程师共同检查确认。
    3. **管道系统强度试验/严密性试验记录表 (核心表格):**
    * **内容:**
    * **工程名称/系统名称/试验部位:** 明确试验对象。
    * **设计工作压力:** MPa。
    * **试验压力:** MPa (依据规范计算得出)。
    * **压力表信息:** 位置(如系统最高点、最低点)、量程、精度等级、校验日期/证书号、表号。
    * **环境温度:** ℃。
    * **试验过程记录:**
    * 升压开始时间。
    * 分级升压记录(如升至试验压力的50%,检查无泄漏异常后再继续)。
    * 达到试验压力的时间。
    * **稳压开始时间。**
    * **稳压持续时间:** (强度试验通常为30分钟,严密性试验通常为24小时)。
    * **稳压期间压力读数:** 记录初始压力、过程中压力(如每隔10分钟或1小时)、结束压力。
    * **压降计算:** 结束压力 - 初始压力 =压降值 (MPa)。规范要求(如GB 50261):强度试验压降≤0.05MPa,管件/接口无渗漏;严密性试验压降≤0.01MPa,无渗漏。
    *检查情况描述:详细记录检查人员、检查时间、检查部位(如所有焊缝、法兰、螺纹连接、沟槽连接件、阀门、管件等)及是否有渗漏、变形等异常现象。如有渗漏,记录位置和情况。
    * **试验结论:** 合格 / 不合格。
    * **作用:** 核心证据,证明试验过程符合规范,结果满足要求。
    * **签字方:** 施工单位操作人员、质检员、技术负责人,监理工程师(必须全程旁站见证并签字确认)。
    4. **水压试验泄压/复位检查记录表:**
    * **内容:**
    * 试验合格后,缓慢泄压的操作记录。
    * 泄压后,拆除临时盲板、堵头等。
    * 检查系统复位情况(如阀门恢复至正常状态)。
    * 排尽管道内积水(尤其寒冷地区防冻)。
    * **作用:** 记录试验后系统的安全恢复过程。
    * **签字方:** 施工单位操作人员、监理工程师(视要求)。
    5. **水压试验参与人员签字表:**
    * **内容:** 列出参与试验的所有关键人员(施工单位项目经理/技术负责人/质检员/操作工、监理工程师、业主代表等)及其单位、职务,并要求签字确认。
    * **作用:** 明确责任,证明各方共同见证。
    **其他相关或可能需要的配套文件/记录:**
    * **压力表校验证书复印件:** 证明试验用压力表准确有效。
    * **管道冲洗记录:** 证明试验前管道已清洁。
    * **阀门试压记录(如果单独要求):** 证明系统中关键阀门本身强度密封合格。
    * **隐蔽工程验收记录:** 如果试验段包含隐蔽部分(如埋地管、吊顶内管),其隐蔽前的验收记录是水压试验的前提。
    * **施工日志:** 记录试验当天的简要情况和相关事件。
    * **不合格项处理记录(如有):** 如果试验中发现问题(渗漏),记录问题描述、原因分析、修复措施、复检结果。
    * **分项/分部工程验收记录:** 水压试验合格是“消防水系统安装”分项工程验收通过的关键条件之一。
    **总结关键点:**
    1. **方案先行:** 试验前必须有批准的方案。
    2. **准备充分:** 试验前检查表确保条件具备。
    3. **过程详实:** 强度/严密性试验记录是核心,必须包含**压力值、稳压时间、压降计算、全面检查结果**等关键数据,并由**监理全程旁站签字**。
    4. **证据链完整:** 压力表校验证书、冲洗记录等是支撑性证据。
    5. **责任明确:** 各方参与人员签字确认。
    6. **归档完整:** 所有相关记录表格应整理齐全,作为工程竣工资料的重要组成部分提交消防验收。
    **务必查阅并遵循以下关键依据:**
    * 项目合同技术规格书。
    * 监理实施细则。
    * 工程所在地的消防法规及验收要求。
    * **国家强制性标准:GB 50261《自动喷水灭火系统施工及验收规范》** (最新版本) - 这是最核心的技术依据,对试验压力、时间、合格标准有明确规定。
    * GB 50974《消防给水及消火栓系统技术规范》 - 对消防水系统的通用要求(如压力表要求)也适用。
    实际操作中,施工单位通常会使用监理或业主提供的标准化表格,或者根据规范要求自行编制并经批准后使用。确保表格填写真实、准确、完整、清晰,签字盖章齐全,是顺利通过验收的关键。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
