应急照明及火灾自动报警系统怎么做资料

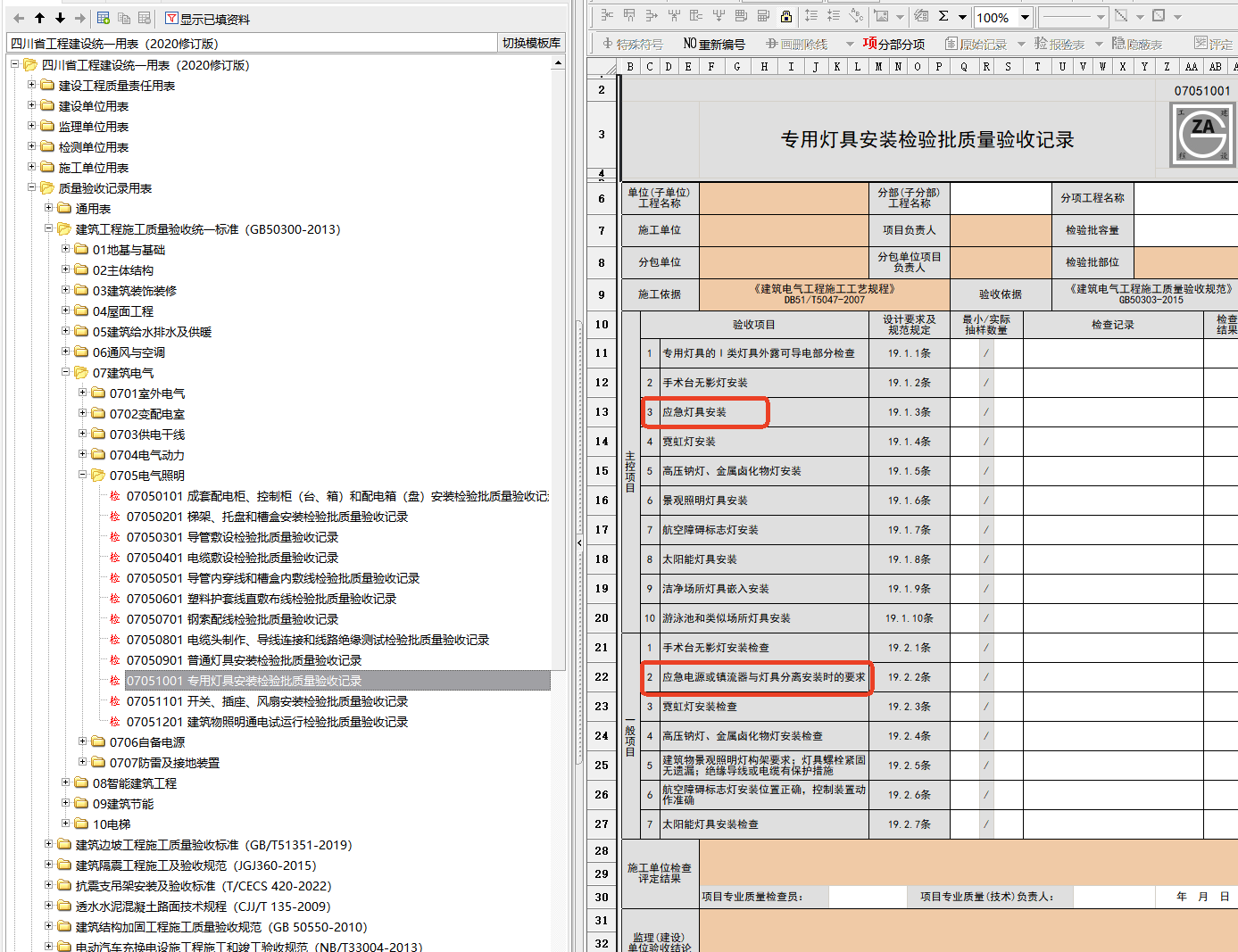

1、应急照明用什么检验批表格呢?采用得划分规范是

《消防应急照明和疏散指示系统技术标准》(GB 51309 - 2018)还是《建筑电气》呢?

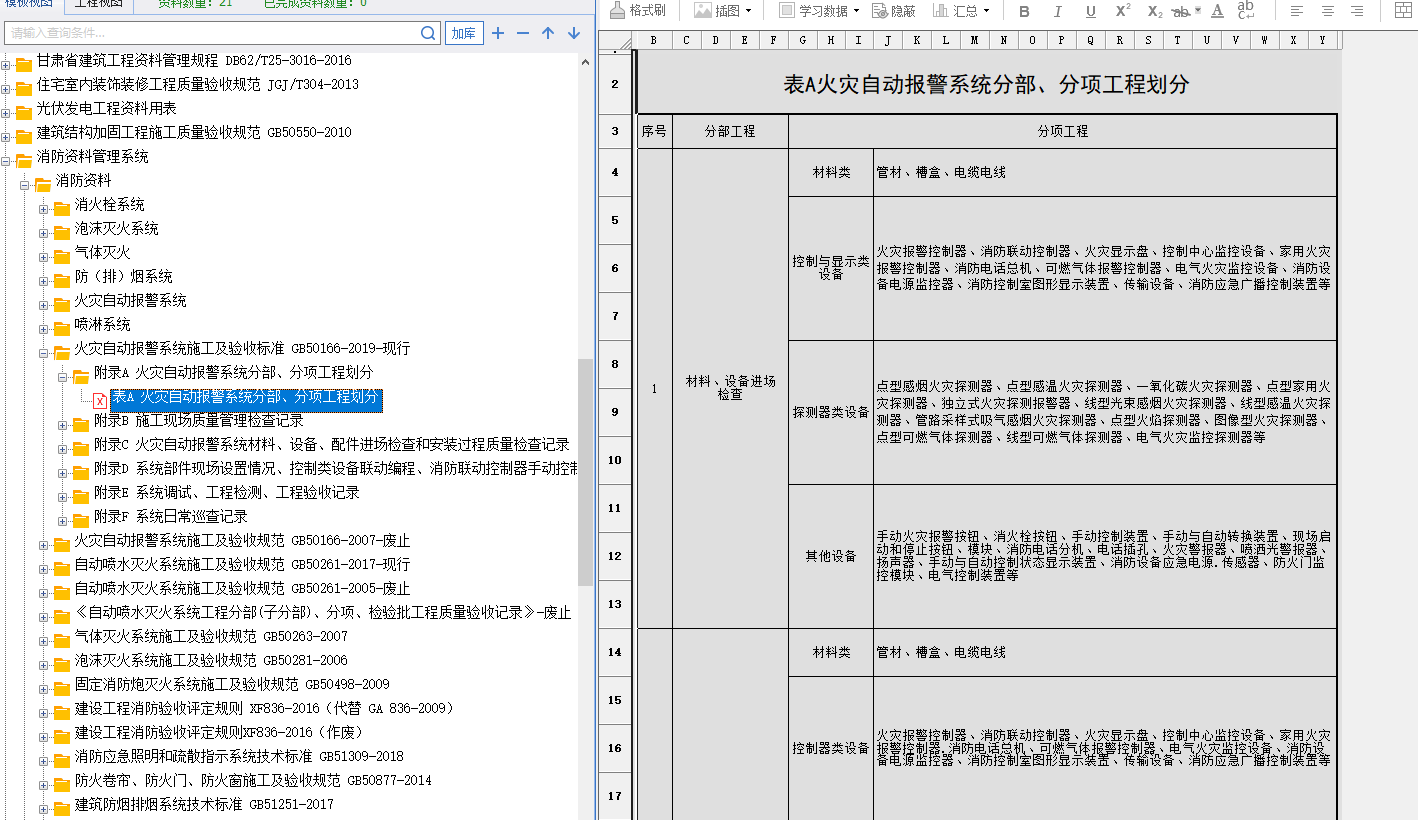

2、火灾自动报警系统采用《智能建筑》得表格的话,那划分分部子分部名称用《火灾自动报警系统设计规范》GB 50116-2013还是智能建筑呢?

我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-06-17 16:36:28


    好的,应急照明及火灾自动报警系统(通常简称消防电系统)的资料整理是消防工程竣工验收的关键环节,资料必须**真实、完整、有效、规范**。以下是如何系统性地做好这两部分资料的指南:
    **核心原则:**
    1. **依据规范:** 严格遵循《火灾自动报警系统施工及验收标准》(GB 50166)、《消防应急照明和疏散指示系统技术标准》(GB 51309) 以及地方消防部门的具体要求。
    2. **同步进行:** 资料收集、整理、签认应与施工进度同步,避免后期“补资料”。
    3. **真实有效:** 所有记录、报告、证书必须真实反映工程实际,严禁造假。签字盖章必须齐全有效。
    4. **分类清晰:** 按照资料的性质、形成时间、专业系统等进行科学分类。
    5. **格式规范:** 使用当地建设主管部门或档案馆要求的统一表格和格式。
    ## 资料内容分类通常分为以下几大类:
    ### 一、 技术准备与管理文件
    1. **资质证明文件:**
    * **设计文件消防审查合格意见书:** 证明设计符合消防规范。
    * **施工单位资质证书(消防设施工程专业承包):** 证明施工能力。
    * **项目管理人员证书:** 项目经理、技术负责人、安全员等的资格证书(特别是消防工程师或建造师)。
    * **消防产品/设备供应商资质:** 营业执照、生产/销售许可。
    2. **设计文件:**
    * **经审查合格的消防设计图纸:** 火灾自动报警系统图、平面图;应急照明系统图、平面图(含疏散指示标志布置)。
    * **设计变更文件及审查意见(如有):** 任何设计变更都需有正式文件并经原审查机构同意。
    3. **施工组织设计/专项施工方案:**
    * **消防电系统专项施工方案:** 明确施工部署、工艺流程、质量标准、安全措施、调试方案等,**必须经监理/建设单位审批**。
    4. **技术交底记录:**
    * **施工方案交底:** 向施工班组详细讲解施工要求。
    * **分项工程技术交底:** 如探测器安装、布线、控制器安装、灯具安装等具体技术要求。
    5. **图纸会审记录、设计交底记录:** 解决图纸疑问,明确设计意图。
    ### 二、 材料设备进场检验与施工过程记录
    1. **材料/设备进场报验资料:**
    * **材料/设备清单:** 规格、型号、数量。
    * **出厂质量证明文件:**
    * **合格证:** 每台设备、主要材料(线缆、管材等)必须提供。
    * **检验报告:** 由国家认可的消防产品质量监督检验机构出具的**型式检验报告**(证明该型号产品符合标准)。**这是核心!**
    * **强制性产品认证证书(CCC认证):** **绝大多数消防产品(如探测器、控制器、应急灯、集中电源等)都需要有效的CCC认证证书及标识。**
    * **进场检验记录:** 施工单位、监理单位共同对进场材料设备的外观、规格型号、数量、证书文件进行检查并记录签字。
    * **设备开箱检查记录:** 对主要设备(控制器、集中电源等)开箱检查外观、配件、资料是否齐全。
    2. **施工记录:**
    * **隐蔽工程验收记录:** **极其重要!** 所有预埋管线、接线盒、吊顶内安装的设备管线等,在隐蔽前必须进行验收,拍照留存(照片需标注位置、时间),并经监理(建设)单位签字确认。
    * **安装检验批质量验收记录:**
    * *火灾报警系统:* 探测器(感烟、感温等)、手动报警按钮、消火栓按钮、声光警报器、模块(输入/输出)、区域/集中报警控制器、消防电话、应急广播扬声器等安装检验批。
    * *应急照明系统:* 应急照明灯具(含疏散指示标志)、集中电源/应急照明配电箱、分配电装置、A型/B型灯具区分安装、线路敷设等检验批。
    * *系统布线:* 线缆敷设(明敷/暗敷、穿管/桥架)、接地等检验批。
    * **设备安装记录:** 详细记录主要设备(控制器、集中电源等)的安装位置、固定方式、接线情况等。
    * **管线敷设记录:** 记录管线走向、规格、敷设方式、接头处理等(尤其隐蔽部分)。
    * **绝缘电阻测试记录:** 系统线路(信号总线、电源线、电话线、广播线、应急照明线路等)在敷设后、设备安装前必须进行绝缘电阻测试,符合规范要求。
    * **接地电阻测试记录:** 系统工作接地、保护接地电阻值测试记录,符合设计要求。
    * **工序交接记录:** 与相关专业(土建、装修、强电、水消防等)的工序交接确认。
    ### 三、 系统调试与检测文件 (核心验收依据)
    1. **系统调试方案:** 详细说明调试步骤、方法、标准、参与人员等,经审批。
    2. **单机调试记录/报告:**
    * 火灾报警控制器、消防联动控制器、消防电话主机、应急广播主机、消防控制室图形显示装置、集中电源/应急照明配电箱等单机通电功能测试记录。
    * 探测器、手报、声光警报器、模块、应急灯具(模拟主电故障切换)等现场设备单点测试记录。
    3. **系统调试记录/报告:** **至关重要!**
    * *火灾自动报警系统:*
    * 探测器报警功能测试记录(按回路、按点位抽样或全数)。
    * 手动报警按钮报警功能测试记录。
    * 消防联动控制功能调试记录:**这是重点难点!** 详细记录控制器发出联动指令后,受控设备(如消防泵、喷淋泵、防排烟风机、防火卷帘、电梯迫降、非消防电源切断、应急照明启动、声光警报、广播切换等)的动作情况及反馈信号。**必须100%测试,记录联动逻辑、响应时间、动作结果、反馈信号。**
    * 消防电话通话功能测试记录。
    * 应急广播选区、播音功能测试记录。
    * 消防控制室图形显示装置信息显示功能记录。
    * *应急照明及疏散指示系统:*
    * 系统主备电切换功能测试记录。
    * 集中电源/配电箱输出功能、状态指示测试记录。
    * 灯具应急点亮功能测试记录(按回路、按点位抽样或全数,模拟主电故障)。
    * 灯具(方向可调型)应急状态下的方向调整功能测试记录(如有)。
    * 系统应急启动持续工作时间测试记录(必须满足设计及规范要求,通常≥90min)。
    * 与火灾报警系统联动启动功能测试记录(确认火警信号能强制启动所有应急照明和疏散指示灯具)。
    * **调试问题处理记录:** 调试中发现的问题、处理措施及复测结果记录。
    4. **第三方检测报告:** **强制性要求!** 由具备法定资质的消防技术服务机构对系统进行全面的**消防设施检测**,并出具**合格的检测报告**。这是申请消防验收/备案的必备文件。检测内容覆盖上述调试的所有关键项目,并依据规范进行评定。
    ### 四、 竣工验收文件
    1. **竣工图:**
    *根据最终施工情况绘制的、**加盖竣工图章**的火灾自动报警系统竣工图、应急照明及疏散指示系统竣工图。必须真实反映实际安装位置、管线走向、设备型号等。
    2. **系统竣工报告:** 施工单位对整个系统施工、调试情况的自评总结报告。
    3. **系统调试报告:** 整合所有调试记录形成的综合性报告。
    4. **系统使用说明书、维护手册:** 设备厂家提供的全套技术资料。
    5. **设备清单及备品备件清单:** 最终安装的设备详细清单。
    6. **施工日志:** 记录每日施工内容、人员、问题等。
    7. **监理评估报告:** 监理单位对系统施工质量、调试结果的评估意见。
    8. **建设单位竣工验收报告:** 建设单位组织的竣工验收会议纪要及报告。
    9. **消防验收/备案申报表及相关附件:** 向消防部门提交的正式申请文件,需附上上述所有关键资料(资质、图纸、报告、检测报告等)。
    10. **消防验收意见书/备案凭证:** 消防部门验收/备案合格的最终证明文件。
    ## 关键注意事项与技巧
    1. **熟悉规范:** 资料员必须深入理解GB 50166和GB 51309等核心规范的要求,知道哪些环节需要什么记录。
    2. **提前规划:** 开工前就制定详细的资料编制计划和目录,明确责任人。
    3. **及时签认:** 所有需要监理、建设单位签字确认的资料(检验批、隐蔽记录、调试记录等),必须**随做随签**,避免堆积。
    4. **注重细节:**
    * 表格填写完整、准确、清晰,无涂改(如需修改按规定划改并签认)。
    * 签字栏必须由**本人**签署,不得代签。公章、项目章使用规范。
    * 设备铭牌照片、隐蔽工程照片、调试过程照片(特别是联动测试)要清晰,标注清楚时间、位置、内容。
    * 所有复印件需注明原件存放处并加盖公章(如“复印件与原件一致”章)。
    * 严格按照图纸上的设备编号、回路号进行记录和标识。
    5. **联动调试是重中之重:** 确保联动测试记录详细、真实、完整,所有受控设备的动作和反馈都要有据可查。这是消防验收最关注的点之一。
    6. **第三方检测:** 选择信誉好、服务规范的检测机构,提前沟通,配合检测,及时获取合格报告。
    7. **沟通协调:** 资料员需要与项目经理、技术负责人、施工班组、监理、甲方、供应商、检测单位等保持密切沟通,确保信息畅通,资料流转顺畅。
    8. **利用软件:** 使用专业的工程资料管理软件可以提高效率和规范性。
    9. **地方要求:** 务必了解并遵守项目所在地消防部门和城建档案馆的具体资料归档要求(表格格式、份数、装订方式等)。
    ## 总结
    做好应急照明和火灾自动报警系统的资料,核心在于**过程控制、同步记录、真实有效、规范齐全**。重点抓住**资质合规、材料设备合格证明、隐蔽验收、系统调试(尤其是联动)、第三方检测**这几个核心环节的资料。资料不仅是工程档案,更是证明系统施工质量和功能可靠性的法律凭证,务必高度重视,投入足够精力。
    **记住:一份完整、规范、真实的资料档案,是消防工程顺利通过验收的坚实基础。** 祝你资料整理顺利!

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
