你好,沟槽开挖槽底标高怎么计算


我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-07-28 11:23:07

    您好!在市政或建筑工程中,沟槽开挖的**槽底标高**(即沟槽底部完成面的高程)通常是根据**管道/基础的设计标高**、**基础垫层厚度**以及**施工预留量**来计算的。
    核心计算公式如下:
    **槽底标高 = 管道/基础设计中心标高 - 管道/基础半径(或半宽) - 垫层厚度 - 基础厚度(如有)**
    更具体地,针对不同情况:

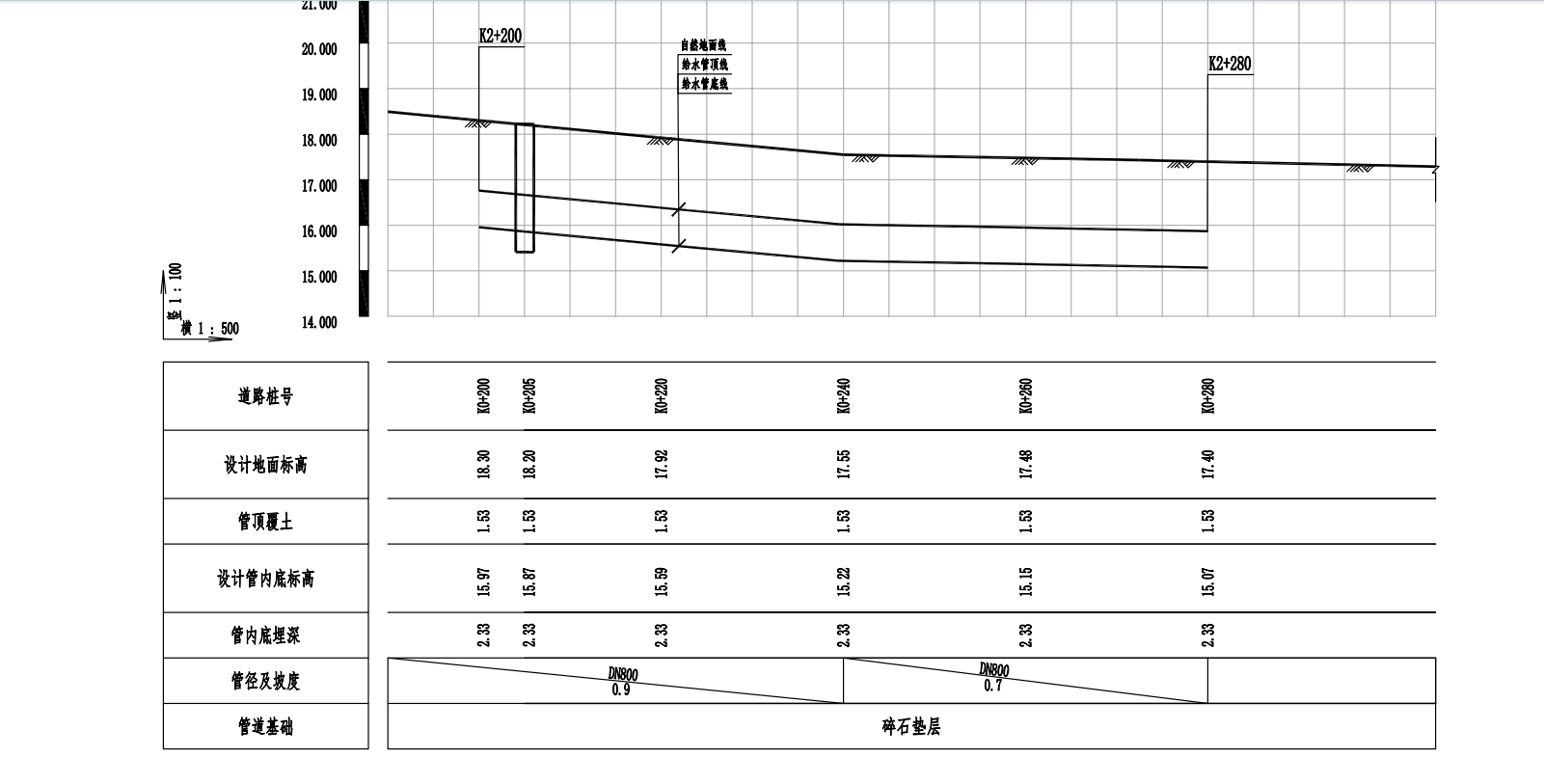

    ### 1. 对于管道工程(最常见)
    - **已知条件**:管道内底标高(设计图纸上通常标注为“管内底标高”)、管壁厚度、管道基础(砂石垫层、混凝土基础等)厚度。
    - **计算公式**:
    **槽底标高 = 管内底标高 - 管壁厚度 - 基础垫层厚度**
    *例如:某污水管管内底标高为 50.000m,管壁厚 0.1m,砂石垫层厚 0.2m,则槽底标高 = 50.000 - 0.1 - 0.2 = 49.700m。*
    ### 2. 对于无管道的基础(如电缆沟、设备基础)
    - **已知条件**:基础底面设计标高、垫层厚度。
    - **计算公式**:
    **槽底标高 = 基础底面设计标高 - 垫层厚度**
    *例如:设备基础底面标高为 52.500m,C15混凝土垫层厚 0.1m,则槽底标高 = 52.500 - 0.1 = 52.400m。*
    ### 3. 需要考虑的“预留量”(非常重要!)
    在实际施工中,为了防止超挖和扰动原状土,**机械开挖**时通常会在计算出的槽底标高之上**预留 10~30cm** 的土层,待人工清底时再挖至设计标高。
    - **机械开挖控制标高** = 计算出的槽底标高 + 预留厚度(如0.2m)
    - **最终人工清底后** = 计算出的槽底标高(即设计要求的最终标高)
    ### 4. 注意事项
    - **坡度影响**:如果沟槽有纵坡(如排水管道),槽底标高是随坡度变化的,需要分段计算。
    - **地下水**:若地下水位较高,槽底标高还需考虑降水深度和排水沟的设置。
    - **地基处理**:如果设计有换填或地基加固,槽底标高可能低于基础垫层底标高。
    ### 总结步骤:
    1. **查图纸**:找到管道/基础的**设计标高**(通常是管内底或基础底)。
    2. **查厚度**:确认**管壁厚度**、**垫层厚度**、**基础厚度**。
    3. **套公式**:`槽底标高 = 设计标高 - 各层厚度之和`。
    4. **定控制**:机械开挖时,控制标高 = 槽底标高 + 预留清底厚度。
    **建议**:施工前务必与设计图纸、现场控制桩(水准点)进行复核,并做好技术交底。如果图纸标注不明确,请及时联系设计单位确认。
    希望这个解答对您有帮助!如果还有具体案例或图纸需要分析,欢迎继续提问。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
