首页 > 有问必答 > 问题详情

Tjb123

2026-07-30 14:58:18

安装资料 91 广东广州市 1币

安装资料填写

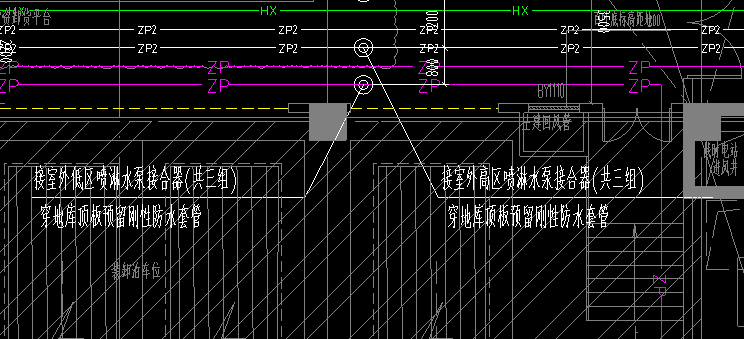

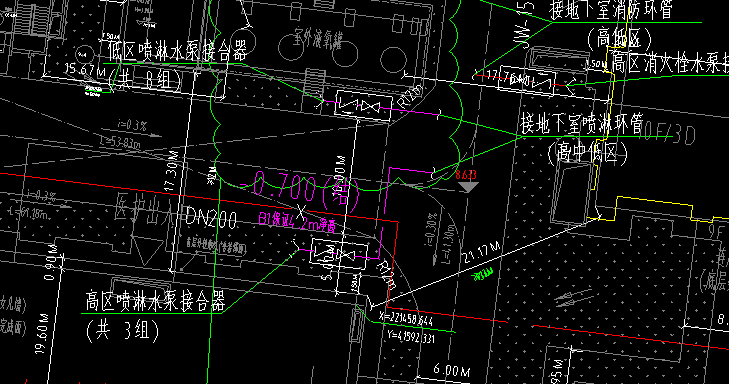

麻烦路路老师解答一下,谢谢:b605e72a20a1cedbf9cb3947d45e3287.png70a4dde3bdc9052e5175df9754d9135a.png1、地下室喷淋管穿顶板接室外喷淋水泵接合器,这种情况是不是要做室外这些表,分部是自动喷水灭火系统(视为室内自动喷淋系统)?3a6d70b07d191bee7113f76918afefb6.png

2、报验排水资料时,灌水和隐蔽、排水管道及配件安装检验批一起报给监理的话,灌水时间比隐蔽前,那么检验批和报验表时间填什么时候?

补充更正 2026-07-31 09:37:11

拜托拜托

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-07-31 16:12:43

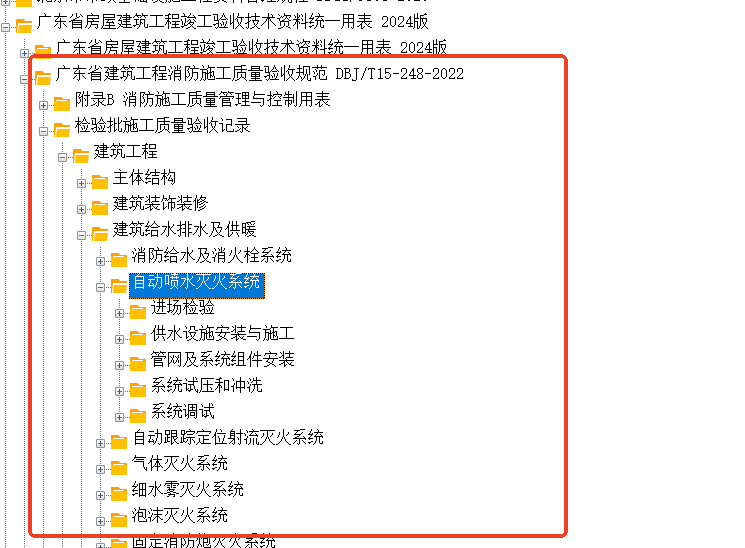

    1广东已经有消防专门的表格了,最好用这里的表格来做


    2 检验批右上角分项如果写的是试验与调试的话,可以在灌水试验之后,隐蔽之前

    点赞0

    回复 10

    举报

    全部回复

    • Tjb123白银专家

      2026-07-31 17:10:31

      1、当地要求做给排水的表格,划分也是按照自动喷水系统分部子分部分项划分?2、那意思是分开报?灌水和排水管道及配件安装报一次,隐蔽和排水管道及配件安装再报一次?

      回复

      周路路 于2026-07-31 17:16:08 回复: 还不清楚的话回头安装老师直播的时候可以问一下安装老师
      周路路 于2026-07-31 17:14:54 回复: 划分要提前跟监理沟通好,你们怎么沟通的怎么执行,广东目前是有专门的划分要求的,所以我建议按地方要求来做就行
    • Tjb123白银专家

      2026-07-31 16:44:11

      2、检验批右上角分项写的是排水管道及配件安装的话,隐蔽和灌水一起报的话检验批时间是写的是隐蔽时间吗?

      回复

      周路路 于2026-07-31 17:15:40 回复: 重点看一下检验批右上角的分项工程名称,所有的都做一遍就对了
      Tjb123 于2026-07-31 16:58:00 回复: 那意思是灌水和排水管道及配件安装报一次,隐蔽和排水管道及配件安装再报一次?
      周路路 于2026-07-31 16:49:32 回复: 显示管道安装,然后灌水,试验合格了才隐蔽
    • Tjb123白银专家

      2026-07-31 16:41:12

      图纸里室外喷淋水泵接合器和室外喷淋管道是不是当作室内喷淋系统来做,完全用自动喷水灭火系统省统表资料来做?

      回复

      Tjb123 于2026-07-31 17:01:16 回复: 当地要求做给排水的表格,划分也是按照自动喷水系统分部子分部分项划分?
      周路路 于2026-07-31 16:48:59 回复: 完全用自喷的做,除非当地有要求,那就再把上面的给排水的表格做上
  • 筑业小筑老师铂金专家

    2026-07-30 17:08:32

    您好!关于安装资料填写,这是一个非常专业且重要的工作环节。安装资料通常指建筑、机电、消防、暖通、给排水、电气等工程在施工过程中形成的各类技术、质量、验收文件。
    为了给您提供最精准的帮助,我需要先了解您具体指的是**哪个专业**的安装资料?以及您**具体卡在哪个环节**?
    不过,我可以先为您梳理一下**安装资料填写的通用核心要点和常见问题**,希望能帮您理清思路:
    ### 一、安装资料填写前的“三确认”
    1. **确认规范依据**:您填写的资料必须符合**现行国家规范**(如GB50300系列、GB50242、GB50243等)以及**地方标准**。不同地区(如北京、上海、广东)的表格格式和归档要求可能不同。
    2. **确认表格类型**:安装资料主要分为:
    * **施工记录**(如隐蔽工程验收记录、施工日志)
    * **质量验收记录**(检验批、分项、分部工程验收记录)
    * **试验/调试记录**(如管道试压、电气绝缘测试、通风系统调试)
    * **材料/设备报审**(合格证、检测报告、进场验收记录)
    3. **确认工程进度**:资料填写必须与现场实际施工进度同步,严禁“后补”或“超前”。
    ### 二、安装资料填写的“黄金法则”
    1. **数据真实、可追溯**:所有数据(如压力值、电阻值、标高、尺寸)必须来自现场实测或试验报告,不能凭空捏造。
    2. **签字盖章齐全**:施工员、质检员、监理工程师、项目经理等签字必须手签(或电子签章),日期要符合逻辑。
    3. **逻辑自洽**:例如,隐蔽工程验收记录中的“施工依据”和“验收依据”必须与图纸、规范一致;试验记录中的“试验结果”必须与“结论”对应。
    4. **表格填写规范**:
    * **工程名称**:必须与施工合同、图纸一致。
    * **部位**:要具体到楼层、轴线、系统(如“A栋3层给水系统”)。
    * **内容**:用词专业、简洁,避免口语化(如“管道安装牢固”优于“管子装得挺结实”)。
    * **结论**:明确“合格”或“不合格”,不合格需附整改记录。
    ### 三、常见安装资料填写难点与示例
    #### 1. 隐蔽工程验收记录(如给排水、电气、暖通)
    * **难点**:如何描述隐蔽内容?
    * **示例**:
    * **给水管道**:“本层DN25 PPR管(S4系列)暗敷于卫生间墙面,管卡间距≤800mm,热熔连接,经试压0.9MPa,30分钟无渗漏,符合GB50242-2002第4.2.1条。”
    * **电气导管**:“本层JDG20管暗敷于顶板内,管口光滑,跨接地线采用专用接地卡,连接可靠,符合GB50303-2015第14.1.1条。”
    #### 2. 检验批质量验收记录
    * **难点**:主控项目和一般项目的填写。
    * **示例**(电气照明安装):
    * **主控项目**:“灯具的绝缘电阻测试值≥2MΩ,符合设计要求。”
    * **一般项目**:“灯具安装高度偏差≤5mm,成排灯具中心线偏差≤3mm,符合规范。”
    #### 3. 设备单机试运转记录(如水泵、风机)
    * **难点**:参数填写。
    * **示例**(水泵):
    * “额定流量:50m³/h,实际流量:48.5m³/h;额定扬程:32m,实际扬程:31.2m;电机电流:15A(额定18A);轴承温度:55℃(≤70℃);运转平稳,无异常振动及噪音。”
    ### 四、如果您是新手,建议您:
    1. **找一份“范本”**:向公司前辈或资料员要一份同类型工程的完整资料作为参考。
    2. **使用专业软件**:如筑业、品茗、恒智等资料软件,它们内置了规范表格和填写提示。
    3. **多跑现场**:资料不是“写”出来的,是“看”出来的。去现场对照图纸,记录实际数据。
    4. **关注“通病”**:比如管道试压记录中“稳压时间”是否写错(通常为30分钟);电气绝缘测试中“兆欧表电压等级”是否选对(500V/1000V)。
    ### 五、您需要我帮您解决的具体问题是什么?
    请您告诉我:
    1. **专业**:给排水、电气、暖通、消防、智能化?
    2. **表格名称**:比如“隐蔽工程验收记录”、“管道试压记录”、“检验批”?
    3. **具体困惑**:是不知道数据怎么填?还是表格格式不对?或者是某个规范条款不理解?
    **例如:** “我是做电气安装的,现在要填写‘电缆敷设检验批’,但不知道‘电缆最小弯曲半径’这一栏怎么填,规范上写的是‘≥10D’,但现场实际是8D,怎么办?”
    **请提供更多细节,我会为您提供针对性的解答!**

    点赞0

    回复 1

    举报

    全部回复

    • Tjb123白银专家

      2026-07-30 17:44:48

      不知道你在说什么哦??

      回复

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
