消防资料的检验批划分或表格填写范例

河北省消防资料的谁能给梳理一下检验批划分和表格填写范例

我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-08-05 16:06:43

    您好,很高兴为您解答。消防资料的检验批划分和表格填写,是消防工程资料管理的核心环节,直接关系到工程验收的顺利与否。
    由于消防工程涉及专业多、系统复杂,其检验批划分和表格填写需要严格遵循国家标准和当地的具体要求。下面我为您梳理核心要点和范例。
    ### 一、 核心依据
    1. **国家标准**:**《建筑工程施工质量验收统一标准》GB 50300** 是总纲领,规定了检验批划分的基本原则。
    2. **专业规范**:**《建筑给水排水及采暖工程施工质量验收规范》GB 50242**、**《建筑电气工程施工质量验收规范》GB 50303**、**《通风与空调工程施工质量验收规范》GB 50243**、**《火灾自动报警系统施工及验收标准》GB 50166** 等,是具体系统检验批划分和验收的直接依据。

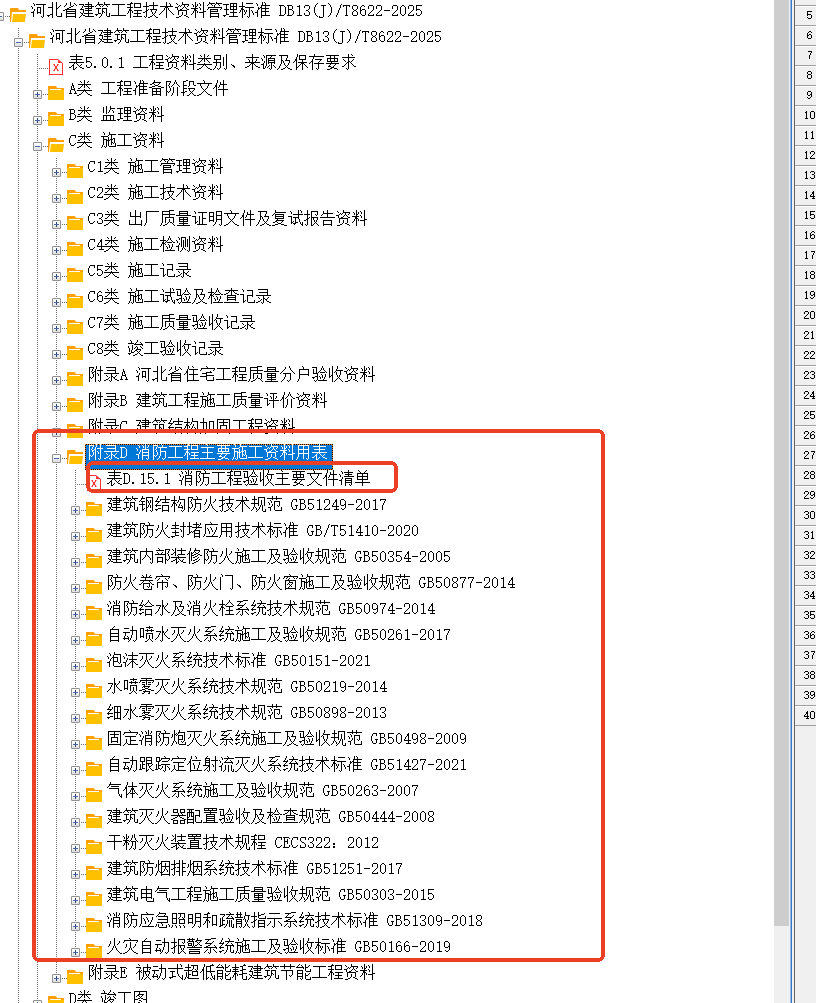

    3. **地方规定**:各省市住建部门或消防部门可能有更细化的要求,务必查阅当地文件。
    ### 二、 检验批划分原则
    检验批的划分应遵循“**便于质量控制、便于验收、与施工段一致**”的原则。常见划分方式如下:
    1. **按系统/子系统划分**:这是最常用的方法。例如:
    - **火灾自动报警系统**:可按“探测器安装”、“手动报警按钮安装”、“模块安装”、“报警控制器安装”、“系统调试”等划分。
    - **消火栓系统**:可按“管道安装”、“阀门安装”、“消火栓箱安装”、“系统试压冲洗”、“系统调试”等划分。
    - **自动喷水灭火系统**:可按“管道安装”、“喷头安装”、“报警阀组安装”、“水流指示器安装”、“系统试压冲洗”、“系统调试”等划分。
    - **防排烟系统**:可按“风管制作”、“风管安装”、“风机安装”、“风口安装”、“系统调试”等划分。
    - **防火门、防火卷帘**:可按“防火门安装”、“防火卷帘安装”、“控制系统调试”等划分。
    2. **按楼层/防火分区/施工段划分**:对于大型项目,同一系统可按楼层、防火分区或施工段(如A区、B区)进一步细分。例如:“1-5层消火栓管道安装”、“A区自动喷水灭火系统喷头安装”。
    3. **按材料/设备类型划分**:例如“镀锌钢管安装”、“不锈钢管安装”、“消防水泵安装”、“消防稳压设备安装”。
    **关键点**:一个检验批的工程量不宜过大,也不宜过小。通常建议一个检验批的施工内容在1-2周内完成,便于及时验收。
    ### 三、 表格填写范例(以“消火栓系统管道安装”为例)
    **表格名称**:消火栓系统管道安装检验批质量验收记录
    **表格编号**:通常由资料员按项目统一规则编制,如 `XF-01-01-001`
    **填写内容范例**:
    | 工程名称 | XX市XX商业广场消防工程 | 分项工程名称 | 消火栓系统管道安装 |
    | :--- | :--- | :--- | :--- |
    | **施工单位** | XX消防工程有限公司 | **专业工长** | 张三 |
    | **施工执行标准名称及编号** | 《建筑给水排水及采暖工程施工质量验收规范》GB 50242-2002 | **项目经理** | 李四 |
    | **检验批部位** | **A区1-5层** | **施工班组长** | 王五 |
    | **主控项目** | **质量验收规范规定** | **施工单位检查评定记录** | **监理(建设)单位验收记录** |
    | 1. 管道材质、规格、尺寸 | 第4.2.1条 | 采用DN100热镀锌钢管,壁厚4.0mm,有合格证及检测报告,符合要求 | 符合要求 |
    | 2. 管道连接方式 | 第4.2.2条 | 采用沟槽连接,卡箍件规格匹配,安装牢固,符合要求 | 符合要求 |
    | 3. 管道水压试验 | 第4.2.3条 | 试验压力1.6MPa,稳压30分钟,压力降0.02MPa,无渗漏,符合要求 | 符合要求 |
    | 4. 管道冲洗 | 第4.2.4条 | 冲洗流速1.5m/s,出水水质清澈,符合要求 | 符合要求 |
    | **一般项目** | **质量验收规范规定** | **施工单位检查评定记录** | **监理(建设)单位验收记录** |
    | 1. 管道支架、吊架安装 | 第4.2.5条 | 间距符合规范,安装牢固,与管道接触紧密,符合要求 | 符合要求 |
    | 2. 管道水平度、垂直度 | 第4.2.6条 | 水平管道偏差5mm/10m,垂直管道偏差3mm/10m,符合要求 | 符合要求 |
    | 3. 管道防腐、保温 | 第4.2.7条 | 防腐层完整,无漏涂,保温层厚度30mm,符合要求 | 符合要求 |
    | **施工单位检查评定结果** | **专业工长(施工员)**:张三 **施工班组长**:王五
    **项目专业质量检查员**:赵六
    **检查评定结果**:经检查,主控项目全部合格,一般项目符合规范要求。**评定合格**。
    **日期**:2023年10月27日 | | |
    | **监理(建设)单位验收结论** | **专业监理工程师**:钱七
    **验收结论**:同意施工单位评定结果,**验收合格**。
    **日期**:2023年10月27日 | | |
    ### 四、 常见问题与注意事项
    1. **表格选用错误**:必须使用与施工内容对应的专业表格,不能混用。例如,火灾报警系统不能用给排水表格。
    2. **填写不完整**:所有签字、日期、数据、结论必须填写完整、清晰。
    3. **数据不真实**:检验批记录的数据必须与现场实际施工情况、试验记录(如试压记录)一致,严禁造假。
    4. **划分不合理**:检验批划分过大或过小,都会影响验收效率和质量控制。
    5. **缺少关键试验记录**:如管道试压、冲洗、系统调试、联动试验等,这些是主控项目,必须有对应的记录。
    6. **签字盖章不全**:施工单位、监理单位的相关人员必须签字盖章,日期要逻辑合理。
    ### 五、 建议
    1. **建立台账**:建议用Excel或专业资料软件建立检验批台账,清晰记录每个检验批的编号、部位、内容、验收日期、结论等。
    2. **同步进行**:资料填写应与施工进度同步,避免事后补资料。
    3. **咨询当地**:在项目开工前,主动向当地质监站或消防验收部门咨询具体的资料要求和表格格式,避免走弯路。
    希望以上内容能对您有所帮助。如果您有更具体的问题,例如某个特定系统的检验批划分,或者某个表格的填写细节,欢迎继续提问。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
