自动跟踪定位射流灭火系统的检验批

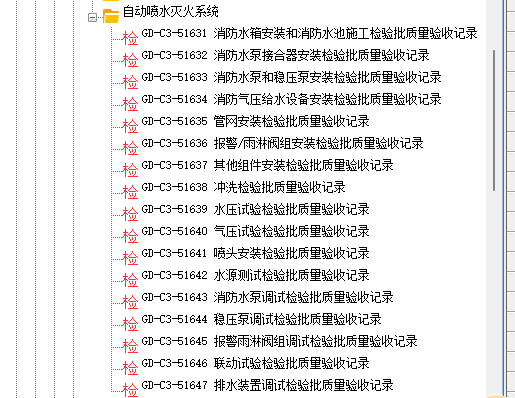

1、自动跟踪定位射流灭火系统的检验批除了用消防专用表(广东省《建筑工程消防施工质量验收规范》DBJ/T15-248-2022),还可以用喷淋检验批省统表来做吗a87b5f4cab95236d1f182b09ba66ca47.png

2、设计说明提及需要做地基承载力试验,是不是只做

地基承载力试验和轻型动力触探检测里的地基钎探记录就行了

我要回答

邀请别人回答

收藏

全部回答

  • 机电张工铂金专家

    2026-08-18 17:08:46


    点赞0

    回复 0

    举报

  • 周路路铂金专家

    2026-08-18 16:28:48

    1、用消防的做了就没必要再用2024的表格再做一遍了,除非您那有要求

    2、是的

    点赞0

    回复 1

    举报

    全部回复

    • Tjb123黄金专家

      2026-08-18 17:14:29

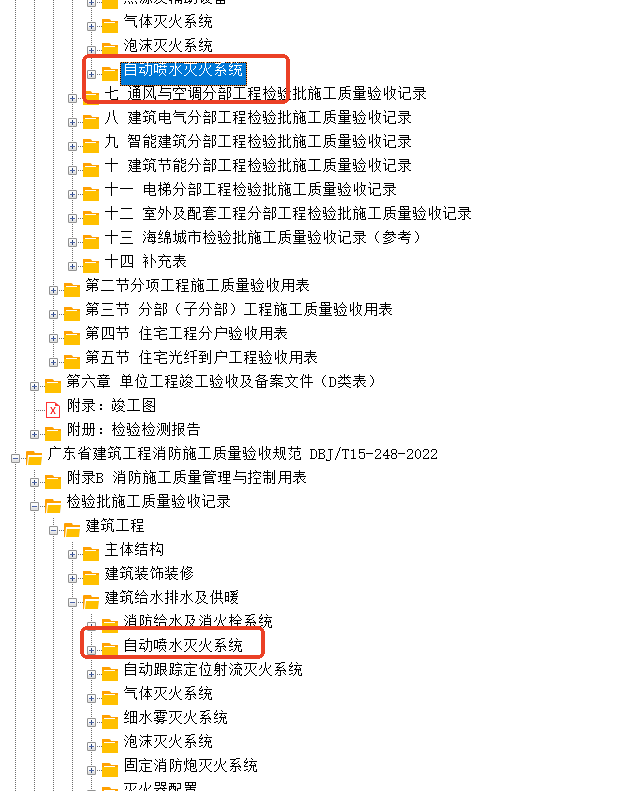

      要求用省统表,那是不是可以用自动喷淋的检验批做自动跟踪定位射流灭火系统的检验批

      回复

  • 筑业小筑老师铂金专家

    2026-08-18 16:28:22

    根据《自动跟踪定位射流灭火系统技术标准》(GB 51427-2021)及相关施工验收规范,自动跟踪定位射流灭火系统的检验批划分及验收内容如下:
    ---
    ### **一、检验批划分原则**
    1. **按系统类型**:
    - 自动消防炮灭火系统
    - 自动跟踪定位射流灭火装置(如喷射型、喷洒型)
    2. **按施工阶段**:
    - 材料进场检验
    - 安装过程检验(管道、设备、控制装置等)
    - 系统调试与功能检验
    3. **按区域或楼层**:
    - 同一防火分区或同一楼层内,系统组件安装完成后可划分为一个检验批。
    ---
    ### **二、检验批主控项目**
    1. **设备性能**:
    - 灭火装置、控制主机、水流指示器、信号阀等设备型号、规格应符合设计要求,并具有合格证及3C认证。
    2. **管道安装**:
    - 管道材质、管径、连接方式(法兰、沟槽、焊接)应符合设计及规范要求。
    - 管道支架、吊架间距及防腐处理符合要求。
    3. **控制与联动**:
    - 火灾自动报警系统与灭火装置联动功能正常(如自动定位、启动射流、停止射流)。
    - 手动控制、远程控制功能可靠。
    4. **系统压力与流量**:
    - 管网水压强度试验(1.5倍工作压力,保压10min无泄漏)及严密性试验(工作压力,保压24h无泄漏)合格。
    - 末端试水装置流量、压力符合设计要求。
    ---
    ### **三、检验批一般项目**
    1. **安装位置**:
    - 灭火装置安装高度、保护半径、定位精度(≤±5°)符合设计要求。
    - 探测器与灭火装置间距、角度无遮挡。
    2. **电气与接地**:
    - 控制箱、电源线路绝缘电阻≥0.5MΩ,接地可靠。
    3. **标识与防护**:
    - 管道、阀门、设备标识清晰,防护罩完好。
    ---
    ### **四、检验批容量与抽样**
    - **设备安装**:按同一区域设备总数抽查20%,且不少于5台。
    - **管道试压**:按系统总长度抽查30%,且不少于3段。
    - **联动测试**:每个防火分区至少测试1组灭火装置。
    ---
    ### **五、验收记录表(示例)**
    | 项目 | 检查内容 | 合格标准 | 检查结果 |
    |------|----------|----------|----------|
    | 主控项目 | 设备3C认证 | 齐全有效 | 合格 |
    | 主控项目 | 水压强度试验 | 1.5倍压力,10min无泄漏 | 合格 |
    | 一般项目 | 安装角度偏差 | ≤±5° | 合格 |
    | 一般项目 | 接地电阻 | ≤4Ω | 合格 |
    ---
    ### **六、注意事项**
    1. 检验批验收前需完成系统调试报告(含自动定位、射流覆盖、联动控制等测试数据)。
    2. 隐蔽工程(如埋地管道)需在隐蔽前单独验收。
    3. 验收不合格时,需整改后重新报验,并留存影像资料。
    建议结合具体工程图纸及《GB 51427-2021》标准逐项核对,确保系统功能完整可靠。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
