低压成套配电柜的交接试验什么情况有这一项

配电箱安装检验批,有一项是低压成套配电柜的交接试验,请问是不是所有的配电箱有这一项检查,怎么从图纸中确定做不做这个试验,谢谢

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-08-28 16:49:15

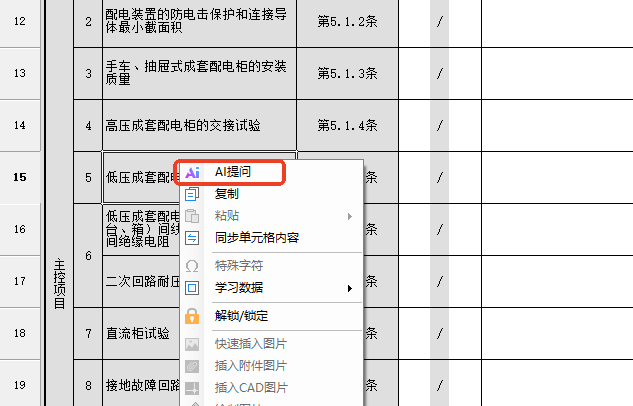

    直接选中这个单元格右击AI提问就能看到答案了


    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-08-28 14:30:35

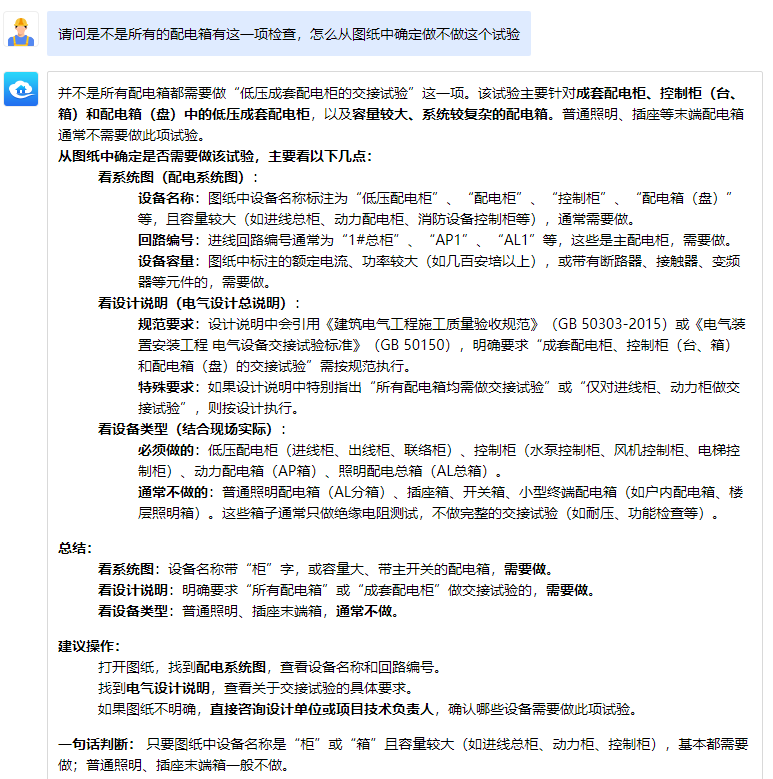

    在电气工程中,**低压成套配电柜的交接试验**通常是指设备安装完成后、正式通电投入运行前,为了验证设备安装质量、绝缘性能、电气连接及保护功能是否满足设计及规范要求而进行的一系列试验。
    根据国家标准 **《电气装置安装工程 电气设备交接试验标准》(GB 50150-2016)** 及相关规范,**低压成套配电柜(额定电压交流1000V及以下,直流1500V及以下)** 的交接试验主要出现在以下情况:
    ### 1. 新安装工程(最常见情况)
    - **新建项目**:如新建住宅小区、工厂、商业综合体、数据中心等,所有低压配电柜在安装完成后,必须进行交接试验,作为工程竣工验收的必备环节。
    - **扩建或改建项目**:在原有配电系统中新增或更换低压配电柜时,新安装的柜体及连接部分需进行交接试验,确保其与原有系统兼容且安全。
    ### 2. 设备大修或技术改造后
    - 当配电柜经过**全面检修**(如更换主要元器件、重新布线、改造内部结构)后,需要重新进行交接试验,以验证改造后的设备性能。
    - 例如:更换了断路器、接触器、母线或增加了智能控制模块后。
    ### 3. 设备长期停用后重新投运
    - 如果配电柜**停用超过一定时间**(如6个月或1年,具体按项目要求或规范),由于环境因素(潮湿、灰尘、虫害等)可能导致绝缘性能下降,重新投运前需进行交接试验。
    - 常见于季节性工厂、闲置仓库或备用电源系统。
    ### 4. 发生故障或事故后修复
    - 配电柜发生过**短路、过载、电弧、进水**等故障,经过修复或更换部件后,必须进行交接试验,确认故障点已彻底排除,绝缘和功能恢复正常。
    ### 5. 合同或技术规格书明确要求
    - 某些特殊行业(如医院、数据中心、化工、核电等)或业主方在招标文件中明确要求,即使规范未强制,也需要进行更严格的交接试验(如增加局部放电测试、温升测试等)。
    ---
    ### 低压配电柜交接试验通常包含哪些项目?
    根据GB 50150-2016,低压配电柜的交接试验主要包括:
    1. **绝缘电阻测试**:用500V或1000V兆欧表测量相间、相对地、零线对地的绝缘电阻,一般要求≥0.5MΩ(潮湿环境可放宽)。
    2. **交流耐压试验**:对主回路进行1分钟工频耐压试验(通常为2倍额定电压+1000V,但低压柜常简化为1000V/1min,具体按规范)。
    3. **保护电路连续性检查**:测试PE(保护接地)排、外壳、门板等接地点的导通电阻,确保接地可靠。
    4. **功能检查**:
    - 断路器、接触器、热继电器等元件的动作试验。
    - 仪表、指示灯、按钮的显示与操作功能。
    - 二次回路(控制、信号、测量回路)的接线正确性。
    5. **母线及连接点检查**:检查母线搭接面、螺栓紧固力矩,必要时测量接触电阻。
    ### 总结
    **只要涉及“新装、改造、修复、长期停用后重启”这四类情况,低压成套配电柜就需要进行交接试验。** 这是确保电气安全、防止触电和火灾事故、满足验收规范的必要步骤。
    如果你是在做工程资料或施工方案,建议直接引用 **GB 50150-2016** 中的相关条款(如第6章“低压电器”或第7章“母线”部分),并明确试验项目及合格标准。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
