室外给排水管网

请问老师,用房建省统表来做,是建筑室外配套安装工程的范畴,

房建配套室外管网(红线内)的是不是只做试压灌水通水等试验和隐蔽,沟槽开挖基坑开挖回填验槽钢筋模板混凝土那些都不用做,完全按照安装工序资料来做?还是如果全工序都是本单位施工,
沟槽开挖基坑开挖回填验槽钢筋模板混凝土这些以隐蔽方式来做,完全按照安装资料方式来做,不用做测量记录、钢筋模板混凝土检验批、土方开挖等检验批?或者只有埋管道是本单位施工的话,是不是就只做隐蔽和相关试验和相关室外管道的检验批69a5e7ea39b33b39a8dc95c901185994.png

补充更正 2026-09-03 17:52:00

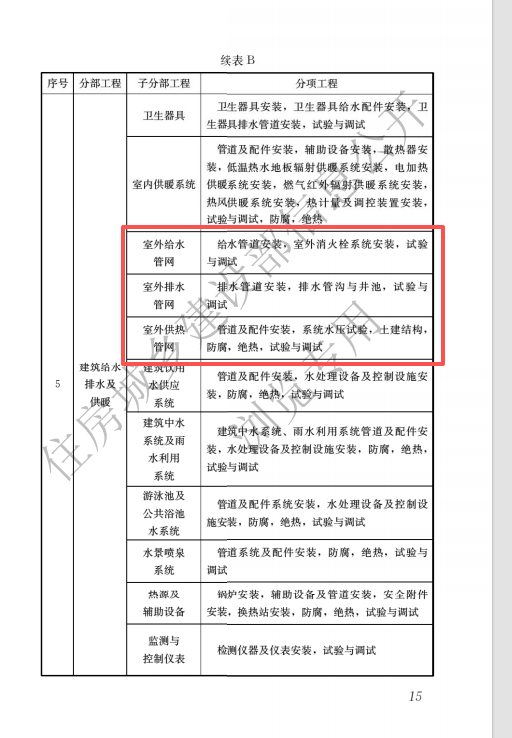

fff358e67a48d11c9e053b079e1ec16c.png统一标准规范是这样划分分部子分部分项的

我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-09-03 17:40:27

    室外给排水管网是建筑与市政工程中至关重要的基础设施,负责将建筑内部的生活、生产废水及雨水排出,并引入市政给水。以下是关于室外给排水管网的核心知识梳理,涵盖设计、施工、材料及常见问题:
    ### 一、系统组成与分类
    1. **给水系统**:
    - **水源**:市政给水管网或自备水源(如深井)。
    - **组成**:引入管、水表井、阀门井、消火栓、管道、加压设备(如水泵、水箱)。
    - **分类**:生活给水、消防给水、生产给水(可合并或分设)。
    2. **排水系统**:
    - **分类**:
    - **生活污水**:需经化粪池处理后排入市政污水管网。
    - **雨水**:直接排入市政雨水管网或自然水体(需考虑海绵城市理念)。
    - **工业废水**:需预处理达标后方可排放。
    - **组成**:检查井、化粪池、雨水口、排水管道、出水口。
    ### 二、设计关键要点
    1. **管线综合**:
    - 遵循“有压让无压(重力流)、小管让大管、临时让永久”原则。
    - 与电力、燃气、通信等管线保持安全间距(参考《城市工程管线综合规划规范》GB 50289)。
    2. **坡度与埋深**:
    - **排水管**:重力流,需保证最小坡度(如DN200污水管最小坡度0.004,雨水管0.003)。
    - **给水管**:埋深需在冰冻线以下(北方地区通常≥1.2m),且满足荷载要求。
    3. **管材选择**:
    - **给水管**:PE管(耐腐蚀、柔韧性好)、球墨铸铁管(承压高)、钢塑复合管。
    - **排水管**:HDPE双壁波纹管(耐腐蚀、重量轻)、UPVC管(小口径)、钢筋混凝土管(大口径)。
    4. **附属构筑物**:
    - **检查井**:直线段间距(污水管30-50m,雨水管40-60m),转弯、变径处需设井。
    - **化粪池**:根据使用人数计算容积,通常设于建筑背风侧,距建筑≥5m。
    - **雨水口**:道路交叉口、低洼处,间距25-50m。
    ### 三、施工与验收重点
    1. **沟槽开挖**:
    - 基底需夯实,超挖部分用砂石回填,严禁用土回填。
    - 地下水位高时需降水,防止基底扰动。
    2. **管道安装**:
    - **给水管**:PE管采用热熔或电熔连接,试压压力为工作压力的1.5倍(≥0.6MPa)。
    - **排水管**:承插口需密封胶圈,闭水试验(污水管必须做,雨水管抽查)。
    3. **回填要求**:
    - 管顶50cm内用细土或砂回填,严禁含石块。
    - 分层夯实(每层≤20cm),密实度≥90%(管顶以上50cm内)。
    4. **功能性试验**:
    - **给水**:水压试验、冲洗消毒(氯水浸泡24h后检测水质)。
    - **排水**:闭水试验(渗水量≤规范值)、通球试验(球径≥管径2/3)。
    ### 四、常见问题与对策
    | 问题 | 原因 | 解决方案 |
    |------|------|----------|
    | 给水管爆裂 | 水锤、管材老化、基础沉降 | 安装水锤消除器、选用柔性接口、加固基础 |
    | 排水管堵塞 | 坡度不足、杂物进入、管径偏小 | 定期清掏、增设检查井、增大管径 |
    | 检查井渗漏 | 井壁未抹防水砂浆、井盖密封不严 | 内外壁抹防水层、更换密封井盖 |
    | 雨水倒灌 | 排水口标高低于洪水位、未设止回阀 | 抬高排水口、安装拍门或止回阀 |
    ### 五、规范与标准
    - **设计**:《室外给水设计标准》(GB 50013)、《室外排水设计标准》(GB 50014)。
    - **施工**:《给水排水管道工程施工及验收规范》(GB 50268)。
    - **验收**:《建筑给水排水及采暖工程施工质量验收规范》(GB 50242)。
    ### 六、新技术趋势
    1. **海绵城市**:透水铺装、雨水花园、调蓄池,减少径流峰值。
    2. **智能监测**:流量计、液位传感器、远程控制阀门,实现管网数字化管理。
    3. **非开挖修复**:CIPP内衬、裂管法,减少道路开挖。
    **总结**:室外给排水管网需统筹规划、精细施工,重点关注坡度、管材、接口质量及功能性试验。建议在项目初期进行管线综合碰撞检查(BIM技术),避免后期返工。如需具体参数或计算,可进一步提供管径、流量等数据。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
