梁柱节点混凝土拦截:收口网PK充气囊!你们选哪种?

《混凝土结构工程施工规范》GB50666要求:柱、墙混凝土设计强度比梁、板混凝土设计强度高一个等级时,柱、墙位置梁、板高度范围内的混凝土经设计单位确认,可采用与梁、板混凝土设计强度等级相同的混凝土进行浇筑。柱、墙混凝土设计强度比梁、板混凝土设计强度高两个等级及以上时,应在交界区域采取分隔措施;分隔位置应在低强度等级的构件中,且距高强度等级构件边缘不应小于500mm。




收口网拦截


充气囊拦截


梁柱核心区混凝土浇筑拦截,目前工地上常用的两种方法:收口网PK充气囊,你们选哪种?


一、收口网拦截


1、施工流程


位置留设→加工安装钢板网或收口网→梁柱核心区混凝土浇筑→梁板混凝土浇筑。

1、选用0.5-1mm厚孔径5-8mm钢板网,依据梁钢筋的位置、规格开口,并用扎丝绑扎于Φ10@100的附加固定钢筋上,适用于梁高小于1m的情况。

2、待墙柱及梁板钢筋绑扎、模板加固完成后,安排专人对强度等级不同区域使用钢板网进行有效拦截,并使用铁丝或冷扎丝对收口网边缘部位固定,确保收口网边缘部位固定牢固。

3、混凝土浇筑时先浇筑高强度等级混凝土,然后浇筑低强度等级混凝土,避免低强度混凝土流入高强度混凝土区域。

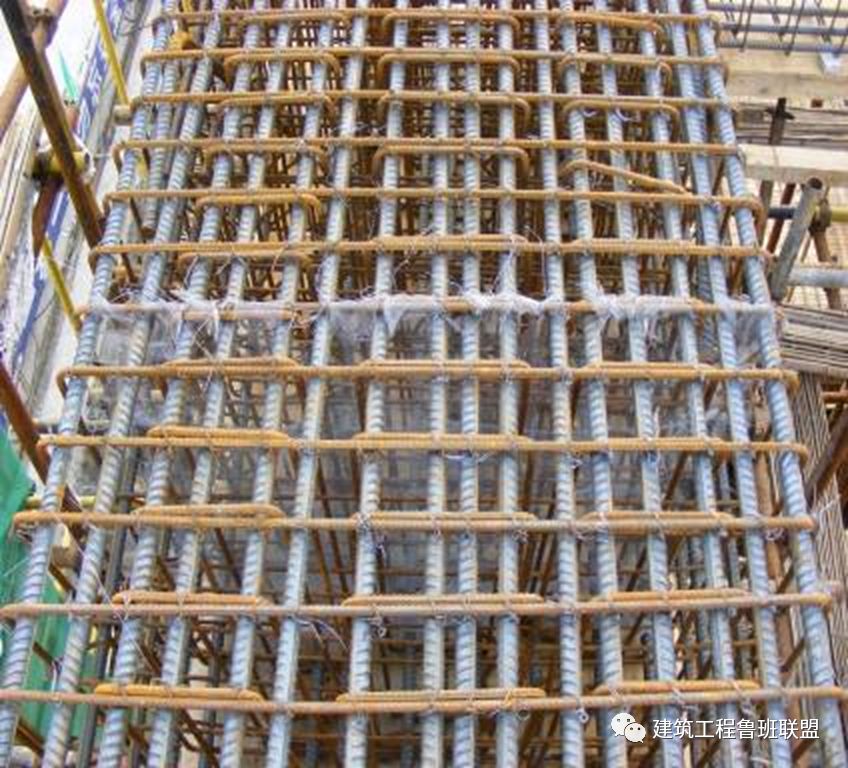

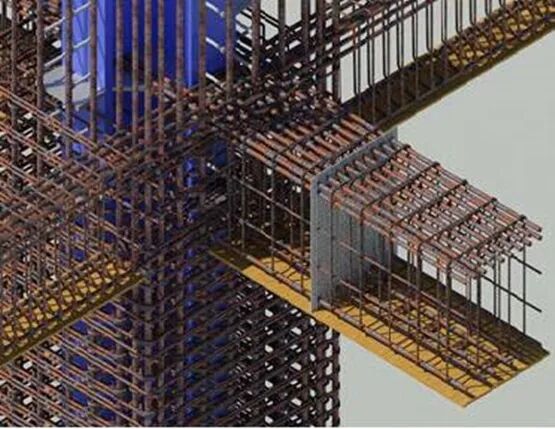

收口网/钢板网安装示意图



2、注意要点


1、混凝土施工时,确保先浇筑高强度等级混凝土,后浇筑低强度等级混凝土。

2、混凝土浇筑时,控制好混凝土的初凝时间,保证混凝土的充分结合,避免冷缝的产生。

3、放置收口网时,确保收口网边缘固定牢固,防止低强度等级混凝土流入高强度混凝土部位。



收口网/钢板网拦截



二、充气囊拦截


1、施工流程


放置气囊→充气→浇筑混凝土→排气→取出气囊→清洗干净。

1、隔断气囊壁厚为0.6-0.9mm,直径为60-150mm,长度0.8m、1.0m、1.2m、2m,可以定做其他尺寸。气囊为密闭气塞、单向充气,用打气筒加气,操作简单,循环利用。

2、浇筑完混凝土0.5-1h之间进行排气。

3、做好气囊的清理和保护,以保证多次的循环使用。

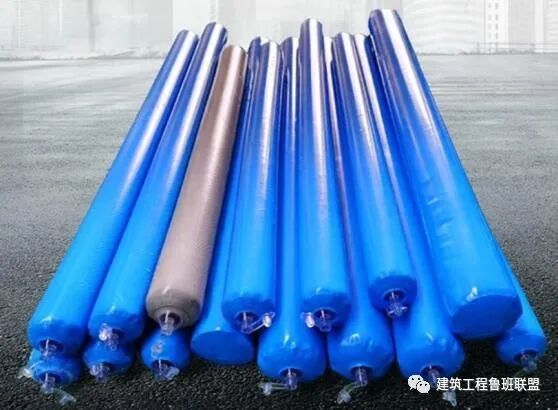

充气囊

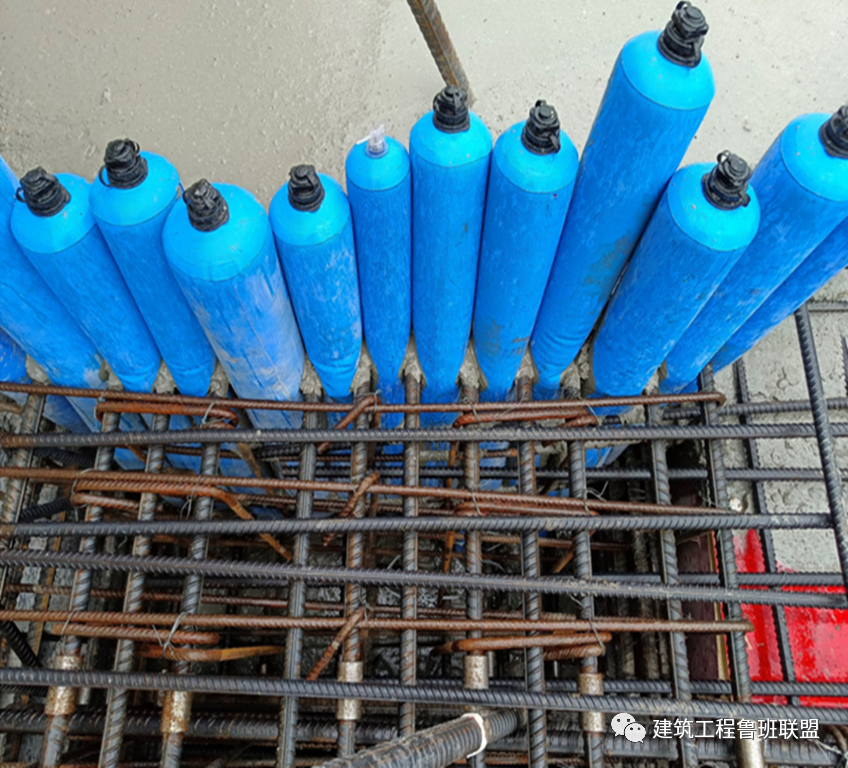

充气囊安装图

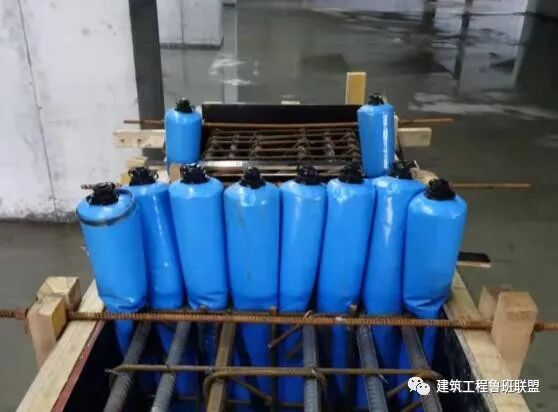

充气囊拦截效果


2、注意要点



选择壁厚相对较厚的隔断气囊能增加循环使用次数。




充气囊拦截效果
