筑业网 > 行业资讯

屋面面层如何施工不开裂?“跳仓法”学习了!

源自丨中天九建

屋面细石混凝土面层开裂一直是施工管理的痛点,不仅影响观感,也影响工程竣工交付品质,存在面层开裂渗漏隐患,增加维修成本,而“跳仓法”施工能有效避免上述问题的发生。本文将对屋面面层“跳仓法”施工流程进行讲解,请随小编一探究竟。

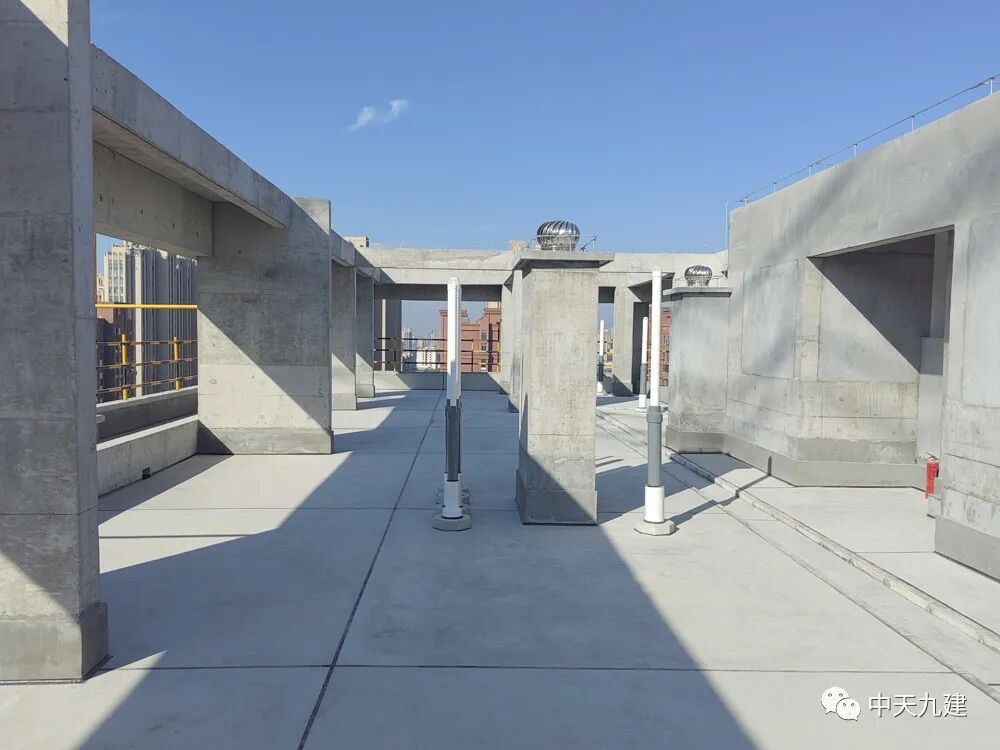

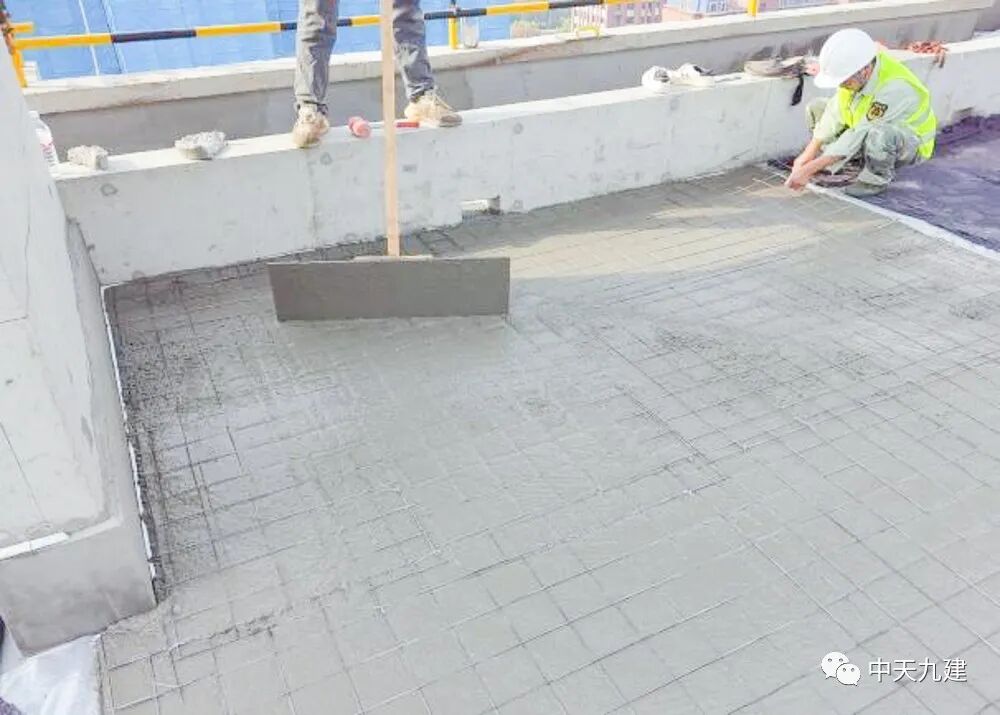

屋面面层“跳仓法”施工现场


施工工艺流程及控制要点

施工工艺流程:优化分区→天沟施工→仓缝设置→仓块钢筋网片绑扎→仓块浇筑(跳仓法)→原浆收面→洒水养护。

1、图纸深化优化

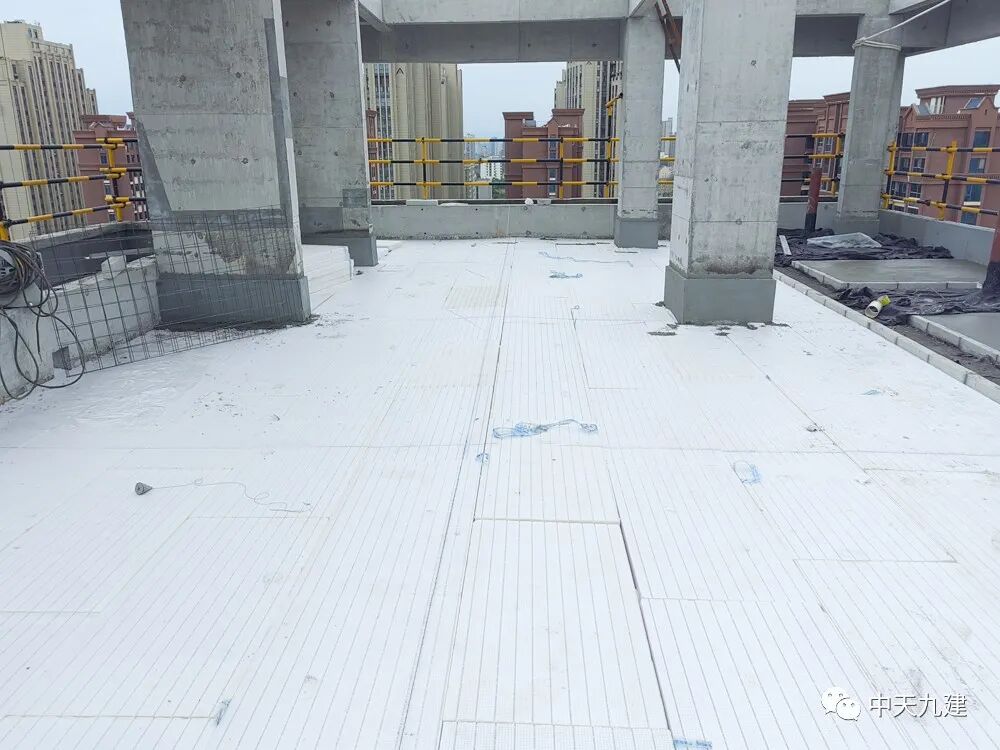

屋面进行分水岭、天沟、坡向优化,划分各施工仓区。

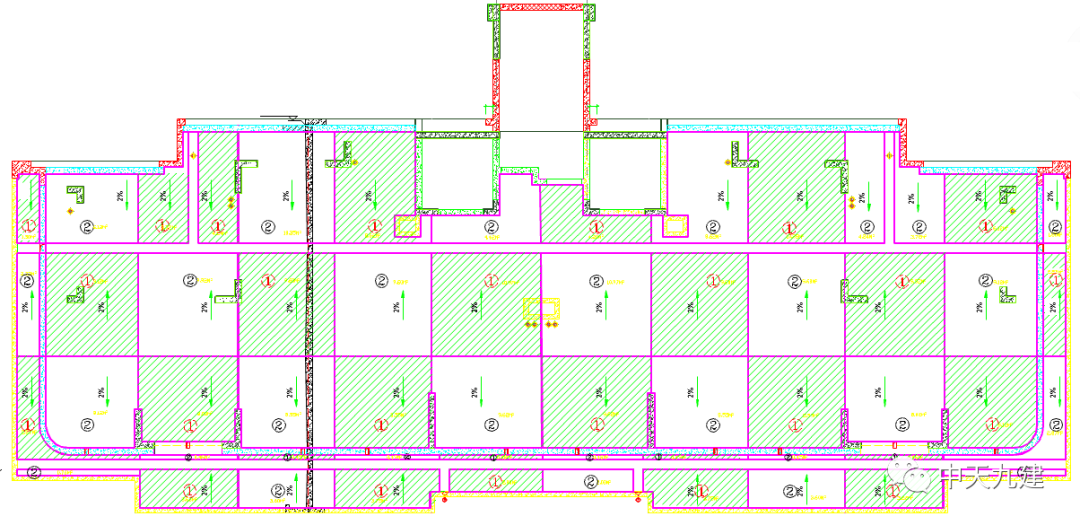

仓块排版深化优化图


2、天沟施工

天沟标高、宽度精准定位,边石施工,下口留设排水孔;沟底进行坡度放线,天沟底部不得取消保温层,根据结构面及装饰层厚度选择保温板厚度,保温层留设排水孔。

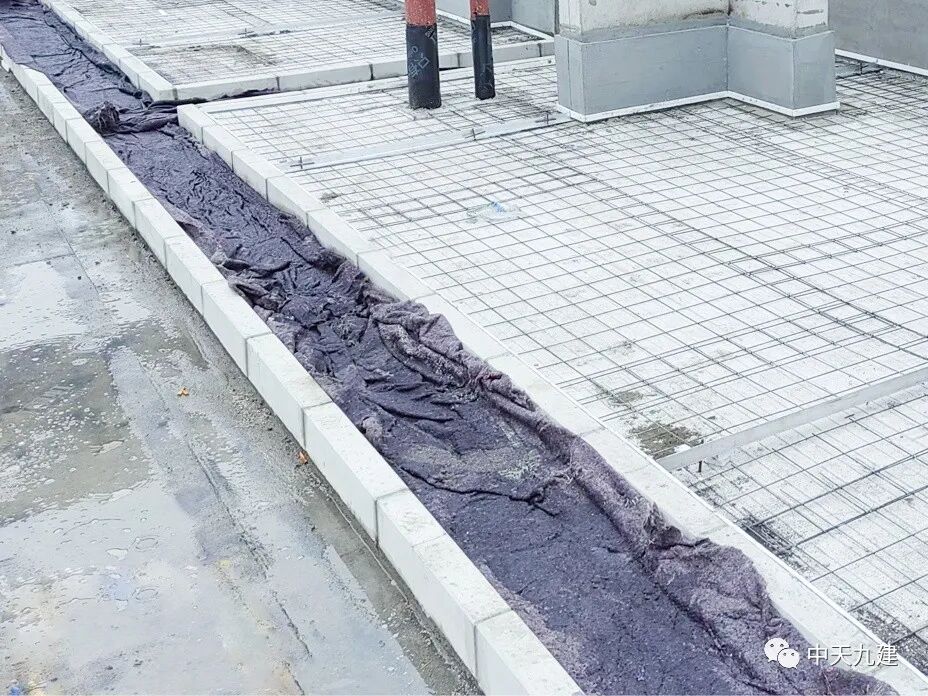

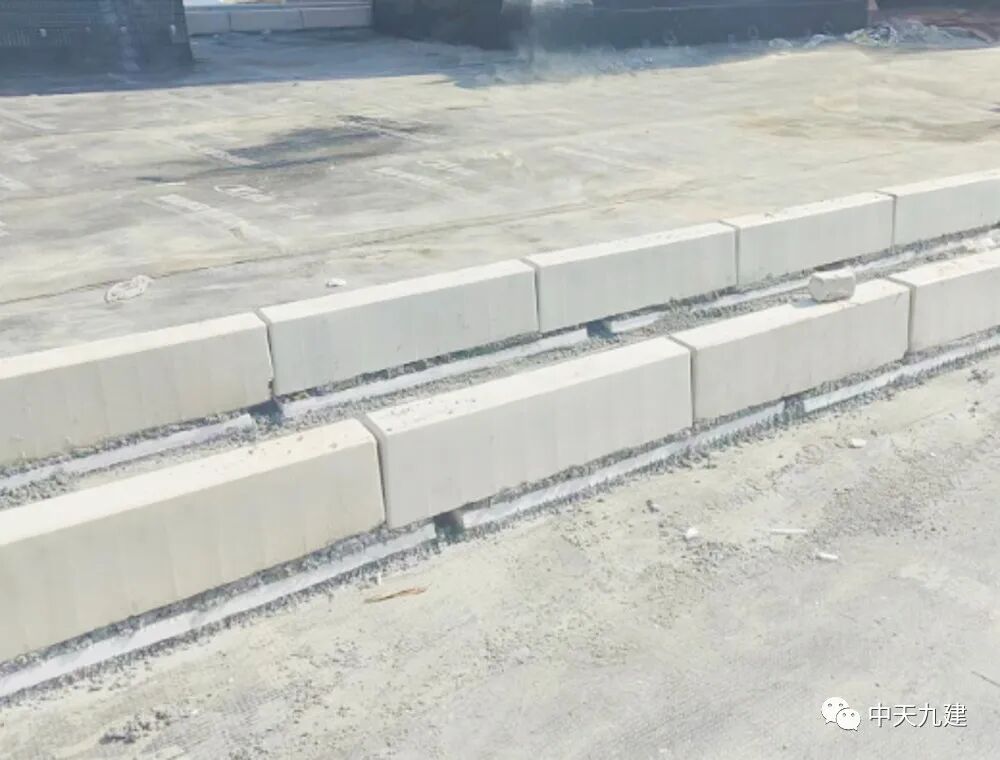

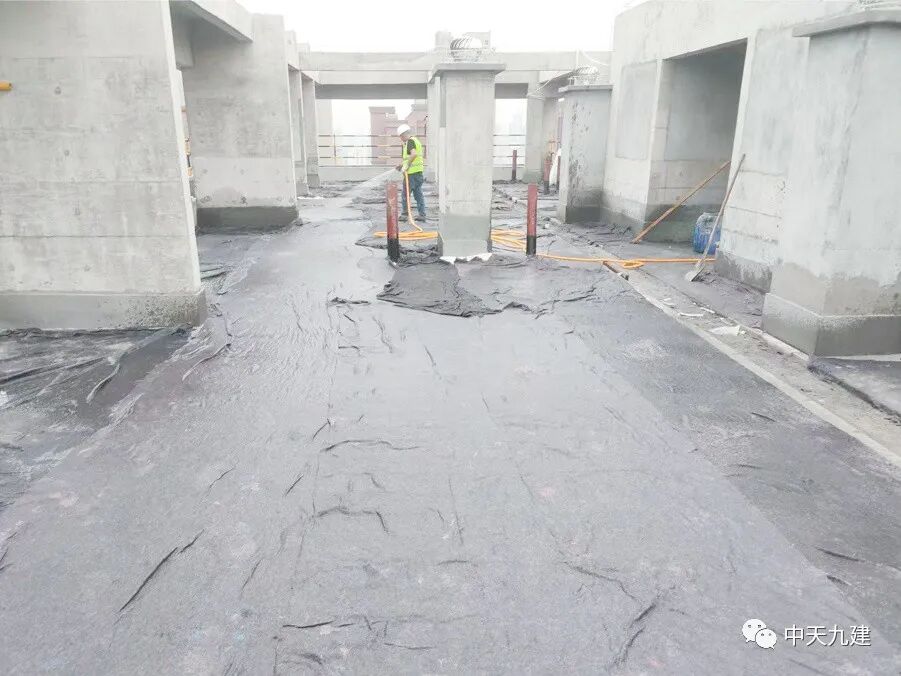

天沟边石施工


天沟收面


天沟养护


天沟成型效果


3、仓缝设置、钢筋网片铺设

保温层铺设完成后,弹设分仓线,依据仓块大小绑扎钢筋网片。


弹设分仓线

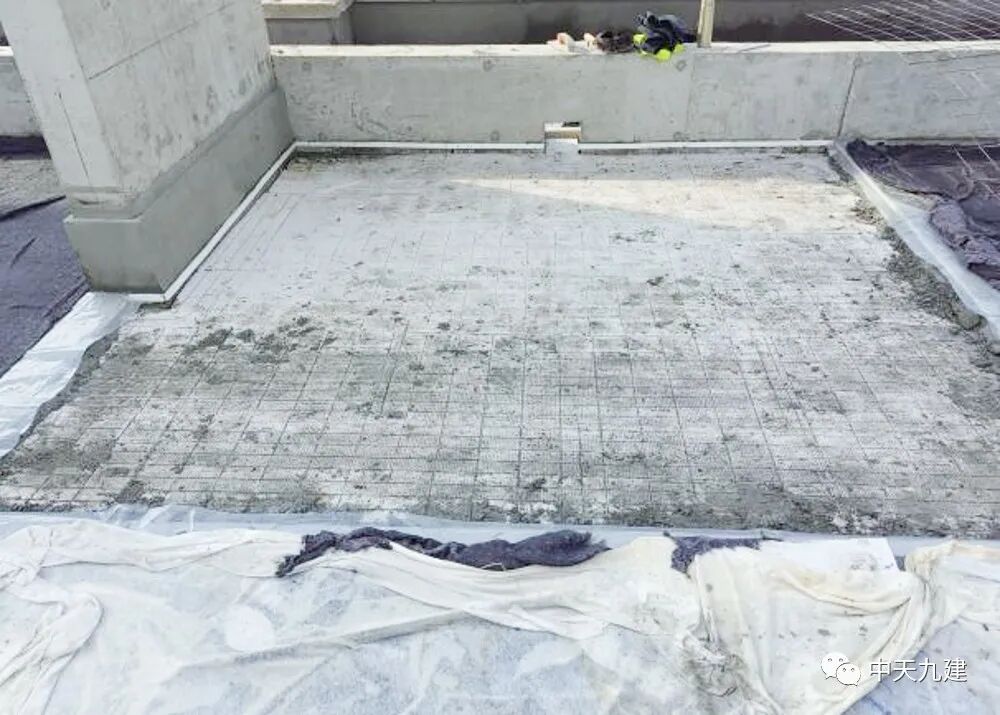

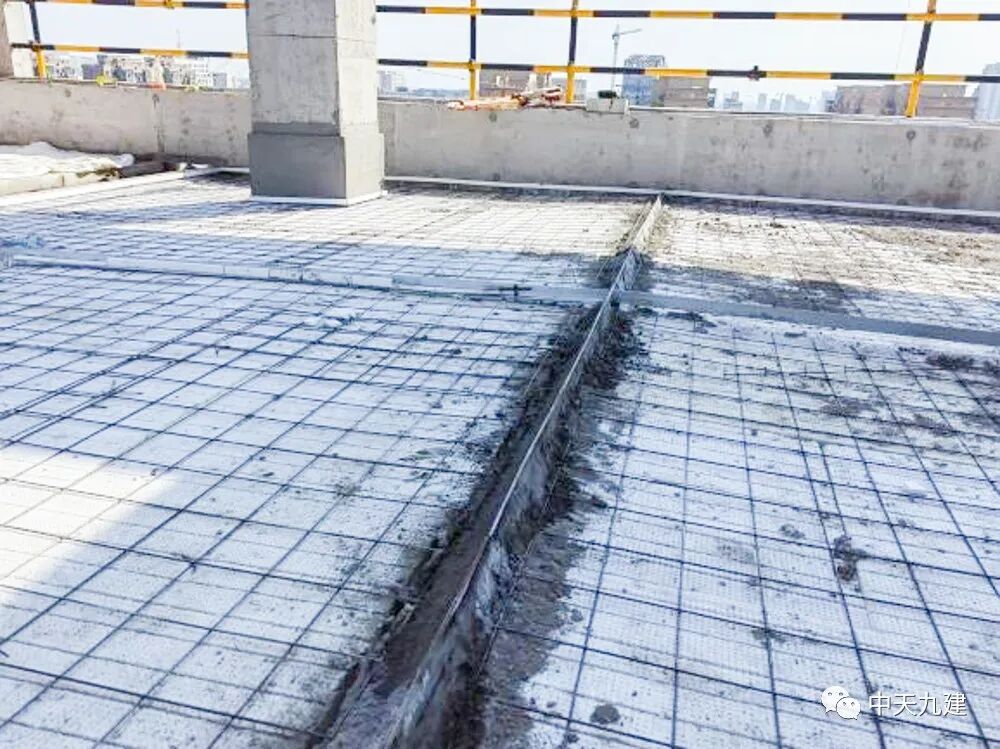

分仓缝、钢筋网片绑扎


4、仓块浇筑(跳仓法)

混凝土浇筑时,先把仓块钢筋网片抬出,等混凝土浇筑刮平后再压入钢筋网片,以不露网为准。


抬出钢筋网片


刮平压入钢筋网片

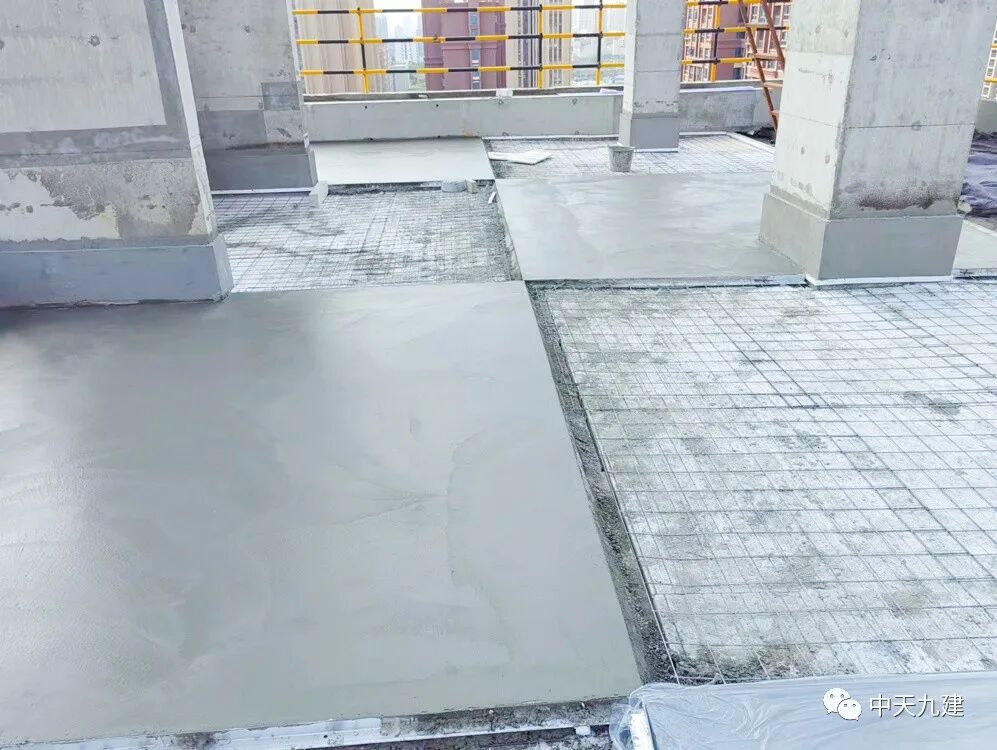

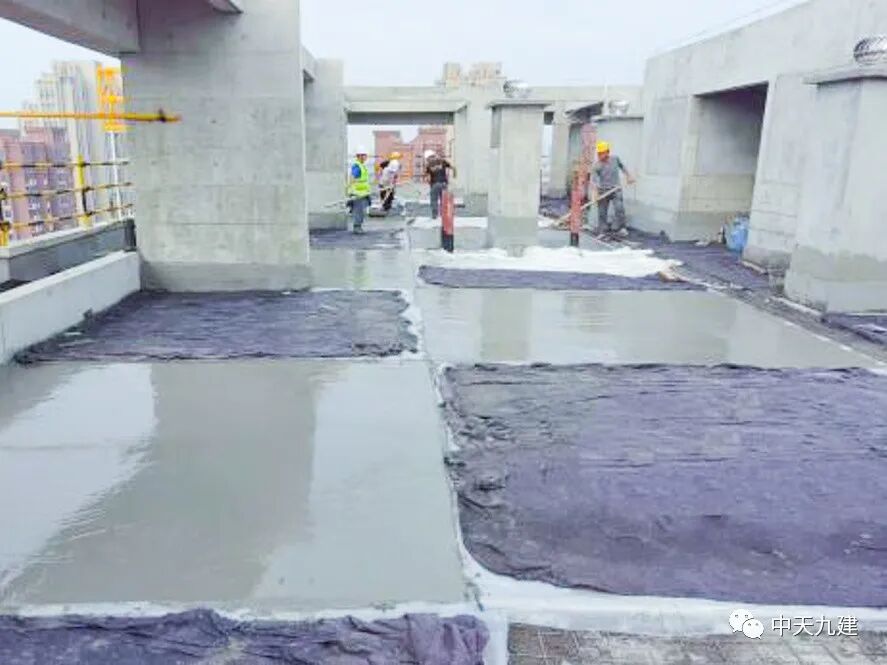

第一批次仓块施工


第二批次仓块施工


5、收面及养护

面层采用铁抹子2-3次压光收面,终凝后毛毡覆盖,洒水养护时间不少于7天。

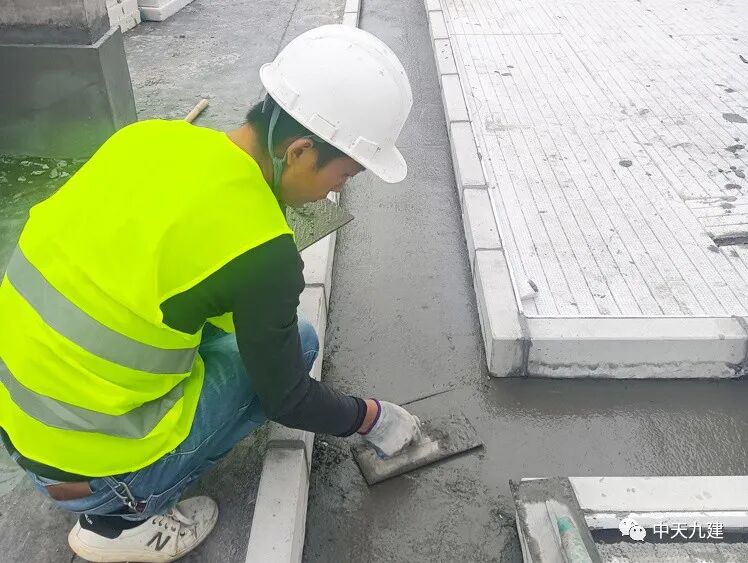

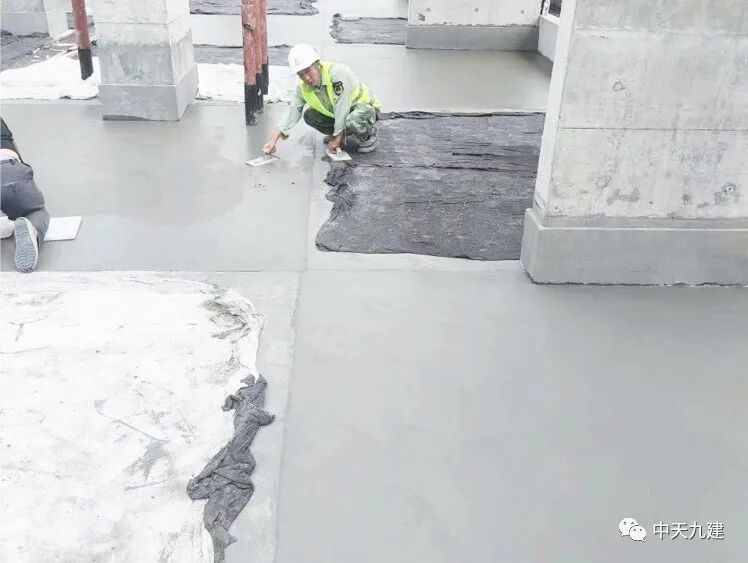

压光收面


洒水养护


施工效果

屋面保护层“跳仓法”施工大大降低了传统大面积施工操作难度,面层成型质量、观感效果较好,分仓缝免二次切割,减少了后期开裂隐患,大幅减少渗漏风险及维修成本,提高屋面交付品质。


成型效果
