筑业网 > 行业资讯

资料员避坑:五方竣工报告日期先后顺序,【质监、备案必查】

很多资料备案被退回、联合验收卡壳,不是不会填表,而是五方竣工报告日期时序颠倒,逻辑对不上。下面按时间顺序,理清 5 份报告的出具节点、落款填写指南。

(本文涉及报告样式为山东省表格样式作为参考展示,其他地区请以当地表格样式为准)


总原则:五方报告不是同一天出具,随验收流程依次形成。

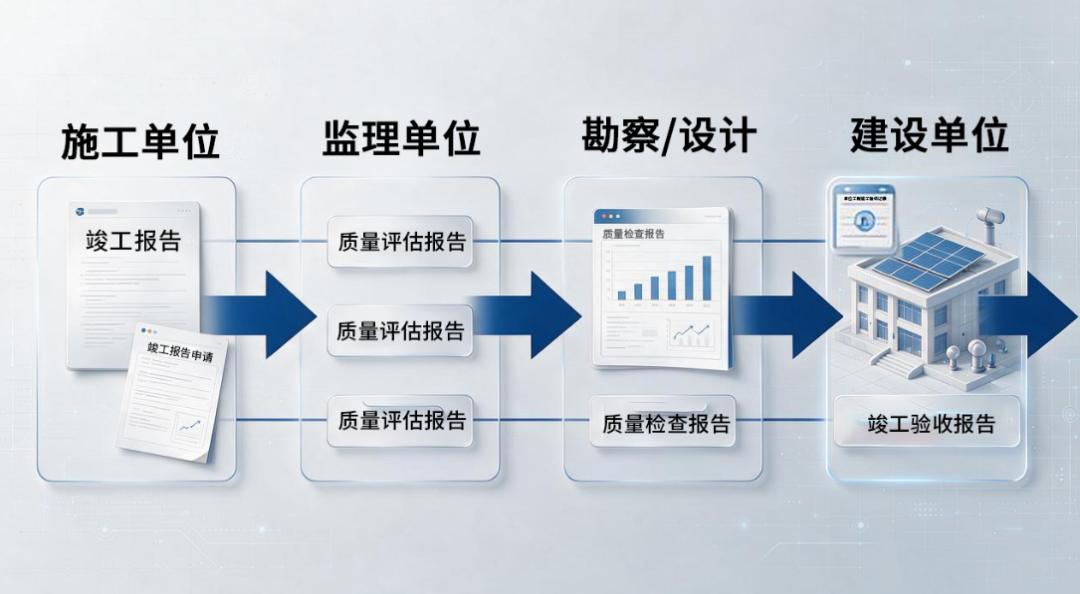

一般流程:

施工自检→监理预验收→勘察、设计核查→建设单位组织正式竣工验收


参建的施工、监理、勘察、设计单位的报告日期,应早于建设单位组织的正式竣工验收的日期,单位工程质量竣工验收记录上最迟一方的签字日,通常作为工程竣工验收时间。

分部工程、分项工程、检验批等底层资料日期也要遵循这条时间先后顺序:

施工自查日期≤监理验收日期≤正式参建单位验收日期≈各方签字日期

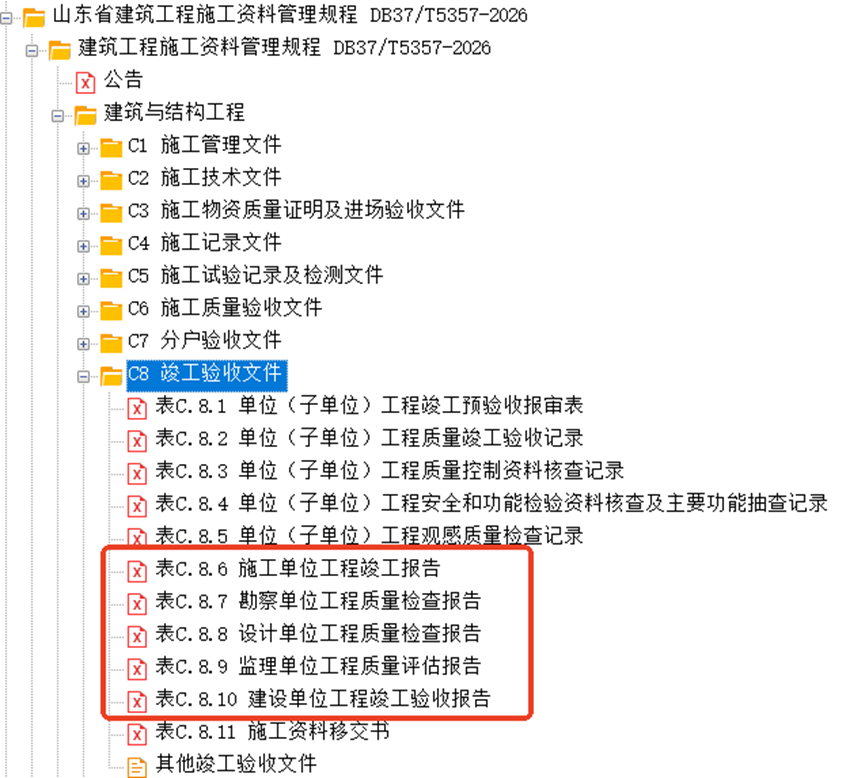

一、施工单位《工程竣工报告》


出具节点:

工程按图纸及合同全部完工,施工单位自检评定合格;提交竣工报告申请监理预验收,预验收通过后,正式向建设单位报送。

落款日期:

施工自检合格、监理预验收通过,总监同意报验的当天。不能填计划竣工日或合同工期日。

注意:

报告引用的分部、检验批、试验、材料资料日期,必须早于本报告日期。如有甩项工程,报告内要专门说明,否则后续验收会卡住。

二、监理单位《工程质量评估报告》


出具节点:

监理收到施工竣工报告,核查全套竣工资料,组织预验收;问题整改闭环、总监签认竣工验收报审表后,出具评估报告。

落款日期:

预验收合格、资料审查完成,总监确认具备验收条件之日。

时间要求:

晚于施工竣工报告,早于五方正式验收。

要求总监签字、加盖监理公章;部分项目需要监理单位技术负责人复核。基础、主体、节能、单位工程,按质监要求单独出具评估报告,不要只用一份总报告应付。

三、勘察、设计单位《工程质量检查报告》


出具节点:

监理预验收完成之后、正式竣工验收之前出具。勘察核对勘察成果与现场实际是否相符;设计核查图纸、设计变更、强条落实情况。

落款日期:

勘察、设计可同一天,也可前后错开;设计变更多的时候,设计报告可晚勘察 1~3 天。两份报告均需项目负责人签字,单位负责人审核并加盖公章。

注意:

设计报告需汇总全部设计变更、图审回复文件;勘察报告要和地基、桩基、持力层验收记录对应,缺资料会被质监要求补正。

四、建设单位《工程竣工验收报告》


出具节点:

建设单位确认验收条件,组织五方竣工验收;现场验收形成验收记录,各方签字盖章后,编制本报告用于竣工备案。

日期规则:

1. 《单位工程质量竣工验收记录》签字日期:正式验收当天;若验收提出整改,要等复验全部闭环,以最迟签字 / 整改完成日作为竣工时间,不能直接用首次验收日期。

2. 建设单位竣工验收报告落款:不早于正式验收日,一般写验收合格当日或之后 1~3 个工作日。

示例时间链(参考)

假设计划五方验收 10 月 20 日:

10 月 8 日|施工自检完成,出具工程竣工报告

10 月 9 日|监理组织预验收,下发整改单

10 月 12 日|施工整改完毕,总监签预验收报审表

10 月 13 日|监理质量评估报告

10 月 14 日|勘察质量检查报告;设计可 10 月 14 或 15 日

10 月 15 日前|建设单位准备验收方案,复核验收条件

10 月 20 日|五方正式验收,签署竣工验收记录

10 月 20~21 日|建设单位竣工验收报告

若10月20日验收提出整改,整改复验10月25日全部闭环,则竣工验收时间按最迟签字/复验通过日走,不要用首次开会日硬填。

(本文结合现行规范和相关部门规章整理,仅供同行学习参考,不作为任何工程决策、质量验收或法律纠纷的依据。)


其他资讯:
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
